2011年監理工程師考試《監理概論》:人員數量的確定方法
?。?)項目監理機構人員數量的確定方法
項目監理機構人員數量的確定方法可按如下步驟進行:
1)項目監理機構人員需要量定額。根據監理工程師的監理工作內容和工程復雜程度等級,測定、編制項目監理機構監理人員需要量定額,如表5-4所示:

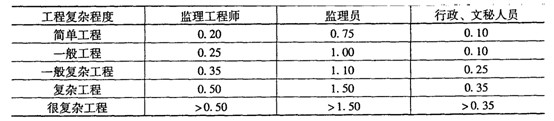

表5-4監理人員需要量定額(人o年/百萬美元)
2)確定工程建設強度。根據監理單位承擔的監理工程,確定工程建設強度。
例如:某工程分為2個子項目,合同總價為3900萬美元,其中子項目1合同價為2100萬美元,子項目2合同價為1800萬美元,合同工期為30個月。
工程建設強度=3900÷30×12=1560(萬美元/年)==15.6(百萬美元/年)
3)確定工程復雜程度。按構成工程復雜程度的10個因素考慮,根據本工程實際情況分別按10分制打分。具體結果見表5-5.

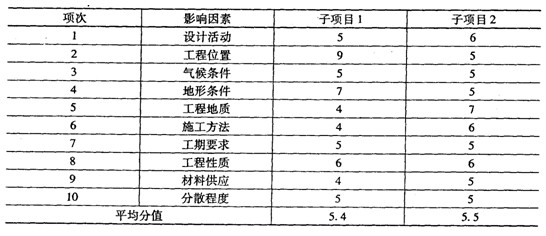

表5-5工程復雜程度等級評定表
4)根據工程復雜程度和工程建設強度套用監理人員需要量定額。從定額中可查到相應項目監理機構監理人員需要量如下(人o年/百萬美元);
監理工程師:0.35;監理員1.1;行政文秘人員0.25.
各類監理人員數量如下:
監理工程師:0.35×15.6=5.46人,按6人考慮;
監理員:1.10×15.6=17.16人,按17人考慮;
行政文秘人員:0.25×15.6=3.9人,按4人考慮。
5)根據實際情況確定監理人員數量。本建設工程的項目監理機構的直線制組織結構如圖5-20所示。
圖5-20項目監理機構的直線制組織結構
根據項目監理機構情況決定每個部門各類監理人員如下:
監理總部(包括總監理工程師,總監理工程師代表和總監理工程師辦公室):總監理工程師1人,總監理工程師代表1人,行政文秘人員2人。
子項目1監理組:專業監理工程師2人,監理員9人,行政文秘人員1人。
子項目2監理組:專業監理工程師2人,監理員8人,行政文秘人員1人。
施工階段項目監理機構的監理人員數量一般不少于3人。
項目監理機構的監理人員數量和專業配備應隨工程施工進展情況作相應的調整,從而滿足不同階段監理工作的需要。
建設工程教育網整理


- ·建設質量控制考點:《管理體系審核指南》
- ·建設質量控制考點:2008版ISO 9000族標準的構成
- ·王竹梅監理工程師《合同管理》知識點分析:建筑工程一切險
- ·王竹梅老師帶你學監理《建設工程合同管理》第二章高頻知識點
- ·王竹梅老師帶你學監理《建設工程合同管理》教材知識邏輯結構
- ·監理工程師資料:質量檢驗員個人工作總結
- ·2014年監理工程師考試《建設工程投資控制》模擬試題(二)
- ·2014年監理工程師考試《建設工程投資控制》模擬試題(一)
- ·2014年監理工程師《質量控制》每日一練(11.6)
- ·2014年監理工程師《質量控制》每日一練(10.31)
