2011年監理工程師案例教材濃縮資料:案例分析模擬題3
案例二十七
[背景材料]

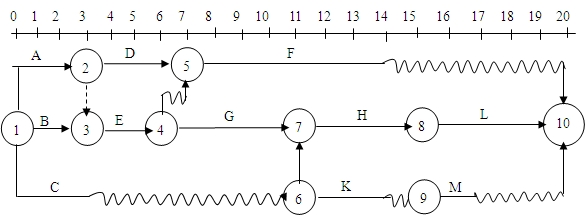

某建設工程項目合同工期為20周,建設單位委托某監理公司承擔施工階段監理任務。經總監理工程師審核批準的施工進度計劃如圖5-18所示(時間單位:月),各項工作均勻速施工。
[問題]
1.如果工作B、C、H要由一個專業施工隊順序施工,在不改變原施工進度計劃總工期和工作工藝關系的前提下,如何安排該三項工作最合理?此時該專業施工隊最少的工作間斷時間為多少?
2.由于建設單位負責的施工現場拆遷工作未能按時完成,總監理工程師口頭指令承包單位開工日期推遲4周,工期相應順延4周,鑒于工程未開工,因延期開工給承包單位造成的損失不予補償。
指出總監理工程師做法的不妥之處,并寫出相應的正確做法。
[知識要點]
時差的利用,工程延期的管理。
[解題思路]
對于第一個問題,可利用時標網絡(luò )計劃直觀的特點,找出由同一個施工專業隊進行順序施工的A、C、H三項工作的時差,經適當安排,可以合理地調整出該施工專業隊最少的工作間斷時間。在本例中,C工作有最大的時差和機動性,而A及E為關鍵線路上的關鍵工作,這樣,B只有1周的總時差。如將B放在C之后,C的工作持續時間為3周,就會(huì )影響工期推后。如將C放在B后,工作B的持續時間2周,壓縮了C的總時差后不會(huì )影響工期,而且還剩余6周的總時差。
建設工程教育網整理
