咨詢工程師《方法與實務》案例3:項目進度管理
3.第三題
[背景資料]

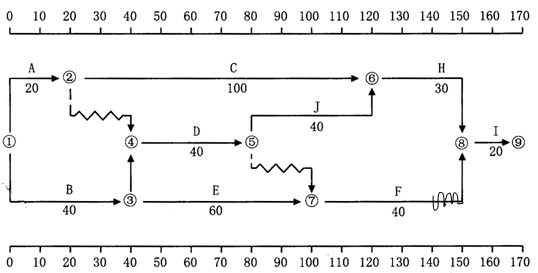

已知某工程項目的時標網絡(luò )圖計劃如下圖所示。
[問題]
1.工作E的總時差及自由時差各為多少天?
工作E的總時差為10天,自由時差為0天。
2.指出網絡(luò )計劃的關鍵路線。
網絡(luò )計劃的關鍵路線為:①→②→⑥→⑧→⑨和①→③→④→⑤→⑥→⑧→⑨。
3.工程進展到70天下班時檢查,發現工作A.B已經完成,而工作C.D.E分別需要40天、30天、20天才能完成,試繪制實際進度前鋒線,分析工作C.D.E的實際進度與計劃進度的偏差及影響。

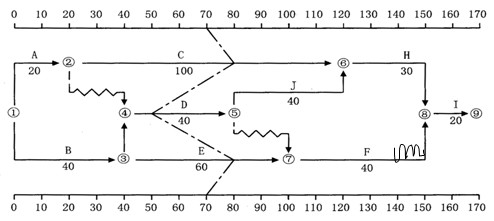

實際進度前鋒線如下。
分析工作C.D.E的實際進度與計劃進度的偏差及影響如下:
?。?)工作C實際進度比原計劃提前10天。
?。?)工作D實際進度比原計劃拖后20天。因為它是關鍵工作,總時差和自由時差均為0,所以將使工期拖后20天,并將使其緊后工作J的最早開始時間往后推遲20天。
?。?)工作E實際進度比原計劃提前10天。
[參考文獻]:本案例涉及工程項目前鋒線比較法,詳見《工程項目組織與管理》第九章,P243.
