監理工程師考試復習:加筋擋土墻施工質量控制1
隨著我省公路建設的飛速發展,加筋擋土墻以其顯著的技術 經濟效益,在高等級公路項目中越來越多地得到推廣和應用。在 同三高速公路日照段疏港連接線合同段中,有兩處典型路段就采 用了加筋擋土墻這種路基防護型式。本文結合施工實際,對如何 做好加筋擋土墻的施工質量控制進行了探討。
1.加筋擋土墻的設計
1.1.加筋擋土墻的采用
疏港連接線是連接同三線和日照港的重要路段,是同三線日 照段工程項目的重要組成部分,按照一級公路標準設計,有兩處 路段采用了加筋擋土墻這一路基防護型式。一處是K3+030—K3+920段內側的中央分隔帶擋墻,該路段位于北京路互通立交 區,路基平均高4.5米。因該路段與市區道路重合,原道路的中央分隔帶內已放置各種管道、管線,為保護和維修方便,中央帶之上不能再填筑土方,故采用了加筋擋土墻;另一處是K6+010 —K6+250段坡腳,該段位于一大水塘邊部,此水塘深約20米, 常年積水,設計單位通過對成本、穩定、美觀等方面的論證分 析,最后對靠近水塘側的路基坡腳采用了加筋擋土墻的防護型式,擋土墻平均高13米。
1.2.結構型式及計算指標
擋墻采用路肩式加筋土結構,現澆C30砼條形基礎,預制安裝C30鋼筋混凝土面板,加筋帶采用CAT30020C鋼塑復合拉 筋帶的技術指標為計算依據,填料擋墻上部采用碎石土(其技術 指標應滿足r=19.5KN/M3,ф>35o )。對于浸水部分擋墻填料要求采用砂礫土或碎石等透水性填 料(其技術指標應滿足ф>37o)。
2.加筋擋土墻的施工
加筋土擋墻施工應嚴格執行《公路加筋土工程施工技術規 范》、《公路路基施工技術規范》和設計要求。施工前,技術人員應充分理解設計意圖,熟悉設計圖紙,嚴格按圖施工。

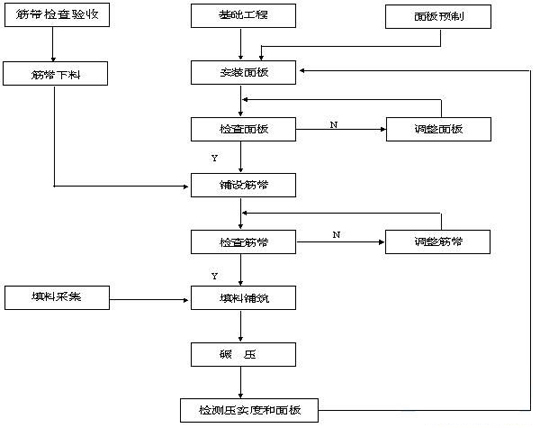

2.1.加筋擋土墻的一般施工工藝流程圖如下:
2.2.施工操作及質量控制
2.2.1.基礎施工
施工前要挖除地表種植土和高液限粘土,持力層為風化砂巖 或滿足設計承載力的地層?;A開挖深度大于50cm.如果施工時 發現地質情況變化較大,應及時與設計單位聯系,以便作出相應的處理措施?;娱_(kāi)挖后應進行整理和夯實,不滿足設計承載力時應進行處理。
2.2.2.面板預制
墻面板預制必須采用鋼模板,對鋼模及底板要經常檢查及維修,清除模板上的砼殘留物,每次都要刷脫模劑后再預制,以保證預制面板光潔平整,達到設計精度要求。面板預留的穿筋孔 要保證圓滑。
為保證混凝土的質量,應采用機械振搗,如表面粗糙無漿, 可用相同灰砂比的水泥砂漿對表面作收光處理,使之平整美觀。
面板的檢查標準為:強度合格;邊長誤差不大于±5mm或邊長的0.5%;兩對角線誤差不大于 10mm或最大對角線長的0.7%; 厚度誤差在+5mm~-3 mm之間;表面平整度誤差不大于4mm或長(寬)的0.3%.穿筋孔無明顯偏差,且易于穿筋。不符合上述標準的面板嚴禁使用。


- ·根據《建設工程文件歸檔整理規范》,由監理單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》,由建設單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》在建設單位和工程監理單位的保管期限分別是( )。
- ·關于建設工程監理文件資料卷內排列要求的說法,正確的是( )。
- ·建設工程監理文件資料的組卷順序是( )。
- ·監理工程師合同管理習題:擔保方式(8.15)
- ·招標文件與資格審査-監理工程師基本理論和法規考點
- ·可以不招標的項目-監理工程師基本理論和法規考點
- ·招標-監理工程師基本理論和法規考點
- ·事故調查處理-監理工程師基本理論和法規考點
