監理工程師考試輔導:勻速進展橫道圖比較法

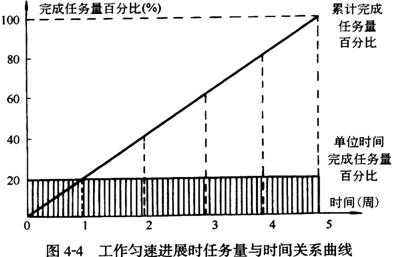

勻速進展是指在工程項目中,每項工作在單位時間內完成的任務量都是相等的,即工作的進展速度是均勻的。此時,每項工作累計完成的任務量與時間成線性關系,如圖4—4所示。
完成的任務量可以用實物工程量、勞動消耗量或費用支出表示。為了便于比較,通常用上述物理量的百分比表示。
采用勻速進展橫道圖比較法時,其步驟如下:
?。?)編制橫道圖進度計劃;
?。?)在進度計劃上標出檢查日期;

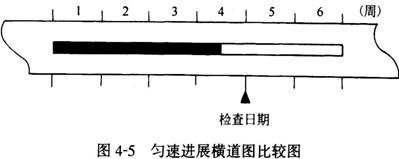

?。?)將檢查收集到的實際進度數據經加工整理后按比例用涂黑的粗線標于計劃進度的下方,如圖4—5所示;
?。?)對比分析實際進度與計劃進度:
?、偃绻亢诘拇志€(xiàn)右端落在檢查日期左側,表明實際進度拖后;
?、谌绻亢诘拇志€(xiàn)右端落在檢查日期右側,表明實際進度超前;
?、廴绻亢诘拇志€(xiàn)右端與檢查日期重合,表明實際進度與計劃進度一致。
必須指出,該方法僅適用于工作從開始到結束的整個過程中,其進展速度均為固定不變的情況。如果工作的進展速度是變化的,則不能采用這種方法進行實際進度與計劃進度的比較;否則,會(huì )得出錯誤的結論。


- ·根據《建設工程文件歸檔整理規范》,由監理單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》,由建設單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》在建設單位和工程監理單位的保管期限分別是( )。
- ·關于建設工程監理文件資料卷內排列要求的說法,正確的是( )。
- ·建設工程監理文件資料的組卷順序是( )。
- ·監理工程師合同管理習題:擔保方式(8.15)
- ·招標文件與資格審査-監理工程師基本理論和法規考點
- ·可以不招標的項目-監理工程師基本理論和法規考點
- ·招標-監理工程師基本理論和法規考點
- ·事故調查處理-監理工程師基本理論和法規考點
