成人伊人电影,成人淫片免费视频95视频,国产高清视频免费,久久99毛片免费观看不卡,夜夜操com,成人久久18免费网站,天天操天天干天天干

交流分享,早日上岸!

掃碼并回復監理工程師進群
當前位置:建設工程教育網 > 監理工程師 > 備考資料 > 復習資料 > 正文

監理工程師輔導:?jiǎn)挝还こ淌┕みM(jìn)度計劃的編制1

2011-02-22 13:14  來源:  字體:  打印 收藏

  單位工程施工進度計劃是在既定施工方案的基礎上,根據規定的工期和各種資源供應條件,對單位工程中的各分部分項工程的施工順序、施工起止時間及銜接關系進行合理安排的計劃。其編制的主要依據有:施工總進度計劃;單位工程施工方案;合同工期或定額工期;施工定額;施工圖和施工預算;施工現場條件;資源供應條件;氣象資料等。

 ?。ㄒ唬﹩挝还こ淌┕みM(jìn)度計劃的編制程序

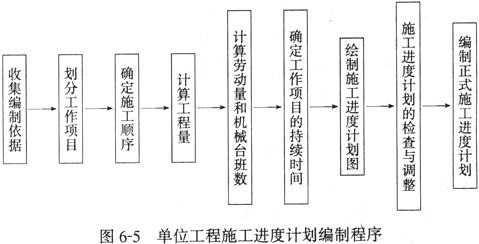

  單位工程施工進度計劃的編制程序如下圖所示



 ?。ǘ﹩挝还こ淌┕みM(jìn)度計劃的編制方法

  1.劃分工作項目

  工作項目是包括一定工作內容的施工過程,它是施工進度計劃的基本組成單元。工作項目?jì)热莸亩嗌?,劃分的粗細程度,應該根據計劃的需要?lái)決定。對于大型建設工程,經常需要編制控制性施工進度計劃,此時工作項目可以劃分得粗一些,一般只明確到分部工程即可。如果編制實施性施工進度計劃,工作項目就應劃分得細一些。在一般情況下,單位工程施工進度計劃中的工作項目應明確到分項工程或更具體,以滿足指導施工作業、控制施工進度的要求。

  由于單位工程中的工作項目較多,應在熟悉施工圖紙的基礎上,根據建筑結構特點及已確定的施工方案,按施工順序逐項列出,以防止漏項或重項。凡是與工程對象施工直接有關的內容均應列入計劃,而不屬于直接施工的輔助性項目和服務性項目則不必列入。

  另外,有些分項工程在施工順序上和時間安排上是相互穿插進行的,或者是由同一專業施工隊完成的,為了簡化進度計劃的內容,應盡量將這些項目合并,以突出重點。

  2.確定施工順序

  確定施工順序是為了按照施工的技術規律和合理的組織關系,解決各工作項目之間在時間上的先后和搭接問題,以達到保證質量、安全施工、充分利用空間、爭取時間、實現合理安排工期的目的。

  3、計算工程量

  工程量的計算應根據施工圖和工程量計算規則,針對所劃分的每一個工作項目進行。計算工程量時應注意以下問題:

 ?。?)工程量的計算單位應與現行定額手冊中所規定的計量單位相一致,以便計算勞動力、材料和機械數量時直接套用定額,而不必進行換算。

 ?。?)要結合具體的施工方法和安全技術要求計算工程量。

 ?。?)應結合施工組織的要求,按已劃分的施工段分層分段進行計算。

  4、計算勞動量和機械臺班數

  當某工作項目是由若干個分項工程合并而成時,則應分別根據各分項工程的時間定額(或產量定額)及工程量,按公式(6—1)計算出合并后的綜合時間定額(或綜合產量定額)。

  H=(Q1H1+Q2H2+…+QnHn)/(Q1+Q2+…Qn) (6-1)

  根據工作項目的工程量和所采用的定額,即可按公式(6-2)或公式(6-3)計算出各工作項目所需要的勞動量和機械臺班數。

  P=QH 勞動量=工程量×定額 (6-2)

  P=Q/S 勞動量=工程量/人工產量定額(或機械臺班定額)(6-3)

建設工程教育網整理

閱讀排行

更多
課程

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
