 ?。ǘ┓蹏姌妒┕し椒?/strong>

  1.施工準備

  2.施工機具和材料

  施工主要機具包括:噴粉樁機及配套貯灰罐及噴粉系統、空氣壓縮機、75kPa以上的發電機等噴粉樁機由液壓步履式底架和導向加減壓機構、鉆機傳動系統、鉆具、液壓系統、噴粉系統、電氣系統等部分組成。

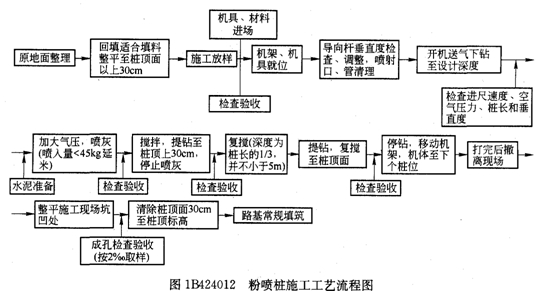

  3.施工流程及質量檢測操作步驟(圖1B424012)

粉噴樁施工工藝流程圖

  4.施工中注意事項

 ?。?)輸灰泵的輸灰量、粉灰經輸灰管到達攪拌機噴灰口的時間以及預攪下沉速度、噴粉攪拌提升速度、重復攪拌下沉、重復攪拌提升速度等施工參數,應在施工做好標定,施工工藝應經工藝試樁后確定。

 ?。?)施工所用的固化材料通過室內試驗滿足要求后方能使用。施土時泵送必須連續,固化材料的用量以及泵送固化材料的時間應有專人記錄。固化材料用量的誤差不得大于土1%。

 ?。?)為保證攪拌樁的垂直度,應注意起吊設備的地面平整度和導向架對地面的垂直度,垂直度誤差不超過1.5%。

 ?。?)噴粉樁機必須配置粉料計量裝置,嚴禁無計量裝置的噴粉樁機投入使用,并記錄水泥的瞬時噴入量和累計噴人量。儲灰罐容量應不小于一根樁的用灰量加50kg,當上述重量不足時,不得開始下一根樁的施工,鉆頭直徑磨損量不得大于1cm。

 ?。?)預攪時應將軟土完全切碎,以利于同固化材料均勻攪拌,保證施工質量。

 ?。?)施工中,發現噴粉量不足時應整樁復打,復打的噴粉量仍應不小于設計用量遇有故障而停止噴粉時,第二次噴粉接樁時,其噴粉重疊長度不得小于1m。
