咨詢工程師考試輔導資料:風險管理體系的主要內容
風險管理體系描述如何在項目上組織和實施風險管理,主要內容包括:
(1)方法。確定實施項目風險管理使用的各種方法、計算軟件及風險評價基準。
(2)崗位職責。確定風險管理過程中的具體領導者、支援者及行動小組成員,明確各自的崗位職責。
(3)風險情況調查和風險分類。風險分類可以利用過去項目的典型風險分類,然后結合實際進行調整。
(4)風險概率和影響的定義。
為了確保定性風險分析過程的質量和可信度,需要規定風險概率和影響的各種等級。在風險管理計劃過程中,對風險概率級別和影響級別所做的一般規定應依據個別項目的具體情況進行調整,以便在定性風險分析過程中使用。
可以使用一種相對的大小等級代表從“非常不可能”到“幾乎確定”的概率值,或者給一般的大小等級規定一個數值概率(如0.1、0.3、0.5、0.7、0.9)。測定風險概率的另外一種方法是描述與所考慮風險相關的項目狀態(如項目設計的完備程度等)。
影響等級反映某項風險發生后對每個項目目標的影響程度。影響等級對于可能受影響的目標、項目規模和類型、組織策略和財務狀況以及組織對特定影響的敏感性都是特定的。影響的相對等級只是一些諸如“很低”、“低”、“中等”、“高”和“很高”之類的排序描述法,逐級顯示組織規定的影響等級。另一種方法是給這些影響分配數值等級,這些數值可以是線性值(例如,0.1、0.3、0.5、0.7、0.9)或非線性值(例如,0.05、0.1、0.2、0.4、0.8)。非線性等級可以反映組織避免高影響危害或利用高影響機會(huì )的愿望(即使其概率很低)。在使用非線性等級時,重要的一點是要了解其數值的含義、數值之間的關系、來源及其對項目各個目標的影響。

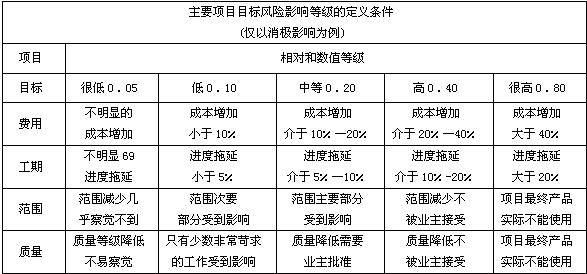

表12—2是一個負面影響定義的例子,可以用它評價風險對項目4個目標影響。圖中的數值表示的是相對等級和數值等級(在例子中是非線性的)的兩種方法;數值等級并不意味著相對等級和數值等級兩種方法是等同的,因為一個相對等級還可以取其他數值,但是用一個數值而不需要用兩個就能代表相對大小等級的和數值大小等級。
表12.2 四個項目目標的風險影響等級
注:此表舉例介紹了四個項目目標的風險影響定義。應當針對具體項目和組織的風險臨界值
在制訂風險管理計劃時做出調整。類似方法可以用于機會(huì )影響定義。
根據風險可能對實現項目目標產生的影響,對風險進行優先排序。風險優先排序的典型方法是使用檢查表或概率與影響矩陣。通常由組織界定哪些風險概率和影響組合具有較高、中等或較低的重要性,據此可確定相應的風險應對計劃。在風險管理計劃過程中可以進行審查并根據具體項目進行調整。
?。?)利害關系人的承受度??梢栽陲L(fēng)險管理計劃過程中對有關方面的承受度進行修訂,以適用于具體項目。
?。?)風險對策。包括回避風險與措施,轉移風險與措施,緩解風險與措施,自留風險與措施。
?。?)制訂風險應對計劃,并估算風險管理所需費用,將之納入項目費用計劃。
?。?)風險監控。包括潛在風險因素監測與控制以及控制的應急預案。若發現風險可能產生的苗頭,應提前予以控制。
?。?)跟蹤。說明如何記錄風險活動的各個方面,以供當前項目使用,或滿足未來需求或滿足經驗教訓總結的需要。說明是否對風險管理過程進行審計及如何審核。
?。?0)報告格式。描述風險名單的內容和格式,以及需要的任何其他風險報告。規定如何對風險管理過程的成果進行記錄、分析和溝通。


- ·咨詢練習題:下列關于項目經理的說法,錯誤的是( )。
- ·咨詢工程師考試每日一練免費在線測試(19.6.3)
- ·咨詢工程師考試每日一練免費在線測試(19.5.31)
- ·咨詢工程師考試每日一練免費在線測試(19.5.30)
- ·咨詢工程師考試每日一練免費在線測試(19.5.29)
- ·咨詢工程師考試每日一練免費在線測試(19.5.28)
- ·咨詢工程師考試每日一練免費在線測試(19.5.27)
- ·咨詢工程師考試每日一練免費在線測試(19.5.26)
- ·咨詢工程師考試每日一練免費在線測試(19.5.25)
- ·咨詢工程師考試每日一練免費在線測試(19.5.24)
