2011年一級建造師考試《管理與實務(建筑工程)》模擬試卷4

2010-10-09 09:10  來源:來源于網絡(luò )  字體:  打印

  三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)

 ?。ㄒ唬?/span>
  背景資料

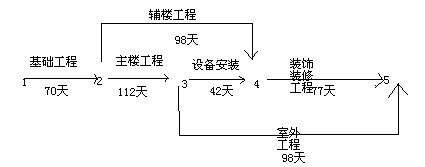

  某辦公樓由主樓和輔樓組成,建設單位(甲方)與施工單位(乙方)簽訂了施工合同。經甲方批準的施工網絡(luò )進度計劃如圖所示:

  施工過程中發生如下事件:

  事件一:在基坑開挖后,發現局部有軟土層,重新調整了地基處理方案,經批準后組織實施,乙方為此增加費用5萬元,基礎施工工期延長3天。
  事件二:輔樓施工時,甲方提出修改設計,乙方按設計變更要求拆除了部分已完工程重新施工,造成乙方多支付人工費1萬元,材料和機械費用2萬元,輔樓工期因此拖延7天。
  事件三:主樓施工中,因施工機械故障造成停工,主樓工期拖延7天,費用增加6萬元。
  問題
  1.原施工網絡(luò )計劃中,關鍵工作是哪些?計劃工期是多少?
  2.針對上述每一事件,乙方如提出工期和費用索賠,索賠是否成立?請簡述理由。
  3.乙方共可得到索賠的工期為多少天?費用為多少元?
