【提問】第二小題的成本數據中的每周已完工程計劃成本的數據和我理解的不一樣,想請教一下,謝謝!第7周至第地12周中每周已完工程計劃成本的數據是怎樣計算得到的?
【回答】學員129158dcg@jianshe99.com,您好!您的問題答復如下:
他們的計算主要是根據表2F320000-2來算的而已完工程計劃投資,需要用計劃完成的總的量,除以實際持續的時間,得到每周的已完工程計劃投資比方說對于B工作,實際總的價款為4*5實際持續時間為5,所以每周已完工程計劃投資為:4*5/5=4同理對于C為:9*4/4=9這樣在第六周的時候已完工程計劃投資就是:4+9=13其余的同理計算。
關于已完工程計劃成本可以直接從進度表中判斷出來。

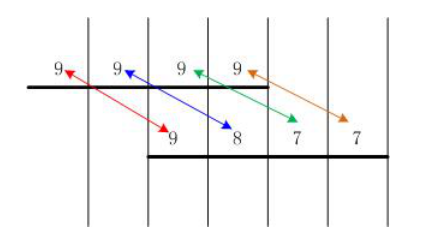

上圖中截圖了C工作的進度表,當計劃完成進度的時間和實際完成進度的時間相等時,已完工作的計劃時間就按照上圖的對應關系得出,比如第8個月,C工作實際完成了7萬元,那么已完工程計劃投資就是9萬元。
D工作同理,所以第8個月已完工程計劃投資為9+5=14萬元.
