第十四講 建筑工程施工進度管理
目 錄
01 流水施工方法在建筑工程中的應用
02 網絡(luò )計劃方法在建筑工程中的應用
03 施工進度計劃的檢查與調整
04 參數法及應用
05 施工進度計劃編制
06 其它知識點
01 流水施工方法在建筑工程中的應用
一、流水施工橫道圖及基本概念

案例1
背景:
項目經理接受了裝飾公司任命,負責某二室一廳住宅裝修工程施工任務的組織實施。施工任務包括主臥和次臥木地板裝修。開工前,編制的流水施工計劃進度橫道圖如下:

問題:
1.根據流水施工計劃進度橫道圖,說明a、b專業隊在主臥房間和次臥房間作業開始時間、結束時間、持續時間?
分析與答案:

案例2
背景:

項目經理接受了裝飾公司任命,負責某二室一廳住宅裝修工程施工任務的組織實施。施工任務包括主臥和次臥木地板裝修。開工前,編制的流水施工計劃進度橫道圖如下:

問題:

1.根據流水施工計劃進度橫道圖,說明a、b專業隊在主臥房間和次臥房間作業開始時間、結束時間、持續時間?
a專業隊作業時間
|
作業開始時間
|
作業結束時間
|
作業持續時行
|
主臥
|
第1天上班
|
第4天下班
|
4天
|
次臥
|
第5天上班
|
第10天下班
|
6天
|
b專業隊作業時間
|
作業開始時間
|
作業結束時間
|
作業持續時行
|
主臥
|
第9天上班
|
第10天下班
|
2天
|
次臥
|
第11天上班
|
第14天下班
|
4天
|

二、流水施工組織形式及判斷
案例1
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍均為4天。
(5)組織等節奏流水施工。
問題:
1.除了等節奏流水施工組織形式外,還有哪些流水施工組織形式?
分析與答案:
流水施工的組織形式
(1)等節奏流水施工
(2)異節奏流水施工(其特例為成倍節拍流水施工)
(3)無節奏流水施工
等節奏流水施工橫道圖
異節奏流水施工橫道圖
無節奏流水施工橫道圖
案例2
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
4
|
4
|
鋪實木面板
|
4
|
4
|
(5)組織等節奏流水施工。
(6)由編制人員繪制等節奏流水施工進度計劃橫道圖。
問題:
1.根據流水節拍表判斷,本施工任務是否可以組織等節奏流水施工?
分析與答案:
可以
專業隊在施工段上作業所需時間稱為流水節拍
當流水節拍表中所有流水節拍全等時可以組織等節奏流水施工
案例3
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
4
|
4
|
鋪實木面板
|
4
|
1
|
(5)組織無節奏流水施工。
(6)由編制人員繪制無節奏流水施工進度計劃橫道圖。
問題:
1.根據流水節拍表判斷,本施工任務是否可以組織無節奏流水施工?
可以
當流水節拍表中所有流水節拍不全等時可以組織無節奏流水施工
案例4
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)確定了釘地龍骨施工專業隊,確定了鋪實木面板施工專業隊;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
2
|
2
|
鋪實木面板
|
4
|
4
|
(5)組織流水施工。
(6)由編制人員繪制流水施工進度計劃橫道圖。
問題:
1.根據流水節拍表判斷,本施工任務可以組織什么流水施工?
分析與答案:
異節奏
當流水節拍表中同一施工過程流水節拍相等,不同施工過程流水節拍不等但成倍數時可以組織異節奏流水施工

三、流水步距判斷或計算
案例1
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
4
|
4
|
鋪實木面板
|
4
|
4
|
(5)組織等節奏流水施工。
(6)由編制人員繪制等節奏流水施工進度計劃橫道圖。
問題:
1.根據流水節拍表判斷,a,b兩個專業隊進場最小時間差(流水步距)?
分析與答案:

當組織等節奏流水施工時
a,b兩個專業隊進場最小時間差=流水節拍=4天
流水步距=流水節拍=4天
Kab=4天

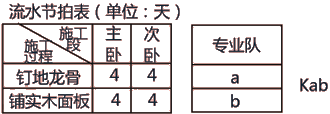

案例2
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
3
|
1
|
鋪實木面板
|
1
|
4
|
(6)由編制人員繪制無節奏流水施工進度計劃橫道圖。
問題:
1.根據流水節拍表判斷,a,b兩個專業隊進場最小時間差(流水步距)?
分析與答案:

采用取大差法計算流水步距
累加數列錯位相減取大差法

案例3
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成四個施工過程:釘地龍骨、鋪實木面板;打磨;油漆。
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;指定c專業隊負責打磨施工,指定d專業隊負責油漆施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
4
|
4
|
鋪實木面板
|
4
|
4
|
打磨
|
4
|
4
|
油漆
|
4
|
4
|

(5)組織等節奏流水施工。
問題:
1.根據流水節拍表判斷各個專業隊進場最小時間差(流水步距)?流水節拍表(單位:天)
分析與答案:
流水節拍表(單位:天)

Kbc=t=4天
Kcd=t=4天

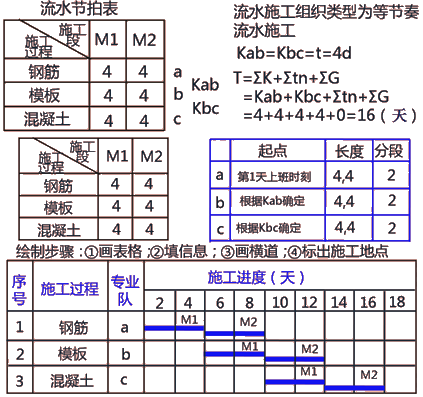

案例4
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
2
|
4
|
鋪實木面板
|
4
|
4
|
(5)按照無節奏流水組織施工。
(6)由編制人員繪制無節奏流水施工進度計劃橫道圖。
問題:
1.根據流水節拍表判斷,a,b兩個專業隊進場最小時間差(流水步距)?
分析與答案:

當組織無節奏流水施工時:
采用取大差法計算流水步距
累加數列錯位相減取大差法

四、流水工期計算公式
案例1
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成四個施工過程:釘地龍骨、鋪實木面板;打磨;油漆。
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;指定c專業隊負責打磨施工,指定d專業隊
負責油漆施工;
(3)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(4)專業隊流水節拍見表:且各個施工過程之間無時間間隙。
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
4
|
4
|
鋪實木面板
|
4
|
4
|
打磨
|
4
|
4
|
油漆
|
4
|
4
|
(5)組織等節奏流水施工。
問題:
1.計算流水工期
分析與答案:

Kab=4
Kbc=4
Kcd=4
T=∑K+∑tn+∑G
=Kab+Kbc+Kcd+∑tn+∑G
=4+4+4+∑tn+∑G
=4+4+4+4+4+∑G
=4+4+4+4+4+0
=20(天)
案例2

背景:
項目經理決定:
(1)把某三室一廳住宅中的主臥、次臥1、次臥2木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(3)施工區域劃分成三個施工段(主臥、次臥1、次臥2 ),默認各專業隊施工空間順序為:主臥→次臥1→次臥2 。
(4)專業隊流水節拍見表:且各個施工過程之間無時間間隙。
流水節拍表(單位:天)
![]() |
主臥
|
次臥1
|
次臥2
|
釘地龍骨
|
2
|
4
|
3
|
鋪實木面板
|
1
|
4
|
1
|
(5)組織無節奏流水施工。
問題:
1.計算流水工期
流水節拍表(單位:天)

Kab=5天
T=∑K+∑t+∑G
=Kab+∑t+∑G
=Kab+1+4+1+∑G
=Kab+1+4+1+0
=5+1+4+1+0
=11(天)
案例3
背景:
項目經理決定:
(1)把一層樓30根現澆鋼筋混凝土框架柱施工任務劃分成三個施工過程:綁扎鋼筋、立模板、澆筑混凝土;
(2)指定a專業隊負責綁扎鋼筋施工,指定b專業隊負責立模板施工;指定c專業隊負責澆筑混凝土施工;
(3)每10根框架柱為一個施工段,共劃分成三個施工段,默認各專業隊施工空間順序為:Ⅰ→Ⅱ→Ⅲ。
(4)專業隊流水節拍見表:立模板過程完成后監理工程師隱蔽工程驗收需要1天。
流水節拍表(單位:天)
![]() |
Ⅰ
|
Ⅱ
|
Ⅲ
|
綁扎鋼筋
|
2
|
2
|
2
|
立模板
|
4
|
4
|
4
|
澆筑混凝土
|
1
|
1
|
1
|
(5)按照無節奏流水組織施工。
問題:

1.計算流水工期
分析與答案:

Kab=2天

Kbc=10天
T=∑K+∑t+∑G
=Kab+Kbc+∑t+∑G
=Kab+Kbc+1+1+1+∑G
=Kab+Kbc+1+1+1+1
=2+10+1+1+1+1
=16(天)
案例4
背景:
(2011年試題節選)建設單位和施工單位簽訂了施工承包合同,合同工期140天。施工單位將施工作業劃分為A、B、C、D四個施工過程,分別由指定的專業班組進行施工,每天一班工作制,組織無節奏流水施工,流水施工參數見下表:(時間單位:天)
![]() |
A
|
B
|
C
|
D
|
Ⅰ
|
12
|
18
|
25
|
12
|
Ⅱ
|
12
|
20
|
25
|
13
|
Ⅲ
|
19
|
18
|
20
|
15
|
Ⅳ
|
13
|
22
|
22
|
14
|
問題:

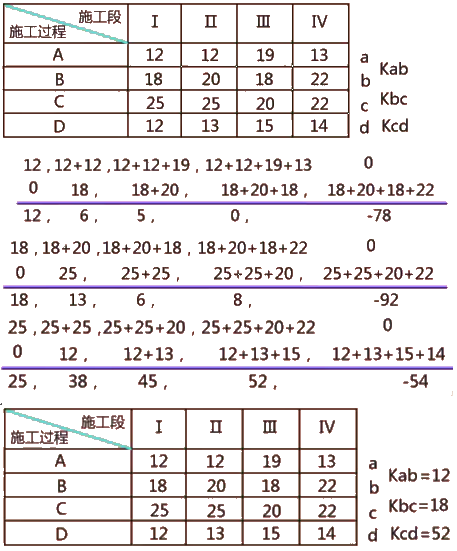

1.列式計算A、B、C、D、四個施工過程之間的流水步距分別是多少天?

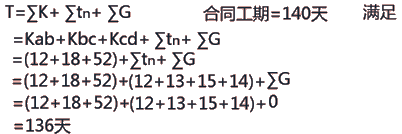

2.列式計算流水施工的計劃工期是多少天?能否滿足合同工期的要求?
分析與答案
1.列式計算A、B、C、D、四個施工過程之間的流水步距分別是多少天?

2.列式計算流水施工的計劃工期是多少天?能否滿足合同工期的要求?

五、流水施工參數
案例1
背景:
項目經理決定:
1,某二室一廳住宅裝修工程施工任務被劃分成兩個施工過程:釘地龍骨、鋪木地板;
2,指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪木地板施工;
3,施工區域劃分成兩個施工段(主臥、次臥);
4,專業隊流水節拍為4天;
5,流水步距為4天,組織流水施工。
6,流水工期為12天。
問題:
1.流水施工參數包括哪些?
分析與答案:
1.流水施工參數包括哪些?
(1)工藝參數,指組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數。
(2)空間參數,指組織流水施工時,表達流水施工在空間布置上劃分的個數,可以是施工區(段),也可以是多層的施工層數,數目一般用M表示。
(3)時間參數,指在組織流水施工時,用以表達流水施工在時間安排上所處狀態的參數,主要包括流水節拍t、流水步距K和流水施工工期T三個方面。
六、流水施工橫道圖繪制
案例1
背景:
項目經理決定:
(1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)施工區域劃分成兩個施工段(主臥、次臥),默認各專業隊施工空間順序為:主臥→次臥。
(3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(4)專業隊流水節拍見表:
流水節拍表(單位:天)
![]() |
主臥
|
次臥
|
釘地龍骨
|
2
|
2
|
鋪實木面板
|
2
|
2
|
(5)組織等節奏流水施工。
(6)由編制人員繪制等節奏流水施工進度計劃橫道圖。
問題:
1.繪制等節奏流水施工進度計劃橫道圖?! ?/p>
|
起點
|
長度
|
分段
|
a
|
第1天上班時刻
|
2,2
|
2
|
b
|
根據Kab確定
|
2,2
|
2
|
繪制步驟:①畫表格②填信息;③畫橫道;④標出施工地點

T=∑K+∑t+∑G=2+2+2+0=6天
案例2
背景:
項目經理決定:
(1)把某三室一廳住宅中的主臥、次臥1、次臥2木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;
(2)施工區域劃分成三個施工段(M1-主臥、M2-次臥1、M3-次臥2),默認各專業隊施工空間順序為:M1→M2→M3
(3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;
(4)專業隊流水節拍見表:且各個施工過程之間無時間間隙。
流水節拍表(單位:天)
![]() |
M1
|
M2
|
M3
|
釘地龍骨
|
2
|
1
|
3
|
鋪實木面板
|
1
|
4
|
1
|
(5)組織無節奏流水施工。
問題:
1.流水步距是多少?
2.繪制無節奏流水施工橫道圖。
分析與答案:
1.流水步距是多少?
流水節拍表(單位:天)

Kab=?

Kab=2天
2.繪制無節奏流水施工橫道圖。
繪制步驟:
?、佼?huà)表格;②填信息;③畫橫道;④標出施工地點

案例3
背景:

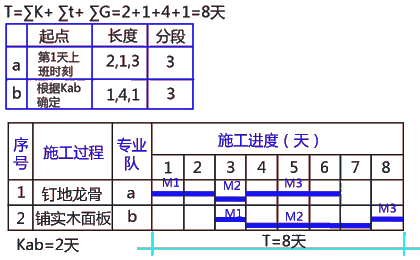

項目經理決定:
(1)把一層樓30根現澆鋼筋混凝土框架柱施工任務劃分成三個施工過程:綁扎鋼筋、立模板、澆筑混凝土;
(2)每10根框架柱為一個施工段,共劃分成三個施工段,默認各專業隊施工空間順序為:Ⅰ→Ⅱ→Ⅲ。
(3)指定a專業隊負責綁扎鋼筋施工,指定b專業隊負責立模板施工;指定c專業隊負責澆筑混凝土施工;
(4)專業隊流水節拍見表:
立模板過程完成后監理工程師隱蔽工程驗收需要1天。
流水節拍表(單位:天)
![]() |
Ⅰ
|
Ⅱ
|
Ⅲ
|
綁扎鋼筋
|
1
|
1
|
1
|
立模板
|
2
|
2
|
2
|
澆筑混凝土
|
1
|
1
|
1
|
(5)按照無節奏流水組織施工。
問題:
1.計算流水步距

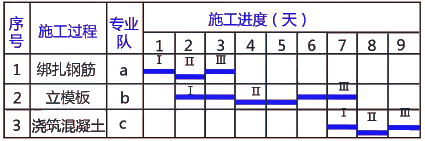

2.繪制無節奏流水施工橫道圖。
分析與答案:
1.

Kab=?
Kbc=?

Kab=1天

Kbc=4天
2.繪制無節奏流水施工橫道圖。
繪制步驟:
?、佼?huà)表格;②填信息;③畫橫道;④標出施工地點
|
起點
|
長度
|
分段
|
a
|
第1天上班時刻
|
1,1,1
|
3
|
b
|
根據Kab確定
|
2,2,2
|
3
|
c
|
根據Kbc+G確定
|
1,1,1
|
3
|

案例4
背景:
某工程包括三個結構形式與建造規模完全一樣的單體建筑,施工過程共由五個施工過程組成,分別為:土方開挖、基礎施工、地上結構、二次砌筑、裝飾裝修。根據施工工藝要求,地上結構施工完畢后,需要等待2周后才能進行二次砌筑。
項目部決定將每個單體建筑作為一個施工段,每個施工過程由一個專業隊負責施工,組織無節奏流水施工。
流水節拍表如下:
施工過程編號
|
施工過程
|
流水節拍(周)
|
Ⅰ
|
土方開挖
|
2
|
Ⅱ
|
基礎施工
|
2
|
Ⅲ
|
地上結構
|
6
|
Ⅴ
|
二次砌筑
|
4
|
Ⅵ
|
裝飾裝修
|
4
|
問題:
1.流水步距有幾個,并計算流水步距。
2.計算流水工期。
分析與答案:
1.流水節拍表:
施工過程編號
|
施工過程
|
流水節拍(周)
|
Ⅰ
|
土方開挖
|
2
|
Ⅱ
|
基礎施工
|
3
|
Ⅲ
|
地上結構
|
6
|
Ⅴ
|
二次砌筑
|
4
|
Ⅵ
|
裝飾裝修
|
4
|

(標準)流水節拍表
![]() |
M1
|
M2
|
M3
|
土方開挖
|
2
|
2
|
2
|
基礎施工
|
2
|
2
|
2
|
地上結構
|
6
|
6
|
6
|
二次砌筑
|
4
|
4
|
4
|
裝飾裝修
|
4
|
4
|
4
|
2.(標準)流水節拍表

Kab=2(周)
Kbc=2(周)
Kcd=10(周)
Kde=4(周)
流水步距有4個
Kab=2(周)

2.T=∑K+∑tn+∑G=Kab+Kbc+Kcd+Kde+∑tn+∑G=2+2+10+4+4+4+4+2=32(周)
案例4
背景:
(2012年10月份試題節選)辦公樓工程施工過程中發生了下列事件:
事件一:項目經理部將底板劃分為二個流水施工段組織流水施工,并將鋼筋、模板、混凝土澆筑施工分別組織專業班組作業,流水節拍和流水步距均為4天。
問題:
1.事件一中
(1)底板施工為何種流水施工組織類型?
(2)計算底板施工工期。
(3)畫出底板工程施工進度橫道圖。
分析與答案:
1.流水施工組織類型為等節奏流水施工
