二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術

2018-12-18 13:53  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術,2019年二級建造師考試備考開始了,2019年二級建造師考試報名于1月份開始,為了幫助小伙伴們更好的備考2019年二級建造師考試,今天特此為大家整理了二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術,希望對各位有所幫助。

  知識點:現澆預應力(鋼筋)混凝土連續梁施工技術

  本條文簡要介紹現澆預應力(鋼筋)混凝土連續梁常用的支(模)架法和懸臂澆筑法施工技術。

  一、支(模)架法

  (一)支架法現澆預應力混凝土連續梁

  (1)支架的地基承載力應符合要求,必要時,應采取加強處理或其他措施。

  (2)應有簡便可行的落架拆模措施。

  (3)各種支架和模板安裝后,宜采取預壓方法消除拼裝間隙和地基沉降等非彈性變形。

  (4)安裝支架時,應根據梁體和支架的彈性、非彈性變形,設置預拱度。

  (5)支架底部應有良好的排水措施,不得被水浸泡。

  (6)澆筑混凝土時應采取防止支架不均勻下沉的措施。



二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術





二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術



  (二)移動模架上澆筑預應力混凝土連續梁



二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術



  (二)移動模架上澆筑預應力混凝土連續梁

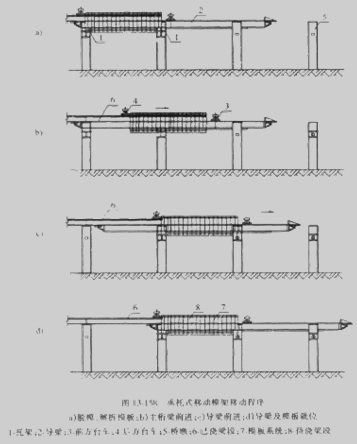

  (1)支架長度必須滿足施工要求。

  (2)支架應利用專用設備組裝,在施工時能確保質量和安全。

  (3)澆筑分段工作縫,必須設在彎矩零點附近。

  (4)箱梁內、外模板在滑動就位時,模板平面尺寸、高程、預拱度的誤差必須控制在容許范圍內。

  (5)混凝土內預應力筋管道、鋼筋、預埋件設置應符合規范規定和設計要求。

  三、懸臂澆筑法



二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術





二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術





二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術



  懸臂澆筑的主要設備是一對能行走的掛籃。掛籃在已經張拉錨固并與墩身連成整體的梁段上移動。綁扎鋼筋、立模、澆筑混凝土、施加預應力都在其上進行。完成本段施工后,掛籃對稱向前各移動一節段,進行下一梁段施工,循序前進,直至懸臂梁段澆筑完成。

  (一)掛籃設計與組裝

  (1)掛籃結構主要設計參數應符合下列規定:

  1)掛籃質量與梁段混凝土的質量比值控制在0.3~0.5,特殊情況下不得超過0.7。

  2)允許最大變形(包括吊帶變形的總和)為20mm。

  3)施工、行走時的抗傾覆安全系數不得小于2。

  4)自錨固系統的安全系數不得小于2。

  5)斜拉水平限位系統和上水平限位安全系數不得小于2。

  (2)掛籃組裝后,應全面檢查安裝質量,并應按設計荷載做載重試驗,以消除非彈性變形。

  (二)澆筑段落

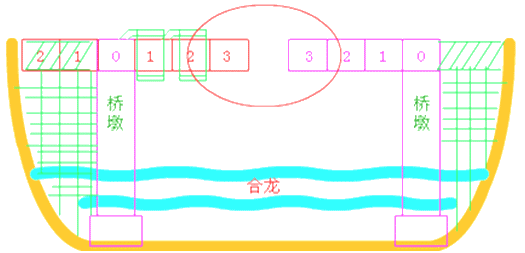

  懸澆梁體一般應分 四大部分澆筑:

  (1)墩頂梁段(0號塊);

  (2)墩頂梁段(0號塊)兩側對稱懸澆梁段;

  (3)邊孔支架現澆梁段;

  (4)主梁跨中合龍段。

  (三)懸澆順序及要求

  (1)在墩頂托架或膺架上澆筑0號段并實施墩梁臨時固結;

  (2)在0號塊段上安裝懸臂掛籃,向兩側依次對稱分段澆筑主梁至合龍前段;

  (3)在支架上澆筑邊跨主梁合龍段;

  (4)最后澆筑中跨合龍段形成連續梁體系。

  (四)張拉及合龍

  (1)預應力混凝土連續梁懸臂澆筑施工中,頂板、腹板縱向預應力筋的張拉順序一般為上下、左右對稱張拉,設計有要求時按設計要求施做。

  (2)預應力混凝土連續梁合龍順序一般是先邊跨、后次跨、再中跨。



二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術

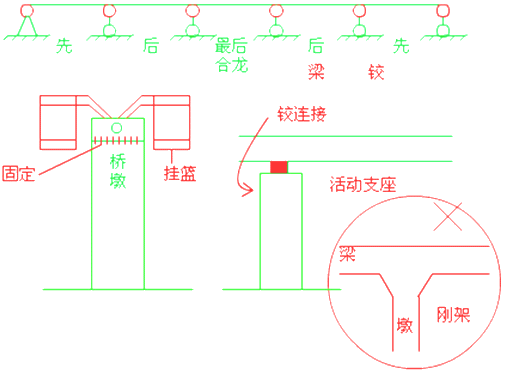

  (3)連續梁(T構)的合龍、體系轉換和支座反力調整應符合下列規定:

  1)合龍段的長度宜為2m。

  2)合龍前應觀測氣溫變化與梁端高程及懸臂端間距的關系。

  3)合龍前應按設計規定,將兩懸臂端合龍口予以臨時連接,并將合龍跨一側墩的臨時錨固放松或改成活動支座。



二級建造師考試市政實務知識點:現澆預應力(鋼筋)混凝土連續梁施工技術



  4)合龍前,在兩端懸臂預加壓重,并于澆筑混凝土過程中逐步撤除,以使懸臂端撓度保持穩定。

  5)合龍宜在一天中氣溫最低時進行。

  6)合龍段的混凝土強度宜提高一級,以盡早施加預應力。

  7)連續梁的梁跨體系轉換,應在合龍段及全部縱向連續預應力筋張拉、壓漿完成,并解除各墩臨時固結后進行。

  8)梁跨體系轉換時,支座反力的調整應以高程控制為主,反力作為校核。

  (五)高程控制

  預應力混凝土連續梁,懸臂澆筑段前端底板和橋面標高的確定是連續梁施工的關鍵問題之一,確定懸臂澆筑段前段標高時應考慮:

  (1)掛籃前端的垂直變形值;

  (2)預拱度設置;

  (3)施工中已澆段的實際高程;

  (4)溫度影響。

  因此,施工過程中的監測項目為前三項;必要時結構物的變形值、應力也應進行監測,保證結構的強度和穩定。

  建設工程教育網2019年二級建造師新課已開通,網??偨Y多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  全國2018年二級建造師合格證書領取時間及公告匯總

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
