2012年6月二級建造師考試《水利水電工程》試題案例題第4題
2012年6月二一級建造師考試《水利水電公路工程》試題案例題第4題
【背景資料】
承包人承擔某堤防工程,工程項目的內容為堤段Ⅰ(土石結構)和堤段Ⅱ(混凝土結構),合同雙方依據(堤防和疏漏工程施工合同范本)簽訂了合同:簽約合同價為600萬元,合同工期為120天。合同約定:
?。?)工程預付款為簽約合同的10%;當工程進度款累計達到簽約合同價的60%時,從當月開始,在2個月內平均扣回。
?。?)工程進度款按月支付,保留金(質量保證金)在工程進度款中按5%預留。

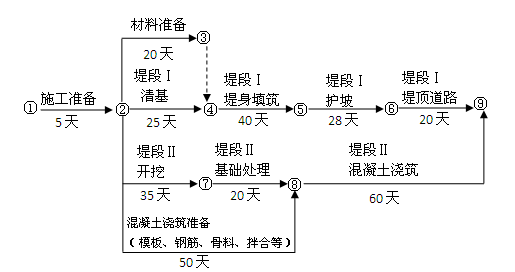

經監理機構批準的施工進度計劃如下圖。
由于發包人未及時提供施工圖紙,導致“堤段Ⅱ混凝土澆筑”推遲5天完成,增加費用5萬元。承包人在事件發生后向發包人提交了延長工期5天,補償費用5萬元的索賠申請報告。

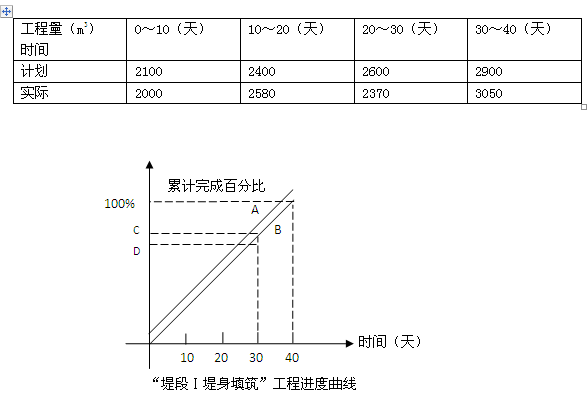

“堤段Ⅰ堤身填筑”工程量統計表繪制的工程進度曲線如下。
【問題】:
1.指出網絡(luò )計劃的工期和關鍵線路。(用節點表示)
2.承包人向發包人提出的索賠要求合理嗎?說明理由,承包人提交的索賠申請的做法有何不妥?寫出正確的做法。索賠申請報告中應包括的主要內容有哪些?
3.指出“堤段Ⅰ堤身填筑”工程進度曲線A.B分別代表什么?并計算C.D值。
4.計算3月份應支付的工程款。
【建設工程教育網權威答案】:
1.工期是120天,關鍵線路為①→②→⑦→⑤→⑧→⑨。
2.提出費用和工期索賠合理。理由:事件的發生是由于發包人原因造成的,且堤段Ⅱ混凝土澆筑工作處在關鍵線路上,其為關鍵工作,其持續時間增加將造成總工期的延誤,故承包人向發包人提出的索賠要求是合理的。
承包人在事件發生后向發包人提交索賠申請報告不妥。正確的做法是:索賠事件發生后21天內,承包人應向監理機構提交索賠申請報告,并抄送發包人。
索賠申請報告的主要內容應有索賠事件發生時間有關證據以及詳細說明索賠理由和索賠費用的計算依據。
3.A代表計劃進度曲線,B代表的是實際進度曲線,C值為71%,D值為69.5%.
4.第3個月應支付的工程進度款為205×(1-5%)-600×10%×1/2=164.75
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2012年6月二級建造師水利水電工程試題及答案(視頻點評)
·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- · 2019年二級建造師試題及答案解析-《水利實務》11-15題
- · 《水利水電工程管理與實務》案例分析題第3題_二級建造師試題
- · 《水利水電工程管理與實務》案例分析第4題_二級建造師試題
- · 《水利水電工程管理與實務》單選題16_二級建造師試題
- · 《水利水電工程管理與實務》單選題12_二級建造師試題
- · 《水利水電工程管理與實務》單選題11_二級建造師試題
- · 2019年二級建造師水利工程考試模擬第61題
- · 2019年二級建造師水利工程考試模擬第5題
- · 2019二建水利工程考前核心知識點:土石方施工相關強制性條文
- · 二建水利施工相關法規與標準高頻考點:水工建筑物施工的內容
