《市政公用工程管理與實務》案例分析3_二級建造師試題
2019年二級建造師考試已近在眼前,各位考生覺得自己復習的如何呢?是不是也有許多考生希望做一下歷年試題呢?對于二級建造師考試來說,實務這一科目是相對比較難的一科,考驗考生的綜合能力,今天建設工程教育網就為大家提供了《市政公用工程管理與實務》案例分析試題解析,希望對大家有所幫助!
2019年二級建造師 考前搶分大作戰
背景資料:
某公司承建城市道路改擴建工程,工程內容包括:
①在原有道路兩側各增設隔離帶,非機動車道及人行道;
②在北側非機動車道下新增一條長800m直徑為DN500mm的雨水主管道,雨水口連接支管口徑為DN300mm,管材采用HDPE雙壁波紋管,膠圈柔性接口,主管道內連接現有檢查井,管底埋深為4m,雨水口連接管位于道路基層內;
③在原有機動車道上加鋪厚50mm改性瀝青混凝土上面層。道路橫斷面布置如下圖所示。
施工范圍內土質以硬塑粉質黏土為主,土質均勻,無地下水。
項目部編制的施工組織設計將工程項目劃分為三個施工階段:
第一階段為雨水主管道施工;
第二階段為兩側隔離帶、非機動車道、人行道施工;第三階段為原機動車道加鋪瀝青混凝土面層。同時編制了各施工階段的施工技術方案,內容有:

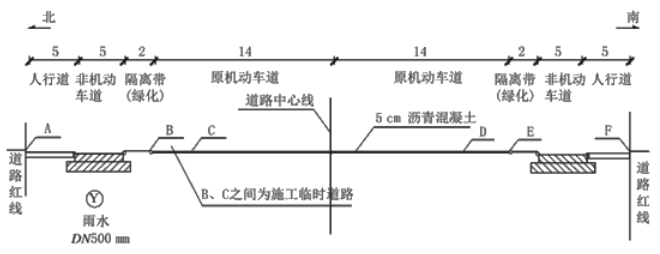

(1)為確保道路正常通行及文明施工要求,根據三個施工階段的施工特點,在下圖中A、B、C、D、E、F所示的6個節點上分別設置各施工階段的施工圍擋。
(2)主管道溝槽開挖由東向西按井段逐段進行,擬定的槽底寬度為1600mm、南北兩側的邊坡坡度分別為1:0.50和1:0.67,采用機械挖土,人工清底;回填用土存放在溝槽北側,南側設置管材存放區,棄土運至指定存土場地。
(3)原機動車道加鋪改性瀝青路面施工,安排在兩側非機動車道施工完成并導入社會(huì )交通后,整幅分段施工。加鋪前對舊機動車道面層進行銑刨、裂縫處理、井蓋高度提升、清掃、噴灑(刷)粘層油等準備工作。
問題:
1.本工程雨水口連接支管施工應有哪些技術要求?
2.用上圖所示中的節點代號,分別指出各個施工階段設置圍擋的區間。
3.寫出確定主管道溝槽開挖寬度及兩側槽壁放坡坡度的依據。
4.現場土方存放與運輸時應采取哪些環保措施?
5.加鋪改性瀝青面層施工時,應在哪些部位噴灑(刷)粘層油?
【參考答案】
1.本工程雨水口連接支管施工應有哪些技術要求?
雨水口位置應符合設計要求,不得歪扭;井圈與井墻吻合,允許偏差應為±10mm;井圈與道路邊線相鄰邊的距離應相等,其允許偏差為10mm;雨水支管的管口應與井墻平齊。
2.用上圖所示中的節點代號,分別指出各個施工階段設置圍擋的區間。
第一個階段,雨水管道施工時,應當在A(yíng)節點和C節點設置施工圍擋;第二個階段,兩側隔離帶、非機動車道、人行道施工時,應當在A(yíng)節點、C節點、D節點、F節點設置施工圍擋;第三個階段,原機動車道加鋪瀝青混凝土面層時,在B節點E節點設置施工圍擋。
第一個階段,雨水管道施工時,應當在A(yíng)節點和C節點設置施工圍擋;
第二個階段,兩側隔離帶、非機動車道、人行道施工時,應當在A(yíng)節點、C節點、D節點、F節點設置施工圍擋;
第三個階段,原機動車道加鋪瀝青混凝土面層時,在B節點E節點設置施工圍擋。
3.寫出確定主管道溝槽開挖寬度及兩側槽壁放坡坡度的依據。
確定溝槽開挖寬度主要的依據是管道外徑、管道一側的工作面寬度、管道一側的支撐厚度。確定溝槽的坡度的主要依據是土體的類別,地下水位、坡頂荷載情況等。
4.現場土方存放與運輸時應采取哪些環保措施?
施工現場應根據風力和大氣濕度的具體情況,進行土方回填、轉運作業;沿線安排灑水車,灑水降塵;現場堆放的土方應當覆蓋,防止揚塵;從事土方、渣土和施工垃圾運輸車輛應采用密閉或覆蓋措施;現場出入口處應采取保證車輛清潔的措施;并設專人清掃社會(huì )交通路線。
5.加鋪改性瀝青面層施工時,應在哪些部位噴灑(刷)粘層油?
應當在既有結構、路緣石和檢查井等構筑物與瀝青混合料面層連接面噴灑粘層油。
以上就是為大家分享的二級建造師《市政公用工程管理與實務》案例分析試題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。
相關推薦:

- · 2022年二建《市政公用工程管理與實務》考后點評
- · 2022年二級建造師考試 零基礎考二建如何備考
- · 二級建造師歷年試題下載:2017《市政實務》
- · 新疆2017年二建市政實務試題及答案解析
- · 西藏二級建造師歷年試題下載:2017《市政實務》
- · 青海二級建造師歷年試題下載:2017《市政實務》
- · 寧夏二級建造師歷年試題下載:2017《市政實務》
- · 遼寧二級建造師歷年試題下載:2017《市政實務》
- · 吉林二級建造師歷年試題下載:2017《市政實務》
- · 黑龍江二級建造師歷年試題下載:2017《市政實務》
