2011年二級建造師考試《公路工程》試題案例分析題第1題
2011年二級建造師考試《公路工程》試題案例分析題第1題
背景:

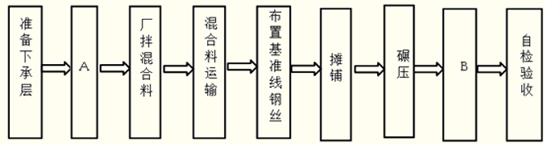

某施工單位承接了一段長30km的瀝青混凝土路面施工,其中基層采用廠拌二灰穩定碎石,施工前選擇了相應的施工機械并經計算確定了機械臺數,施工工藝如圖1所示。
其中部分路段采用兩幅施工,縱縫采用斜縫連接;同日施工的兩個工作段接縫處,要求前一段拌和整修后,留5~8m不進行碾壓,作為后一段攤鋪部分的高程基準面,后段攤鋪完成后立即碾壓以消除縫跡。
二灰基層施工完畢后,且在面層施工前,檢測了如下項目:彎沉、壓實度、平整度、縱斷面高程、寬度、橫坡、回彈模量,以評定該分項工程質量。
1.二灰基層施工準備中,計算機械臺數需要考慮哪些因素?
2.補充方框A.B內的工序。
3.改正接縫處理中錯誤的做法。
4.指出二灰基層質量檢測評定實測項目中的錯項,并補充漏項。
【建設工程教育網老師權威解析】:
1.考慮因素:
?。?)計劃時段內應完成的工程量。
?。?)計劃時段內的制度臺班數(或:臺班制度數)。
?。?)機械臺班生產率(或生產能力)。
?。?)機械利用率。
2.A.施工放樣(或測量、放線)B.養生(或養護)
3.兩幅施工縱縫必須采用垂直接縫(或直接縫)若回答“不能采用斜縫連接”,則給1分:后一段施工時,前一段未壓部分,應加部分生石灰(或結合料)重新拌和(或與新料一直拌和),并與后段一起碾壓
4.錯項:彎沉、回彈模量
漏項:厚度、強度(無側限抗壓強度)
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
