背景:
某施工單位承包了東風水庫工程施工,制定的施工方案中部分內容如下:
?。?)水庫大壩施工采用全段圍堰法導流。相關工作內容有:①截流;②圍堰填筑;③圍堰拆除;④導流隧洞開挖;⑤下閘蓄水;⑥基坑排水;⑦壩體填筑。

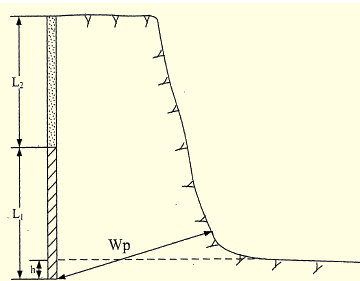

?。?)岸坡石方開挖采用鉆孔爆破法施工,爆破開挖布置如圖所示;隧洞爆破采用電力起爆。方案要求測量電雷管電阻應采用小流量的通用歐姆表;用于同一爆破線路的康銅橋絲電雷管的電阻極差不超過0.5Ω;起爆電源開關鑰匙由每天負責爆破作業的班組長輪流保管。
施工過程中發生如下事件:
事件1:某天裝藥作業時因現場陰暗,爆破作業班長親自拉線接電安裝照明設施,照明燈置于距爆破作業面10米處。作業中發生安全事故,造成1人死亡、2人重傷。
事故發生后,項目法人及時向水行政主管部門、地方人民政府進行了報告。
事件2 :隨著汛期臨近,圍堰上游水位上漲,基坑靠近堰腳處發生險情,地面出現涌水,夾帶有許多泥沙,并有逐漸加劇的趨勢。
事件3:2009年9月6日,合同工程完成后,施工單位向監理單位提出了合同工程完工驗收申請。隨后,監理單位主持進行了驗收。
問題:
1.指出施工方案1中①~⑦工作的合理施工順序。
2. 指出圖中參數Wp、L1、L2、h的名稱;改正施工方案2中關于爆破作業的不妥之處。
3.改正事件1中的錯誤做法;《水利工程建設重大質量與安全事故應急預案》的規定,確定事件1的事故等級;事故發生后,項目法人還應向哪個部門報告。
4.判斷事件2的基坑險情類型,指出其搶護原則。
【建設工程教育網老師權威解析】:
1.④-①-②-⑥-⑦-③-⑤
2.WP-底盤抵抗線;L1-裝藥深度;L2-堵塞深度、h-超鉆深度;
改正方案(2)中關于爆破作業的不妥之處:測量電阻只許使用經過檢查的專用爆破測試儀表或線路電橋;嚴禁使用其它電器儀表進行量測;康銅橋絲雷管的電阻級差不得超過0.25Ω;起爆電源的開關必須專用并上鎖,其鑰匙由專人保管。
3.爆破作業班長應親自拉線接電安裝照明設施不妥,應由電工拉線接電安裝照明設施。裝炮前工作面一切電源應切除,照明至少設于距工作面30米以外,只有確認炮區無漏電、感應電后,才可裝炮。
事件1中的事故等級為IV級。事故發生后,項目法人還應向事故所在地安全生產監督局報告。
4.事件2的險情屬于漏洞和管涌,漏洞的搶護原則是前堵后導,臨背并舉,搶早搶小,一氣呵成。管涌的搶護原則是制止涌水帶砂,而留有滲水出路。
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- · 2019年二級建造師試題及答案解析-《水利實務》11-15題
- · 吉林二級建造師考試歷年成績合格標準是多少?
- · 《水利水電工程管理與實務》案例分析題第3題_二級建造師試題
- · 《水利水電工程管理與實務》單選題第14題_二級建造師試題
- · 《水利水電工程管理與實務》案例分析第4題_二級建造師試題
- · 《水利水電工程管理與實務》案例分析第1題_二級建造師試題
- · 《水利水電工程管理與實務》多選題10_二級建造師試題
- · 《水利水電工程管理與實務》單選題16_二級建造師試題
- · 《水利水電工程管理與實務》單選題12_二級建造師試題
- · 《水利水電工程管理與實務》單選題11_二級建造師試題
