    2011年二級建造師考試《水利水電工程》試題案例題題第1題

    2013-10-23 11:41 來源:建設工程教育網
    打印
    字體:

      2011年二一級建造師考試《水利水電公路工程》試題案例題題第1題

      背景:

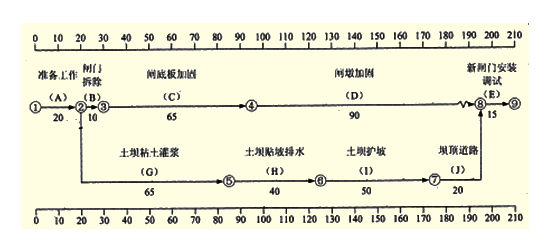

      某水庫除險加固工程內容有:(1)溢洪道的閘墩與底板加固,閘門更換:(2)土壩粘土灌漿、貼坡排水、護坡和壩頂道路重建。施工項目部根據合同工期、設備、人員、現場等具體情況編制了施工總進度計劃,形成的時標網絡(luò )圖如下(單位:天)。

    2011年二級建造師考試《水利水電工程》試題案例題題第1題

      施工中發生如下事件:

      事件1:由于發包人未能按期提供場地,A工作推遲完成,B.G工作第25天末才開始。

      事件2:C工作完成后發現底板混凝土出現裂縫,需進行處理,C工作實際持續時間為77天。

      事件3:E工作施工過程中吊裝設備出現故障,修復后繼續進行,E工作實際持續時間為17天。

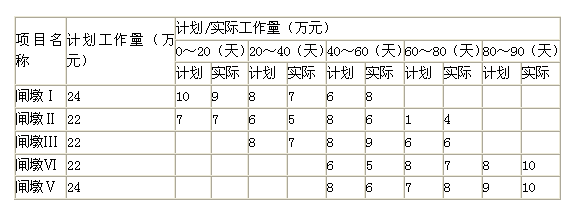

      事件4:D工作的實際進度如下表:

    2011年二級建造師考試《水利水電工程》試題案例題題第1題

      注:本表中的時間按網絡(luò )圖要求標注,如20天是指D工作開始后的第20天末。

      問題:

      1.指出計劃工期和關鍵線路,指出A工作和C工作的總時差。

      2.分別指出事件1~事件3的責任方,并說明影響計劃工期的天數。

      3.根據事件4,計算D工作在第60天末,計劃應完成的累計工作量(萬元),實際已完成的累計工作量(萬元),分別占D工作計劃總工程量的百分比;實際比計劃超額(或拖欠)工作量占D工作計劃總工程量的百分比。

      4.除A.C.E工作外,其它工作均按計劃完成,計劃工程施工的實際工期;承包人可向發包人提出多少天的延期要求。

      【建設工程教育網老師權威解析】:

      1.計劃工期為T(mén)P=20+65+40+50+20+15=210(天)

      關鍵線路為:A→G→H→I→J→E;TFA=0(天);TFC=10(天)。

      2.事件1的責任方為發包方,延期5天,A為關鍵工作所以影響計劃工期5天;

      事件2的責任方為承包方,77-65=12(天);TFC=10(天),12-10=2(天);所以影響計劃工期2天。

      事件3的責任方為承包方,17-15=2(天);影響計劃工期2天。

      3個事件共延長工期9天。

      3.第60天末,計劃應完成工作量V計劃=10+7+8+6+8+6+8+8+6+8=75萬元,VD計劃=24+22+22+22+24=114萬元。實際完成工作量V實際=9+7+7+5+7+8+6+9+5+6=69萬元。實際完成工作量占計劃總工作量百分比為60.5%;實際比計劃拖欠工作量占計劃總工作量百分比為5.3%. 4.實際工期210+9=219(天);承包人可向發包人提出5天延期要求。

      答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。

    若您在二建學習過程中有任何疑問,歡迎進入論壇討論

      推薦

      ·2014年二級建造師考試高分通過方案

      ·2011-2013年二級建造師試題及答案

      ·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!

    二級建造師微信

    責任編輯:天藍
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    上千道典型習題
    仿真模擬卷3
    攻克薄弱點
    智能組卷練習
    價格¥99
    查看詳情
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
