2013年二級建造師考試《機電管理與實務》試題案例分析題第3題
2013年二級建造師考試《建筑工程管理與實務》試題案例分析題第3題
【背景資料】:
A.B.C.D.E五家施工單位投標競爭一座排壓8MPa的天然氣加壓站工程的承建合同。B施工單位在投標截止時間前兩天已送達了投標文件,在投標截止時間前一小時,遞交了其法定代表人簽字.單位蓋章的標價變更文件。A施工單位在投標截止時間后十分鐘才送達標書。按評標程序,C施工單位中標。
C施工單位經過5個月的努力,完成了外輸氣壓縮機的就位.解體清洗和調整;完成了電氣自動化儀表工程和管道的連接.熱處理.管托管架安裝及管道系統的涂漆.保溫,隨后對管道系統組包試壓。
管線與壓縮機之間的隔離盲板采用耐油橡膠板。試壓過程中橡膠板被水壓擊穿,外輸氣壓縮機的渦殼進水。C施工單位按質量事故處理程序,更換了盲板并立即組織人員解體壓縮機,清理積水,避免了葉輪和渦殼遭受浸濕。由于及時調整了后續工作,未造成項目工期延誤。
問題:

1.分別說明A單位的標書和B單位的變更文件能否被招標單位接受的理由。
2.管道系統試壓中有哪些不妥之處?
3.管道系統試壓還應具備哪些條件?

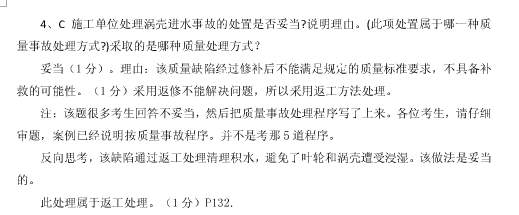

4.C施工單位處理渦殼進水事故的處置是否妥當?說明理由。此項處置屬于哪一種質量事故處理方式?
【建設工程教育網老師權威解析】:
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- 二建vs一建考點重合度一覽表,轉戰一建的考生速看
- 湖北省關于2025年第三十三批二級建造師注冊人員名單的公告
- 四川關于2025年第十八批二級建造師初始注冊、重新注冊人員名單的通告
- 【考情】2025年二級建造師《水利》考試考點回顧/分析
- 【考情】2025年二級建造師《管理》考點回顧/分析
- 【考情】2025年二級建造師《市政》考試考點回顧/分析
- 【考情】2025年二級建造師《機電》考試考點回顧/分析
- 【考情】2025年二級建造師《法規》考試考點回顧/分析
- 【考情】2025年二級建造師《建筑》考試考點回顧/分析
- 【關注】2025年二級建造師考試考后常見問題解答
