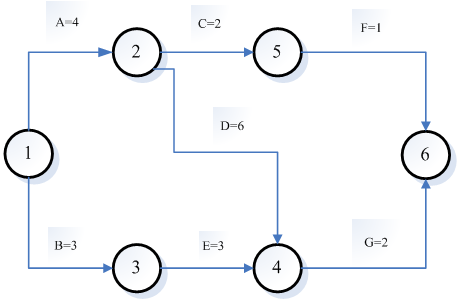

下列網絡(luò )計劃圖的計劃工期是什么
2011年二級建造師考試《機電工程管理與實務》試題單選題第41題
下列網絡(luò )計劃圖的計劃工期是( ?。?。
A.9
B.11
C.12
D.13
【答案】C
【建設工程教育網老師權威解析】:本題考查的是工程網絡(luò )進度計劃。根據網絡(luò )圖可得關鍵線路為①→②→④→⑥,計劃工期為4+6+2=12天。
