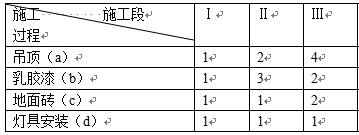

項目經理決定將一層辦公樓裝修工程按照施工工藝劃分為四個施工過程:石膏板吊頂、刷墻面乳膠漆、鋪設地面磚、燈具安裝,分別指定a,b,c,d四個專業隊負責施工,每天一班工作制,并將辦公樓施工平面劃分成三個施工段Ⅰ、Ⅱ、Ⅲ,組織流水施工。流水工藝順序為吊頂→乳膠漆→地面磚→燈具安裝。施工段進場順序為Ⅰ→Ⅱ→Ⅲ。
計算總工期為( )天。
A.11
B.12
C.13
D.14
