年份 | 題型 | 試題數量 | 所占分值 |
2021(1) | 單選 | 1 | 1 |
2021(2) |
| 1 | 1 |
2020(1) |
| 1 | 1 |
2020(2) | — | — | — |
2019 | 單選 | 1 | 1 |

【2021年單選】某清單項目計劃工程量為300m3,預算單價為600元,已完工程量為350m3,實際單價為650元。采用贏得值法分析該項目成本正確的是(?。?。
A.費用節約,進度延誤
B.費用節約,進度提前
C.費用超支,進度延誤
D.費用超支,進度提前
【2020年單選】某項目在中期檢查時發現,進度績效指數為0.85,費用績效指數為0.9,據此判斷該項目的實際狀況是(?。?。
A.進度延誤,費用超支
B.進度提前,費用節約
C.進度延誤,費用節約
D.進度提前,費用超支
【2019年單選】對某建設工程項目進行成本偏差分析,若當月計劃完成工作量是100m3,預算單價為300元/m3;當月實際完成工作量是120m3,實際單價為320元/m3,下列關于該項目當月成本偏差分析的說法,正確的是(?。?。
A.費用偏差為-2400元,成本超支
B.費用偏差為6000元,成本節約
C.進度偏差為6000元,進度延誤
D.進度偏差為2400元,進度提前
【2018年單選】某分部分項工程預算單價為300元/m3,計劃1個月完成工程量100m3,實際施工中用了兩個月(勻速)完成工程量160m3,由于材料費上漲導致實際單價為330元/m3。則該分部分項工程的費用偏差為(?。┰?。
A.4800
B.-4800
C.18000
D.-18000

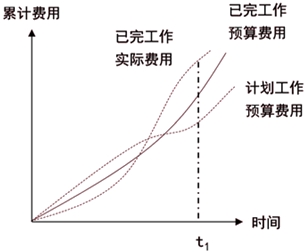

【2016年單選】某工程的贏得值曲線如下圖,關于t1時點成本和進度狀態的說法,正確的是(?。?。
A.費用節約、進度超前
B.費用超支、進度拖延
C.費用節約、進度拖延
D.費用超支、進度超前

- · 2024二級建造師沖關寶典開通下載!實驗班、無憂班學員專屬學習資料
- · 二建考生了解相關信息要去這些地方,我不允許你不知道!
- · 視頻講解+思維導圖+金題鞏固,輕松掌握二建管理20個知識點
- · 2022二建管理知識點:總價合同(視頻+思維導圖)
- · 2022二建《管理》:1張高清思維導圖+5題攻克單價合同
- · 2022二建《管理》:1張高清思維導圖+5題掌握施工發承包模式
- · 2022二建管理:視頻講解+思維導圖學會(huì )施工生產安全事故的處理
- · 2022二建管理:1張高清思維導圖+5題掌握安全生產管理制度
- · 2022二建管理:1張高清思維導圖+5題掌握工程質量事故分類
- · 2022二建管理:雙代號網絡(luò )計劃的自由時差、總時差【視頻+習題】
