成人伊人电影,成人淫片免费视频95视频,国产高清视频免费,久久99毛片免费观看不卡,夜夜操com,成人久久18免费网站,天天操天天干天天干

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 二級建造師考試 > 備考資料 > 復習資料

    二建《公路實務》易見問題:材料費

    2020-06-18 18:10 來源:建設工程教育網
    打印
    字體:

      2020年度二級建造師執業資格考試(統考卷)時間定于2020年10月31日、11月1日。二級建造師考試時間確定,考試倒計時開啟,大家學得怎么樣了?為了幫助二建考生更好地進行復習,建設工程教育網整理了二級建造師《公路工程管理與實務》易見問題,供大家復習參考,希望能夠對大家有所幫助。

    二級建造師易見問題學習

      知識點:材料費

      1、背景資料:

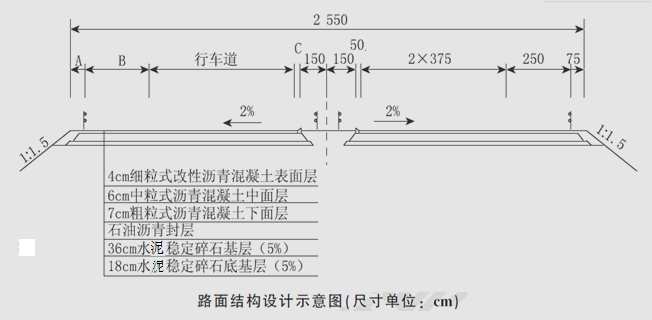

      某新建一級公路工程K11+120~K12+260合同段位于海拔3000m以上的地區,路面結構設計示意圖如下圖所示。該合同段工程與其他工程或已有道路無交叉,依據交通運輸部頒布的《公路工程建設項目概算預算編制辦法》(JTG 3830—2018)《公路工程預算定額》(JTG/T 3832—2018)編制的該工程施工圖預算,其中K11+120~K12+120底基層工程量為:22300㎡(底基層平均面積)

    材料費-1

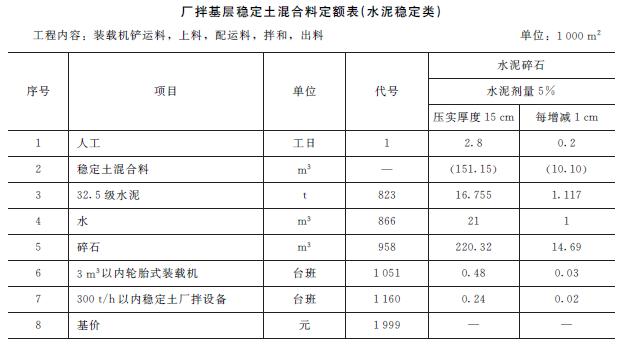

      廠拌基層穩定土混合料的定額如下表所示,各定額分項預算價格分別為:

      人工:80元/工日;穩定土混合料:162.72元/m3;水泥:400元/t;水:4元/m3;碎石:80元/m3;3m3 以?xún)容喬ナ窖b載機:1200 元/臺班;300t/h以?xún)确€定土廠拌設備:1500元/臺班。

    材料費-2

      項目部在施工底基層、基層時提出以下施工方案要求:

     ?。?)底基層及基層施工時均分一層攤鋪碾壓成型。
     ?。?)采用兩臺攤鋪機并排攤鋪,兩臺攤鋪機的前后間距宜不大于20m,且兩個施工段面縱向應有300~400mm的重疊。
     ?。?)基層施工完成后應對其壓實度、厚度、橫坡、強度等進行質量檢測。
      1 、寫出路面結構設計圖中A.B.C的名稱。
      【正確答案】 A為土路肩、B為硬路肩、C為路緣帶。
      2 、計算K11+120~K12+120段底基層施工需拌制的水泥穩定碎石混合料的數量,并計算該部分廠拌底基層水泥穩定碎石混合料的材料費和施工機械使用費。(計算結果保留小數點后兩位)
      【正確答案】 所需數量:22300×(151.15+10.10×3)/1000=4046.34m3
      材料費:
      方法一:22300×[(16.755+1.117×3)×400+(21+1×3)×4+(220.32+14.69×3)×80]/1000=653158.08元
      方法二:22300×0.18×162.72=653158.08元
      施工機械使用費:22300×[(0.48+0.03×3)×1200+(0.24+0.02×3)×1500]/1000=25288.20元
      3 、基層施工中除需配備裝載機、廠拌設備、攤鋪機外,還需要配備哪些設備?(至少寫4種)
      【正確答案】 還需配備:平地機、運輸車輛、壓路機、清除車、灑水車。
      4 、分別判斷底基層、基層施工方案要求中前兩個要求是否正確,如不正確,請改正。并補充基層質量檢測項目。
      【正確答案】 (1)錯誤,改正:底基層施工分一層攤鋪碾壓成型,基層施工需分兩層攤鋪碾壓成型。
     ?。?)錯誤,改正:兩臺攤鋪機的前后間距宜不大于10m.
     ?。?)還需進行的質量檢測項目有:平整度、縱斷高程、寬度。

      提問內容:

      這里材料費怎么不直接以上面求出的數量4046.34乘以單價呢?另外機械費怎么不是先求出臺班整數再乘以單價呢?臺班沒有零數的

      老師回復:

      1.因為22300×(151.15+10.10×3)÷1000=4046.34中的151.15和10.10是包括了穩定土混合料拌合過程中的損耗,而162.72的綜合單價也包含了穩定土混合料拌合過程中的損耗,兩者相乘的話,損耗重復計算了,所以?xún)烧卟豢梢灾苯酉喑恕?/span>
      2.可以這樣理解定額表中的臺班數量,它是統計出來的一個平均值,也就是指某個地區施工1000平米,壓實厚度是15cm時的一個平均數值,那我們在計算報價或預算價格時直接根據這個定額計算就可以了,是不需要再計算臺班整數的,直接用工程量乘以定額數量就可以了。

    推薦閱讀:

    二級建造師備考學習工具,這些你都Get了嗎?

    2020二建考試倒計時開啟,如何穩穩取證?擼起袖子加油干!

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    上千道典型習題
    仿真模擬卷3
    攻克薄弱點
    智能組卷練習
    價格¥99
    查看詳情
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
