一級建造師答疑精華:自由時差
【提問】既然自由時差是不影響緊后工作的自由浮動時間,為了不影響緊后工作,那應該用最保守的時間來計算,所以我覺得自由時差=ESjk-LFij,即:某項工作的自由時差=緊后工作的最早開始時間-該項工作的最遲完成時間,請老師指教。
【回答】學員nicec,您好!您的問題答復如下:

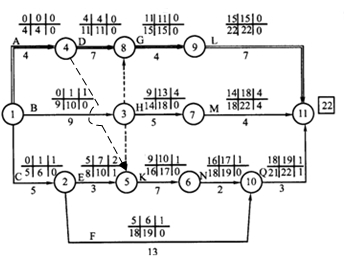

工作的自由時差=緊后工作的最早開始時間-該工作的最早完成時間,而不應該是減去該工作的最遲完成時間,因為該工作的最遲完成時間可能會(huì )大于等于緊后工作的最早開始時間,如下圖所示:
如工作2-5的自由時差是9-8=1,如果用您的方法就是9-10=-1了。另外通過該圖也可以這樣來理解,如工作2-5的最早完成時間是8,緊后工作5-6的最早開始時間是9,自由時差是1,工作2-5不影響緊后工作5-6的最早開始時間,最遲完成時間并不影響緊后工作的最早開始時間,最早時間與最遲時間是兩條平行計算的時間線路。所以需要按照計算規則來進行計算自由時差。
★問題所屬科目:一級建造師——水利水電工程管理與實務
責任編輯:Amanda


- ·一級建造師建筑工程管理與實務考點復習:雙代號時標網絡(luò )計劃
- ·2019一級建造師《建筑實務》:施工進度管理
- ·2018一級建造師考試實務案例題突破方法及答題思路
- ·2018一建《建筑工程》模擬試題:網絡(luò )計劃的關鍵工作(3.2)
- ·2018一建《建筑工程》模擬試題:網絡(luò )計劃的分類(3.1)
- ·2018一建《建筑工程》模擬試題:網絡(luò )計劃的分類(2.28)
- ·2018一建《建筑工程》模擬試題:網絡(luò )計劃時差(2.26)
- ·【一級建造師項目管理必會(huì )考點】進度管理-雙代號時標網絡(luò )圖
- ·一建優秀學員訪談:“媽媽級”考生勇闖一建
- ·2015年一級建造師《水利水電工程管理與實務》單代號關鍵工作
