一級建造師自由時差

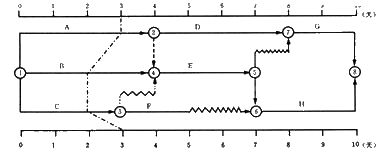

【例題】某分部工程時標網絡(luò )計劃如下圖所示,當計劃執行到第3天結束時檢查實際進度如前鋒線所示,檢查結果表明( )。

A.工作A.B不影響工期,工作C影響工期1天;
B.工作A.B.C均不影響工期;
C.工作A.C不影響工期,工作B影響工期1天;
D.工作A進度正常,工作B.C各影響工期1天;
請問:工作C的自由時差是多少,老師是怎樣判斷的,可以說說竅門嗎。因為工作C的緊后工作有兩項,一項前有波形線,一項前沒有波形線,我就不知道它的自由時差怎么判斷了。
【回答】學員quyongcheng,您好!您的問題答復如下:
工作C的自由時差是0,一般情況下,都是計劃工期等于計算工期,如果有波形線,波形線的持續時間就是其自由時差。不考慮其后面的緊后工作中的波形線。
★問題所屬科目:一級建造師——建筑工程管理與實務

- · 一級建造師項目管理預習入門核心知識點:雙代號時標網絡(luò )計劃
- · 一建項目管理精選典型例題100道—雙代號時標網絡(luò )計劃
- · 一建項目管理精選典型例題100道—工程網絡(luò )計劃有關時間參數的計算
- · 2021年一建項目管理計算專題:雙代號時間參數計算
- · 關于網絡(luò )計劃中工作自由時差(FFi或ij)說法,正確的有( )。
- · 2021一建建設工程項目進度控制:雙代號網絡(luò )計劃時間參數的計算
- · 2021一建建設工程項目進度控制:雙代號時標網絡(luò )計劃
- · 某工程網絡(luò )計劃中,工作M的總時差為5天,自由時差為3天。在計劃執行情況的檢查中,發現只有工作M的實際進度拖后了4天,則關于工作M實際進度的說法,正確的是( )。
- · 下圖所示的雙代號時標網絡(luò )計劃,執行到第4天及第10天時,檢查其實際進度,見圖中前鋒線所示,檢查結果表示( )。
- · 某雙代號時標網絡(luò )計劃如下圖,如B、D、I工作共用同一臺施工機械且按B-D-I順序施工,則對網絡(luò )計劃可能造成的影響是( )。
