一級建造師考試項目管理:建設工程合同的內容
一級建造師考試項目管理:建設工程合同的內容,現在的競爭壓力這么大,同樣的在一級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習一級建造師考試項目管理:建設工程合同的內容。

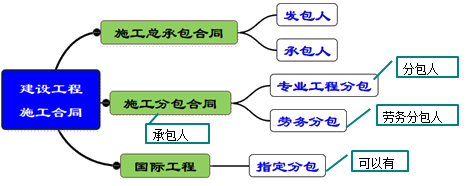

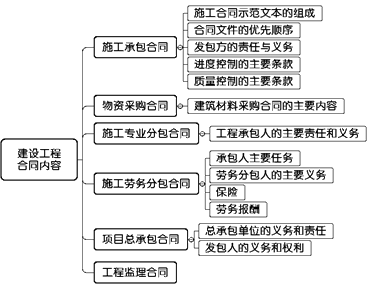

1Z206020 建設工程合同的內容

6021 施工承包合同的內容

1.施工承包合同文件
施工合同示范文本包括:
(1)協議書
(2)通用條款
(3)專用條款
合同文件還應該包括:中標通知書、投標書及其附件、有關的標準、規范及技術文件、圖紙、工程量清單、工程報價單或預算書等。
協議書:工程概況、合同工期、質量標準、簽約合同價和合同價格形式等。
通用條款:合同當事人根據建筑法、合同法等規定,對工程建設實施及相關事項,對權利義務做的原則性約定。
專用條款:對于原則性約定的細化、完善、補充、修改或另行約定的條款。
2.合同通用條款規定的優先順序:
(1)合同協議書;
(2)中標通知書(如果有);
(3)投標函及其附錄(如果有);
(4)專用合同條款及其附件;
(5)通用合同條款;
(6)技術標準和要求;
(7)圖紙;
(8)已標價工程量清單或預算書;
(9)其他合同文件。
3.基本概念

【說明】《建設工程施工合同(示范文本)》(GF-2017-0201)。
住建部財政部印發建設工程質量保證金管理辦法的通知(建質[2017]138號)。
(1)針對缺陷責任期的概念修訂一致:缺陷責任期從工程通過竣工驗收之日起計。(15.2.1條款)。
(2)在工程項目竣工前,已經繳納履約保證金的,發包人不得同時預留工程質量保證金。
(3)質量保證金:承包人用于保證其在缺陷責任期內履行缺陷修補義務的擔保。
【說明】缺陷責任期和保修期的起算時間
缺陷責任期
|
自工程實際竣工日期起計算(P265)
|
從工程通過竣工驗收之日起計算(P273)
|
|
保修期
|
從竣工驗收合格之日起計算
|

【例題·單選】(2016年)根據《建設工程施工合同(示范文本)》(GF—2017—0201),保修期的開始計算時間是指( )。
A.竣工驗收合格日
B.合同基準日期
C.實際竣工日期
D.保證金扣留日
『正確答案』A
『答案解析』本題考查的是施工承包合同文件。保修期:是指承包人按照合同約定對工程承擔保修責任的期限,從工程竣工驗收合格之日起計算。參見教材P265~266。
【例題·單選】(2012年)根據合同通用條款規定的文件解釋優先順序,下列文件中具有最優先解釋權的是( )。
A.規范標準
B.中標通知書
C.協議書
D.設計文件
『正確答案』C
『答案解析』本題考查的是施工承包合同的內容。根據《建設工程施工合同(示范文本)》(GF-2017-0201),合同通用條款規定的優先順序為:(1)合同協議書;(2)中標通知書(如果有);(3)投標函及其附錄(如果有);(4)專用合同條款及其附件;(5)通用合同條款;(6)技術標準和要求;(7)圖紙;(8)已標價工程量清單或預算書;(9)其他合同文件。參見教材P264。
【例題·單選】(2013年)根據《建設工程施工合同(示范文本)》(GF-2017-0201),除專用條款另有約定外,下列合同文件中擁有最優先解釋權的是( )。
A.通用合同條款
B.投標函及其附錄(如果有)
C.技術標準和要求
D.中標通知書(如果有)
『正確答案』D
『答案解析』本題考查的是施工承包合同的內容。合同通用條款規定的優先順序為:(1)合同協議書;(2)中標通知書(如果有);(3)投標函及其附錄(如果有);(4)專用合同條款及其附件;(5)通用合同條款;(6)技術標準和要求;(7)圖紙;(8)已標價工程量清單或預算書;(9)其他合同文件。參見教材P264。
【例題·多選】(2014年)根據《建設工程施工合同(示范文本)》(GF-2017-0201),合同示范文本由( )組成。
A.通用合同條款
B.合同協議書
C.標準和技術規范
D.專用合同條款
E.中標通知書
『正確答案』ABD
『答案解析』本題考查的是施工承包合同的內容。各種施工合同示范文本一般都由一下三部分組成:(1)協議書;(2)通用條款;(3)專用條款。參見教材P264。
【例題·單選】根據《建設工程施工合同(示范文本)》,下列選項正確的有( )。
A.簽約合同價包括安全文明施工費,包括暫估價及暫列金額
B.費用指為履行合同所發生的或將要發生的所有必需的開支,也包括利潤
C.招標發包的工程以合同簽訂日前28天的日期為基準日期
D.缺陷責任期,是指承包人按照合同約定對工程承擔保修責任的期限,從工程竣工驗收合格之日起計算
『正確答案』A
『答案解析』本題考查的是施工承包合同的內容。選項B錯誤,費用包括管理費和應分攤的其他費用,但不包括利潤。選項C錯誤,招標發包的工程以投標截止日前28天的日期為基準日期,直接發包的工程以合同簽訂日前28天為基準日期。選項D錯誤,表述的是保修期的概念。參見教材P265~266。
4.發包方的責任與義務
(1)圖紙的提供和交底
組織圖紙會(huì )審和設計交底,不得晚于開工日期前14天向承包人提供圖紙。
(2)對化石、文物的保護
(3)出入現場的權利
負責取得出入施工現場所需的批準手續和全部權利、因施工所需修建道路、橋梁及其他基礎設施的權利,并承擔相關手續和建設費用。承包人應協助。

(4)場外交通,提供交通設施的技術參數和具體條件,無法滿足需要,發包人負責完善并承擔費用。
(5)場內交通,提供交通設施的技術參數和具體條件,按專用合同條款的約定向承包人免
費提供滿足工程施工所需的場內道路和交通設施。承包人導致的損壞,負責修復并承擔費用。
(6)許可或批準,辦理法律規定由其辦理的許可、批準或備案(規劃許可證、施工許可證、臨時用水、電、地等)。
(7)提供施工現場,最遲于開工日期前7天移交施工現場。
(8)提供施工條件,水、電、通信、交通條件等。
(9)提供基礎資料(地下管線資料、地質勘查資料),并為準確性負責。
(10)資金來源證明(28天)及支付擔保
(11)支付合同價款(按合同、及時支付)
(12)組織竣工驗收
(13)現場統一管理協議
【總結】建設單位為施工單位提供好一些準備,
施工單位進場就可以達到施工狀態
5.承包人的一般義務
(1)辦理法律規定的由其辦理的許可和批準;
(2)完成工程,在保修期內承擔保修義務;
(3)采取施工安全和環境保護措施,辦理工傷保險,確保工程及人員、材料、設備和設施的安全;
(4)編制施工組織設計和施工措施計劃,對施工作業和施工方法的完備性和安全可靠性負責;
(5)不得侵害發包人及他人使用公共設施的權利,避免對臨近公共設施產生干擾;
(6)負責施工現場及其周邊環境與生態的保護工作;
(7)按約定采取施工安全措施,確保工程及其人員、材料和設施的安全,防止因施工造成的人身傷害和財產損失;
(8)各項價款專用于合同工程,及時支付工資和分包人的價款;
(9)編制竣工資料,完成竣工資料的立卷及歸檔,按規定移交發包人。
【例題·多選】(2016年)根據《建設工程施工合同(示范文本)》(GF—2017—0201)通用合同條款,關于工程施工交通運輸的說法,正確的有( )。
A.承包人未合理預見進出施工現場路徑所增加的費用由發包人承擔
B.發包人負責取得出入施工現場所需的批準手續和全部權利
C.因承包人原因造成的場內基本交通設施損壞的,由發包人承擔修復費用
D.場外交通設施無法滿足工程施工需要的,由發包人負責完善
E.運輸超重件所需的道路臨時加固費用由承包人承擔
『正確答案』BDE
『答案解析』本題考查的是《建設工程施工合同(示范文本)》。選項A,承包人未合理預見增加的費用由承包人自己承擔;選項C,承包人造成的設施損壞,自身承擔維修費用。參見教材P266~268。
【例題·多選】(2014年)根據《建設工程施工合同(示范文本)》(GF-2017-0201),發包人責任和義務有( )。
A.辦理建設工程施工許可證
B.辦理建設工程規劃許可證
C.辦理工傷保險
D.提供場外交通條件
E.負責施工場地周邊的環境保護
『正確答案』ABD
『答案解析』本題考查的是施工承包合同的內容。關于承、發包人責任義務的內容,備選項中CE屬于承包方的義務。參見教材P266~268。
【例題·多選】(2013年)根據《建設工程施工合同(示范文本)》(GF-2017-0201),屬于發包人工作的有( )。
A.保證向承包人提供正常施工所需的進入施工現場的交通條件
B.確保工程及其人員、材料、設備和設施的安全,防止因工程施工造成的人身傷害和財產損失
C.依據有關法律辦理建設工程施工許可證
D.按合同約定的工作內容和施工進度要求,編制施工組織設計和施工措施計劃,并對所有施工作業和施工方法的完備性和安全可靠性負責
E.向承包人提供施工現場的地質勘察資料
『正確答案』ACE
『答案解析』本題考查的是施工承包合同的內容。選項BD屬于承包人的主要義務。參見教材P266~268。
6.進度控制的主要條款內容
(1)施工進度計劃的修訂(承包人編制、發包人批準)

(2)開工通知

(3)緊急情況下的暫停施工
緊急情況且監理人未及時下達暫停令,承包人可先暫停并及時通知監理人。監理人接到通知后24小時發出指示,逾期未發出,視為同意。

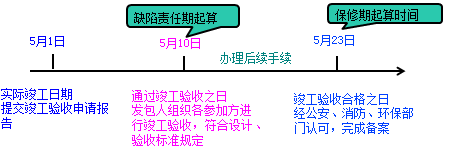

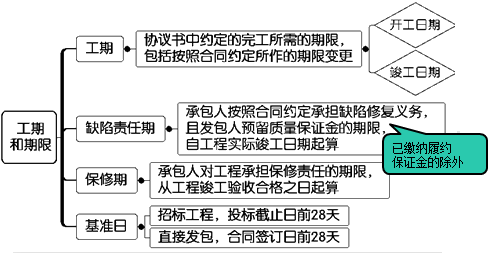

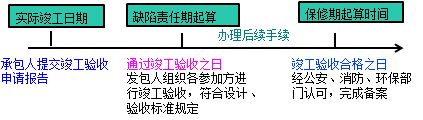

(4)竣工日期

驗收情況
|
實際竣工日期
|
竣工驗收合格的
|
按照承包人提交竣工驗收申請報告之日,并在工程接收證書中載明
|
因發包人原因,未在監理人收到承包人提交的竣工驗收申請報告42天內完成竣工驗收
完成竣工驗收不予簽發工程接收證書的 |
|
工程未經竣工驗收,發包人擅自使用的
|
以轉移占有工程之日
|
【例題·單選】(2015年)根據《建設工程施工合同(示范文本)》(GF-2017-0201),工程未經竣工驗收,發包人擅自使用的,以( )為實際竣工日期。
A.承包人提交竣工驗收申請報告之日
B.轉移占有工程之日
C.監理人組織竣工初驗之日
D.發包人簽發工程接收證書之日
『正確答案』B
『答案解析』本題考查的是施工承包合同文件。工程未經竣工驗收,發包人擅自使用的,以轉移占有工程之日為實際竣工日期。參見教材P270。
【例題·單選】(2011年)某工程竣工驗收階段,承包人于6月1日向工程師送交了竣工驗收申請報告;發包人于6月15日組織生產設備啟動試車檢驗;6月18日試車完畢后發包人、承包人、工程師和設計代表在試車記錄上簽字確認質量合格;工程師于6月20日簽發工程移交證書。則承包人的實際竣工日應為( )。
A.6月15日 B.6月1日
C.6月18日 D.6月20日
『正確答案』B
『答案解析』本題考查的是施工承包合同的內容。(1)工程經竣工驗收合格的,以承包人提交竣工驗收申請報告之日為實際竣工日期,并在工程接收證書中載明;(2)因發包人原因,未在監理人收到承包人提交的竣工驗收申請報告42天內完成竣工驗收,或完成竣工驗收不予簽發工程接收證書的,以提交竣工驗收申請報告的日期為實際竣工日期;(3)工程未經竣工驗收,發包人擅自使用的,以轉移占有工程之日為實際竣工日期。參見教材P270。
7.質量控制的主要條款
(1)承包人的質量管理
按約定提交工程質量保證體系及措施文件、建立完善的質量檢查制度,提交工程質量文件等。
(2)監理人的質量檢查和檢驗
監理人的檢查和檢驗不應影響施工正常進行。
如影響施工正常進行的,如下處理:
不合格,承包人承擔費用,工期不予順延
合格,發包人承擔增加的費用和延誤的工期

(3)隱蔽工程檢查

(4)不合格工程的處理
承包商原因:發包人有權隨時要求承包人采取補救措施,直至達到質量標準。增加的費用和延誤的工期承包人承擔。
發包人原因:增加的費用、延誤的工期發包人承擔,并應支付合理的利潤。
(5)分部分項工程驗收

(6)缺陷責任與保修
缺陷責任期從工程通過竣工驗收之日起計算,最長不超過24個月
|
|
特殊情況
|
缺陷責任期的起算時間
|
單位工程先于全部工程進行驗收,經驗收合格并交付使用的
|
單位工程驗收合格之日
|
因承包人原因導致工程無法按合同約定期限進行竣工驗收的
|
實際通過竣工驗收之日
|
因發包人原因導致工程無法按約定竣工驗收的
|
承包人提交竣工驗收報告90天后,工程自動進入缺陷責任期
|
發包人未經竣工驗收擅自使用工程的
|
自工程轉移占有之日
|
導致缺陷原因
|
責任承擔
|
承包商
(只擔自己的責任) |
負責維修,承擔鑒定及維修費
不維修也不承擔費用,從保證金或銀行保函扣除,超出的,發包人可向承包人索賠 承包人維修并承擔相應費用后,不免除對工程的損失賠償責任 發包人有權要求延長缺陷責任期,原期滿前發延長通知,最長不得超過24個月(含延長部分) |
他人原因
|
發包人負責維修
承包人不承擔費用,發包人不得從保證金中扣除 |
任何一項缺陷或損壞修復后,經檢查證明其影響了工程或工程設備的使用性能,承包人應重新進行合同約定的試驗和試運行,試驗和試運行的全部費用應由責任方承擔
|

保修責任及修復費用
起算時間
|
竣工驗收合格之日,不得低于法定最低保修期限
發包人未經竣工驗收擅自使用工程的,自轉移占有之日 |
修復費用
|
承包人原因,負責修復并承擔費用、傷害和損失
發包人原因,可委托承包人修復,發包人承擔費用并支付承包人合理利潤 |
【例題·單選】(2017年)關于施工承包合同中缺陷責任與保修的說法,正確的是( )。
A.缺陷責任期自實際竣工日期起計算,最長不超過12個月
B.缺陷責任期滿,承包人仍應按合同約定的各部位保修年限承擔保修義務
C.因發包人原因導致工程無法按合同約定期限進行竣工驗收的,缺陷責任期自竣工驗收合格之日開始計算
D.發包人未經竣工驗收擅自使用工程的,缺陷責任期自承包人提交竣工驗收申請報告之日開始計算
『正確答案』B
『答案解析』本題考查的是施工承包合同的內容。選項A錯誤,缺陷責任期從工程通過竣工驗收之日起計算,合同當事人應在專用合同條款約定缺陷責任期的具體期限,但該期限最長不超過24個月。選項C錯誤,因發包人原因導致工程無法按合同約定期限進行竣工驗收的,在承包人提交竣工驗收報告90天后,工程自動進入缺陷責任期;選項D錯誤,發包人未經竣工驗收擅自使用工程的,缺陷責任期自工程轉移占有之日起開始計算。參見教材P272。
【例題·單選】(2011年)在施工過程中,工程師發現曾檢驗“合格”的工程部位仍存在施工質量問題,則修復該部位工程質量缺陷時,應( )。
A.由承包人承擔費用,工期不予順延
B.由發包人承擔費用,工期給予順延
C.由承包人承擔費用,工期給予順延
D.由發包人承擔費用,工期不予順延
『正確答案』A
『答案解析』本題考查質量控制的主要條款和內容。對于不合格工程的處理,因承包人原因造成工程不合格的,發包人有權隨時要求承包人采取補救措施,直至達到合同要求的質量標準,由此增加的費用和(或)延誤的工期由承包人承擔。參見教材P271。
【例題·多選】下列有關《建設工程施工合同(示范文本)》中有關質量控制條款的表述正確的有( )。
A.缺陷責任期最長期限不超過36個月
B.發包人未經竣工驗收擅自使用工程的,缺陷責任期自工程轉移占有之日起開始計算
C.工程保修期從工程竣工驗收合格之日起算,具體分部分項工程的保修期由合同當事人在專用合同條款中約定,但不得低于法定最低保修年限
D.除專用合同條款另有約定外,工程隱蔽部位經承包人自檢確認具備覆蓋條件的,承包人應在共同檢查前24小時書面通知監理人檢查
E.監理人的檢查和檢驗影響施工正常進行的,且經檢查檢驗不合格的,影響正常施工的費用由承包人承擔,工期相應順延
『正確答案』BC
『答案解析』本題考查的是施工承包合同的內容。選項A,正確的表述應為“缺陷責任期最長期限不超過24個月”。選項D,正確的表述應為“除專用合同條款另有約定外,工程隱蔽部位經承包人自檢確認具備覆蓋條件的,承包人應在共同檢查前48小時書面通知監理人檢查”。選項E,正確的表述應為“監理人的檢查和檢驗影響施工正常進行的,且經檢查檢驗不合格的,影響正常施工的費用由承包人承擔,工期不予順延”。參見教材P270~272。

8.費用控制的主要條款內容
(1)預付款

(2)預付款擔?! ?/p>

提供時間
|
承包人應在發包人支付預付款7天前
|
形式
|
銀行保函、擔保公司擔保等
|
有效期
|
預付款完全扣回之前一直有效
|
金額要求
|
預付款逐期從應付工程款中扣除,預付款擔保的額度也應逐漸減少。剩余的預付款擔保金額不得低于未扣回的預付款金額
|
(3)計量
周期:按月進行
(4)工程進度款支付
發包人逾期支付進度款,應按照中國人民銀行發布的同期同類貸款基準利率支付違約金。
【例題·多選】下列有關《建設工程施工合同(示范文本)》中費用控制的表述正確的是( )。
A.預付款的支付時間最遲應在開工通知載明的開工日期7天前支付
B.除專用合同條款另有約定外,工程量的計量按季度進行
C.發包人要求承包人提供預付款擔保的,承包人應在簽訂合同后1周內提供預付款擔保
D.除專用合同條款另有約定外,預付款在進度付款中同比例扣回
E.預付款應當用于材料、工程設備、施工設備的采購及修建臨時工程、組織施工隊伍進場等
『正確答案』ADE
『答案解析』本題考查的是施工承包合同的內容。選項B,正確的表述應為“除專用合同條款另有約定外,工程量的計量按月進行”。選項C,正確的表述應為“發包人要求承包人提供預付款擔保的,承包人應在發包人支付預付款7天前提供預付款擔保,專用合同條款另有約定除外”。參見教材P273。
更多考試信息可關注【一級建造師】微信公眾號~

- · 【匯總】一建30天預習打卡計劃 每天10分鐘學習很輕松
- · 【30天預習計劃】一建管理知識點26:建設工程現場文明施工的措施
- · 【30天預習計劃】一建管理知識點25:建設工程安全事故的處理
- · 【30天預習計劃】一建管理知識點24:預警體系的建立
- · 【30天預習計劃】一建管理知識點23:職業健康安全管理體系與環境管理體系的建立和運行
- · 【30天預習計劃】一建管理知識點22:質量事故的分類
- · 【30天預習計劃】一建管理知識點21:竣工質量驗收
- · 【30天預習計劃】一建管理知識點20:施工過程的質量驗收
- · 【30天預習計劃】一建管理知識點19:施工準備的質量控制
- · 【30天預習計劃】一建管理知識點18:項目質量控制體系的建立和運行
