    2020年一級建造師機電實務試題及答案(案例題四)

    2021-08-12 15:21 來源:建設工程教育網
    打印
    字體:

      臨考沖刺階段,一級建造師機電實務如何刷題?建設工程教育網整理了2020年一級建造師機電實務試題及答案,希望能幫助到考生們,一起來看看吧!

      推薦:一級建造師歷年試題及答案解析匯總(2011-2020)

      2020年一級建造師機電實務試題及答案(案例題四)

      背景資料

      A公司承包某商務園區電氣工程,工程內容10/0.4-LN9731型變電所、供電線路、室內電氣主要設備(三相變壓器、開關柜)由建設單位采購,設備已運抵施工現場,其他設備材料由A公司采購。A公司依據施工圖、資源配置計劃編制了10/0.4-LN9731型變電所安裝工作的邏輯關系及持續時間圖。

      A公司將3000m電纜排管分包B公司,預計單價130元/m,工期30天,B公司簽訂合同后第15天結束前,A公司檢查電纜排管施工進度,B公司完成電纜排管1000m,但支付B公司工程進度款累計已達200000元,A公司對B公司警告,要求加快進度。

      A公司對B公司進行質量管理協調,編制質量檢驗計劃與電纜排管施工進度計劃一致,A公司檢查電纜型號、規格、絕緣電阻和絕緣試驗均符合要求,在電纜排管檢查合格后按施工圖進行電纜敷設,供電線路設計要求完成。

      變電所設備安裝后,變壓器及高壓電器進行了交接試驗,在額定電壓下對變電器進行沖擊合閘驗收3次,每次間隔時間3min,無異?,F象。A公司認為交接試驗合格,被監理工程師提出異議,要求重新沖擊合閘試驗。

      建設單位要求變電所單獨驗收,給商務園區供電,A公司的整理變電所工程驗收資料,在試運行驗收中,有一臺變壓器運行噪聲較大,經有關部門檢查分析及A公司提供施工文件證明,不屬于安裝質量問題,后經變壓器廠家調整處理通過驗收。

    一級建造師歷年試題

      問題:

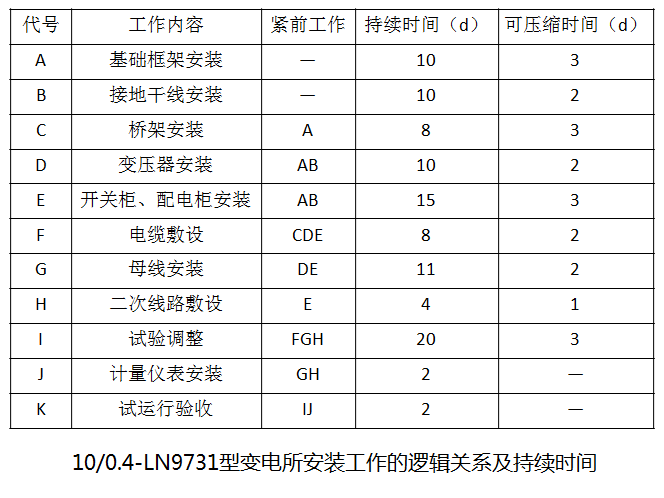

      1.按表計算變電所安裝計劃工期,如果每項工作都按表壓縮天數,變電所安裝最多可以壓縮到多少天?

      2.計算B公司電纜排管CPI、SPI,判斷B公司電纜排管施工進度提前還是落后。

      3.電纜排管施工中的質量管理協調,有哪些同步性作用?10kV電力電纜應做哪些試驗?

      4.變壓器高低壓的絕緣電阻測量應分別用多少伏的兆歐表?監理工程師為什么提出異議?寫出正確的沖擊合閘試驗要求。

      5.變電所工程是否可以單獨驗收?試運行驗收中發生的問題A公司可提供哪些施工文件來證明不是安裝質量問題?

      【參考答案】

      1. 變電所安裝計劃工期為58天;

      如果每項工作都按表壓縮天數,變電所安裝最多可以壓縮到48天。

      2. BCWP=1000×130=130000元

      ACWP=200000元

      BCWS=(3000/30)×15×130=195000元

      CPI=BCWP/ ACWP=130000/200000=0.65

      SPI=BCWP/ BCWS=130000/195000=0.67

      SPI<1.B公司電纜排管施工進度落后。

      3.(1)質量檢查或驗收記錄的形成與施工實體進度形成的同步性。

      (2)應做沖擊合閘試驗、檢查線路各相兩側的相位應一致、交流耐壓和直流泄漏試驗、直流耐壓試驗。

      4.(1)用2500V兆歐表測量高壓的絕緣電阻,用500V兆歐表測量低壓的絕緣電阻。

      (2)監理工程師提出異議是因為沖擊合閘的次數和每次的間隔時間,都不符合相關規范要求。

      (3)在額定電壓下對變壓器的沖擊合閘試驗,應進行5次,每次間隔時間宜為5min,應無異?,F象, 750kV變壓器在額定電壓下,第一次沖擊合閘后的帶電運行時間不應少于30min,其后每次合閘后帶電運行時間可逐次縮短,但不應少于5min。

      5.(1)可以單獨驗收。

      (2)A公司可提供施工文件包括:合同文件、設計文件、變壓器安裝技術說明書、施工記錄等。

      想要短時間提升?2021一級建造師臨考特訓班,30+小時濃縮教學,同時擁有配套實用學習資料,四大課程火力全開,助你高效備考。戳我看詳情>>>

    一建臨考特訓班

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
