2019年一級建造師《項目管理》試題及答案解析(二)
11.關于單代號網絡(luò )計劃繪圖規則的說法,正確的是( )。
A.不允許出現虛工作
B.箭線不能交叉
C.不能出現雙向箭頭的連線
D.只能有一個起點節點,但可以有多個終點節點
【答案】C
【解析】A 錯誤,單代號網絡(luò )圖中,當網絡(luò )圖中有多項起點節點或多項終點節點時,應在網絡(luò )圖的兩端分別設置一項虛工作,作為該網絡(luò )圖的起點節點(St)和終點節點(Fin)。
B 錯誤,繪制網絡(luò )圖時,箭線不宜交叉,當交叉不可避免時,可采用過橋法或指向法繪制。
D 錯誤,單代號網絡(luò )圖中只應有一個起點節點和一個終點節點。
【考點來源】1Z203032 工程網絡(luò )計劃的編制方法 P126
12.根據項目總進度目標論證的工作步驟,進度計劃系統結構分析的緊后工作是( )。
A.項目的工作編碼
B.項目結構分析
C.編制各層進度計劃
D.編制總進度計劃
【答案】A
【解析】建設工程項目總進度目標論證的工作步驟如下:
(1)調查研究和收集資料;
(2)項目結構分析;
(3)進度計劃系統的結構分析;
(4)項目的工作編碼;
(5)編制各層進度計劃;
(6)協調各層進度計劃的關系,編制總進度計劃;
(7)若所編制的總進度計劃不符合項目的進度目標,則設法調整;
(8)若經過多次調整,進度目標無法實現,則報告項目決策者。
【考點來源】1Z203022 項目總進度目標論證的工作步驟 P117

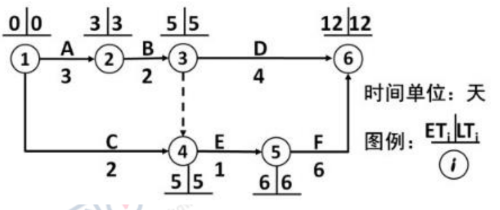

13.某工程網絡(luò )計劃如下,工作 D 的最遲開始時間是第( )天。
A.3
B.5
C.8
D.6
【答案】C
【解析】本題考查的是雙代號網絡(luò )計劃的參數計算(按節點計算法)。由圖已知工作 D 的最遲完成時間是 12,持續時間是 4,所以工作 D 的最遲開始開始時間是 12-4=8 天。
【考點來源】1Z203033 工程網絡(luò )計劃有關時間參數的計算 P130
14.下列合同實施偏差處理措施中,屬于合同措施的是( )。
A.變更施工方法
B.調整工作計劃
C.增加經濟投入
D.采取索賠手段
【答案】D
【解析】合同措施,如進行合同變更,簽訂附加協議,采取索賠手段等。A 屬于技術措施;B 屬于組織措施;C 屬于經濟措施。
【考點來源】1Z206053 施工合同實施控制 P312
15.某工作最短估計時間是 5 天,最長估計時間是 10 天,最可能估計時間是 6 天。根據三時估算法,
該工作的持續時間是( )天。
A.6.25
B.6.5
C.6.75
D.7
【答案】B
【解析】本題考查的是雙代號網絡(luò )計劃時間參數的計算。采用三時估算法計算工作的持續時間,其計算公式是:Di-j=(a+4c+b)/6,式中:Di-j表示工作 i-j 的持續時間;a 表示工作的樂(lè )觀(最短)持續時間估計值;b 表示工作的悲觀(最長)持續時間估計值;c 表示工作的最可能持續時間估計值。所以,該工作的持續時間是:(5+10+4×6)/6=6.5 天。
【考點來源】《建筑經濟專業知識與實務(中級)》第八章第二節 雙代號網絡(luò )計劃
16.根據《建設工程質量管理條例》,監理工程師應當按照( )的要求,采取旁站、巡視和平行檢驗等形式,對建設工程實施監理。
A.建設工程強制性標準條文
B.委托監理合同
C.工程監理規范
D.工程技術標準
【答案】C
【解析】“監理工程師應當按照工程監理規范的要求,采取旁站、巡視和平行檢驗等形式,對建設工程實施監理”(引自第三十八條)。
【考點來源】1Z201112 監理的工作任務 P65-66
17.關于雙代號早時標網絡(luò )計劃的說法,正確的是( )。
A.能在圖上直接顯示各項工作的最遲開始與完成時間
B.工作間的邏輯關系可以設法表達,但不易表達清楚
C.沒有虛箭線,繪圖比較簡單
D.工作的自由時差可以通過比較與其緊后工作間波形線的長度得出
【答案】D
【解析】A 錯誤,時標網絡(luò )計劃能在圖上直接顯示出各項工作的開始與完成時間、工作的自由時差及關鍵線路。
B 錯誤,工作間的邏輯關系容易表達清楚。
C 錯誤,時標網絡(luò )計劃中虛工作必須以垂直方向的虛箭線表示。
【考點來源】1Z203032 工程網絡(luò )計劃的編制方法 P123
18.施工單位任命項目經理在( )完成。
A.項目計劃階段
B.項目啟動階段
C.項目實施階段
D.項目收尾階段
【答案】B
【解析】項目啟動階段:在工程總承包合同條件下,任命項目經理,組建項目部。
【考點來源】1Z201053 項目總承包的模式 P36
19.關于風險量、風險等級、風險損失程度和損失發生概率之間關系的說法,正確的是( )。
A.風險量越大,損失程度越大
B.損失發生的概率越大,風險量越小
C.風險等級與風險損失程度成反比關系
D.損失程度和損失發生的概率越大,風險量越大
【答案】D
【解析】AB 錯誤,D 正確,若某個可能發生的事件其可能的損失程度和發生的概率都很大,則其風險量就很大。
C 錯誤,風險等級由風險發生概率等級和風險損失等級間的關系矩陣確定。
【考點來源】1Z201101 項目的風險類型
20.建設工程固體廢物的處理方法中,進行資源化處理的重要手段是( )。
A.減量化處理
B.回收利用
C.填埋處置
D.穩定固化
【答案】B
【解析】回收利用是對固體廢物進行資源化的重要手段之一。
【考點來源】1Z205042 施工現場環境保護的要求 P248

- · #專業#2023年一級建造師考試項目管理科目考情分析
- · 【直播】一級建造師刷金題 找秘籍——3年試題,5天模擬
- · 下列關于沉沒成本的說法中,正確的有(?。?。
- · 備考一級建造師考試 “看答案就會(huì ),做題就沒方向”怎么破?
- · 一級建造師歷年試題及答案解析匯總(2011-2024)
- · 一建考試多選題如何選?支招來襲!
- · 一級建造師公路實務歷年試題及考試答案解析
- · 北京一級建造師公路實務歷年試題及考試答案解析
- · 上海一級建造師公路實務歷年試題及考試答案解析
- · 重慶一級建造師公路實務歷年試題及考試答案解析
