    2021年一建建筑工程核心知識點:流水施工方法的應用

    2021-04-20 14:29 來源:建設工程教育網
    打印
    字體:

      距離2021年一級建造師考試還剩不到五個月時間,現階段一級建造師建筑工程看哪些核心知識點?如何記憶?建設工程教育網整理了相關內容,供同學們參考與學習!

      2021年一建建筑工程核心知識點:流水施工方法的應用

      一、六時參數法

      (1)最早開始(ES):是指在各緊前工作全部完成后,本工作有可能開始的最早時刻。順著加取最大:工作最早時間參數受到緊前工作的約束,故其計算順序應從起點節點開始順著箭線方向依次逐項計算,最早開始時間等于各緊前工作的最早完成時間的最大值。

      (2)最早完成(EF):是指在各緊前工作全部完成后,本工作有可能完成的最早時刻。等于最早開始(ES)+持續時間。

      (3)最遲完成(LF):是指在不影響整個任務按期完成的前提下,本工作必須完成的最遲時刻。逆著減取最小:最遲完成時間等于各緊后工作的最遲開始時間的最小值。

      (4)最遲開始(LS):是指在不影響整個任務按期完成的前提下,本工作必須開始的最遲時刻。等于最遲完成(LF)一持續時間

      (5)總時差(TF):是指在不影響總工期的前提下,本工作可以利用的機動時間。等于其最遲開始時間減去最早開始時間,或等于最退完成時間減去最早完成時間,即=LS-ES或=LF-EF

      (6)自由時差(FF):是指在不影響其緊后工作最早開始的前提下,本工作可以利用的機動時間。等于各緊后工作的最早開始時間減去本工作最早完成時間的最小值,即=min(所有緊后ES-本工作EF)

      二、等節奏流水施工

      同一施工過程的不同施工段上的流水節拍都一樣,不同施工過程上的流水節拍也一樣(即相鄰施工過程的流水步距都相等,并等于流水節拍),如下表:(假如將施工過程Ⅰ的施工段1上的2換成4.則該流水施工立馬就變成了無節奏流水,因為同一施工過程上的流水節拍就已經不相等了,只要是同一施工過程上的各流水節拍不完全相同,就一定是無節奏流水)

    一級建造師建筑工程知識點

      等節奏流水施工工期T=(M+N-1)×t+ΣG-ΣC=(4+3-1)×2=12

      M:施工段數

      N:施工過程數

      t:流水節拍

      ΣG:(組織間歇時間之和+工藝間歇時間)之和

      ΣC:提前插入時間(或搭接時間)之和

      三、無節奏流水施工

      各施工過程的流水節拍無規律(或者只要出現同一施工過程上的各流水節拍不完全相同就是無節奏流水),如下表:

    一級建造師建筑工程知識點

      流水施工工期T=ΣK+Σtn+ΣG-ΣC。

      ΣK:各施工過程(或專業工作隊)之間流水步距之和

      Σtn:最后一個施工過程(或專業工作隊)在各施工段上的流水節拍之和

      ΣG:(組織間歇時間之和+工藝間歇時間)之和

      ΣC:提前插入時間(或搭接時間)之和

      無節奏流水施工流水步距(K)的計算:

      “累加斜減取大差法”:(橫向)累加(向前)斜減取大差:注意表格的順序:按照施工過程累加。

      四、網絡(luò )計劃優化

    一級建造師建筑工程知識點

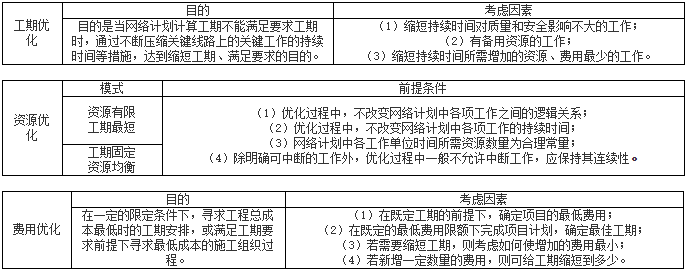

    一級建造師建筑工程知識點

      五、網絡(luò )計劃趕工方案的制定

      1.趕工原則:

      (1)在關鍵線路上趕工(在趕工過程中,允許其他線路成為關鍵線路,一旦是關鍵線路必須始終保持);

      (2)有趕工潛力的;

      (3)趕工費用最小的;

      (4)質量有保證。

      2.趕工思路:

      (1)目標工期;

      (2)目前工期;

      (3)需趕工工期;

      (4)趕工方案(趕工費最小,關鍵線路保持)(最優趕工方案)。

      3.實際工期、獎罰工期的確定

      (1)根據現場各項工作的實際持續時間,確定持續時間最長的線路即為實際的關鍵線路,關鍵線路上的持續時間之和為實際工期。

      (2)當實際工期與合同工期不符時,應按合同約定考慮獎罰,處理思路如下:

      1)實際工期與合同工期比較;

      2)超出工期與業主可順延工期的比較;

      3)判斷獎罰,即超出工期小于可順延工期為獎,反之為罰。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
