監理工程師案例分析復習要點:工程施工網絡(luò )進度

2013-08-12 10:45  來源:建設工程教育網  字體:  打印 收藏

  【提問】

  【內容】某承包商(乙方)于2007年9月6日與某業主(甲方)簽訂了一項建筑工程合同。在合同中規定,甲方于2007年9月14日提供施工現場,工程開工日期為2007年9月16日。雙方商定,與計劃工期相比,工期每提前1天獎勵3000元,每拖后1天罰款5000元。乙方按時提交了施工方案和施工網絡(luò )進度計劃,如圖7-11所示,并在得到甲方代表的批準后,如期開工。

施工網絡(luò )進度計劃

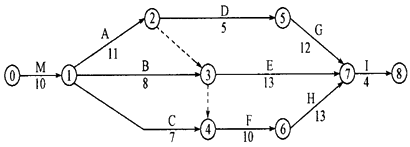

圖7-11 某工程施工網絡(luò )進度計劃(單位:天)
  該工程開工后,在實際施工過程中發生了如下事件:
  事件1:因部分原有設施搬遷拖延,甲方于2007年9月17日才提供全部場地,影響了工作A.B的正常作業時間,使該兩項工作的作業時間均延長了2天,并使這兩項工作分別窩工6和8個工日;工作C未因此受到影響。
  事件2:乙方與租賃商原約定工作D使用的某種機械應于2007年9月27日進場,但因運輸問題推遲到2007年9月29日才進場,造成工作D實際作業時間增加1天,多用人工7個工日。
  事件3:在工作E施工時,因設計變更,造成施工時間增加2天,多用人工14個工日,其他費用增加1.5萬元。
  事件4:在工作F施工時,因甲方供應的材料出現質量缺陷,乙方施工增加用工6個工日,其他費用1000元,并影響H工序作業時間延長1天,窩工4個工日。
  【問題】1.根據施工網絡(luò )進度計劃確定計劃工期,關鍵線路和A.B.C.D.E.F、H工作的總時差。
  2.乙方能否就上述每項事件向甲方提出工期補償和費用補償要求?試簡述其理由。
  3.該工程的實際施工天數為多少天?可得到的工期補償為多少天?工期獎罰天數為多少天?
  4.假設工程所在地人工費標準為30元/工日,應由甲方給予補償的窩工人工費補償標準為18元/工日,施工管理費、利潤等均不予補償。則在該工程中,乙方可得到的合理的經濟補償有哪幾項?經濟補償額為多少?
  【參考答案】1.經圖7-12計算結果可以確定計劃工期為48天。A工序TF=0,B工序TF=3,C工序TF=4,D工序TF=6,E工序TF=10,H工序TF=0.關鍵線路為:M-A-F-H-I.
  2.事件1因工作A位于關鍵線路上,工作B處于非關鍵線路上,未超過其總時差,應進行費用補償。因此,可以提出工期補償和費用補償要求,因為施工場地提供的時間延長屬于甲方應承擔的責任,且工作A位于關鍵線路上。
  事件2不能提出補償要求,因為租賃設備遲進場屬于乙方應承擔的風險。
  事件3可以提出費用補償要求,但不能提出工期補償要求,因為設計變更的責任在甲方,由此增加的費用應由甲方承擔;而由此增加的作業時間(2天)沒有超過該項工作的總時差(10天),因此不能提出工期補償要求。
  事件4由于甲方供應材料質量問題造成返工事件應當索賠,給予工期補償和費用補償。
  3.在考慮甲方責任的情況下,由于A(yíng)工作延誤2天(關鍵工序),B工作延誤2天未超過其總時差3天,E工作延誤2天,未超過其總時差10天,H工作拖延1天(關鍵工序),故包含甲方責任的工期為51天。
  同理,在考慮甲、乙雙方責任的情況下,除考慮甲方責任因素的情況以外,事件2中D工序作業時間增加1天,未超過其總時差6天,所以實際工期仍為51天。
  該工程應補償工期為:51-48=3(天)。
  該工程的工期獎罰天數為:51-51=0(天)。
  4.在該工程中,乙方可得到的合理的經濟補償有:
 ?。?)由事件1引起的經濟補償額:(6+8)×18=252元
 ?。?)由事件3引起的經濟補償額:14×30+15000=15420元
 ?。?)由事件4引起的經濟補償額:30×6+1000+18×4=1252元
  乙方可得到合理的經濟補償額為:252+15420+1252=16924元
  請問老師:獎罰天數51-51=0怎么去理解?幫我分析一下!
  【回答】您的問題答復如下:
  本案例中,甲乙雙方商定,工期每提前1天獎勵3000元,每拖后1天罰款5000元。
  實施中由于甲方責任的工期為51天。
  乙方也沒有采取措施使實際工期少于51天,最后實際工期仍為51天。
  那么獎罰天數:51-51=0
  ★問題所屬科目:監理工程師——建設工程監理案例分析
