監理工程師復習要點:工期補償
【提問】老師您好:事件1:B.C工作不在關鍵線路上,且B的總時差為1天,C的總時差為2天,所以B.C分別拖延1天、2天,未超過其總時差,因此不應給予工期補償。而答案是給予1天工期補償,不理解,望賜教!
【回答】您好:
這里您要考慮一個連鎖反應了,因為C工作為B工作的緊后工作,將他們兩者看作一個整體的話,其實也只是有2天的總時差的,所以?xún)身椆ぷ魅绻粋€(gè)延長1天,一個延長2天的話會(huì )影響工期1天的。
或者,您按照老師的說法理解:
B.C雖不在關鍵線路上,但B工作拖延1天后,總時差變?yōu)?,此時不影響總工期;因為C為B的緊后工作,因B工作的拖延使得C工作的總時差變?yōu)?,因C工作拖延兩天,所以應補償工期1天。

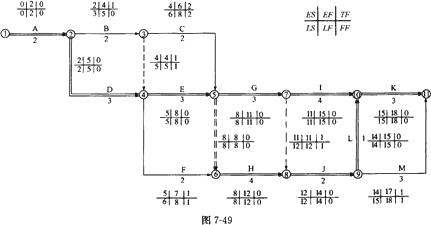

您看本來C可以在第第四天開始,第6天結束,有兩天的總時差。
但是B工作延長1天后,C工作只能最早在第5天開始,第七天結束,這樣就只剩下一天的總時差。
【追問】謝謝老師,我搞明白了,總時差是線路時差,因為C為B的緊后工作,因B工作的拖延使得C工作的總時差變?yōu)?,因C工作拖延兩天,使得C工作最早完成時間變?yōu)?,G工作的最早開始時間為9,……
【回答】學員您好:
您的理解是正確的,恭喜您學明白了一個知識點。
