監理工程師答疑精華:雙代號時標網絡(luò )計劃

2013-07-31 11:06  來源:建設工程教育網  字體:  打印 收藏

  【提問】這是2006年三控的題目。

  在68題所示雙代號時標網絡(luò )計劃中,如果B.D.I三項工作共用一臺施工機械且必須順序施工,則總工期( ?。?。

  A.會(huì )延長2周,但施工機械在現場不會(huì )閑置
  B.會(huì )延長2周,且施工機械會(huì )在現場閑置6周
  C.不會(huì )延長,且施工機械在現場也不會(huì )閑置
  D.不會(huì )延長,但施工機械會(huì )在現場閑置2周

  這題我覺得是D,但答案是C,我不知道我錯在哪里,請老師指點。 B工作的結束時間是第2周,D工作的開始時間恰好是第2周,所以這段時間不會(huì )造成工期延長和機械閑置。D工作完成后,I工作推遲2周才開始工作,但是由于I工作的自由時差是3周,所以總工期不會(huì )延長,且施工機械在現場也不會(huì )閑置。這一題:B工作的結束時間是第2周,B有兩天的自由時差,這點我能懂,可D工作的開始時間恰好是第4周,這點我不明白怎么變成第2周了。是不是提前2周,可A工作呢。即使提前兩周,可I工作有3天的自由時差,去掉兩天還有一天呢。這一天不算閑置嗎?

  【回答】學員您好:您學習很認真,分析也比較透徹,說的都是有道理的,進一步分析可知:BDI均非關鍵工作,因此每個工作皆可在自由時差內隨意調整,目前,D沒有自由時差,因此,要符合目前要求,B的實際開工日期為第2周,D的開工時間為第4周,I的開工時間為第9周,BDI線路屬于可調整和壓縮的線路,不影響總工期,而且機械也不必閑置。

  【追問】因工作B持續2周,即可開始工作D.

  【回答】您好:2006年試題第68題:

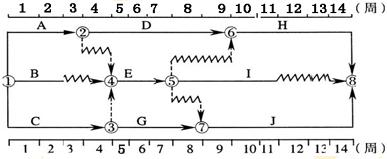

  68.某工程雙代號時標網絡(luò )計劃如下圖所示,其中工作E的總時差為( )周。

  A.0
  B.1
  C.2
  D.3
  答案:B

  69.在68題所示雙代號時標網絡(luò )計劃中,如果B.D.I三項工作共用一臺施工機械且必須順序施工,則總工期( )。

  A.會(huì )延長2周,但施工機械在現場不會(huì )閑置
  B.會(huì )延長2周,且施工機械會(huì )在現場閑置6周
  C.不會(huì )延長,且施工機械在現場也不會(huì )閑置
  D.不會(huì )延長,但施工機械會(huì )在現場閑置2周

  答案:C

  因為D工作為關鍵工作,所以D工作的開始時間是固定的,因為關鍵工作A是第3周完成,所以D工作也只能在第3周開始。按照計劃B工作是第2周完成,如果BDI使用一臺施工機械,按照計劃的網絡(luò )圖分析,B工作完成后機械閑置一周再開始D工作。

  69題的答案為C,B.D.I項工作共用一臺施工機械且必須順序施工,總工期不會(huì )延長。所以排除AB選項。對于C.D選項,我們需要了解機械閑置的概念,從開始使用機械到結束使用施工機械的時間內,機械沒有工作的時間就是機械的閑置時間。所以我們可以分兩種情況進行分析:

  一、B工作在最早開始工作時間開始工作,那么機械在第3周閑置,D開始使用施工機械到第9周,然后是I開始工作,到第13周結束。所以對于第一種情況,機械在現場的時間就是1~13周,其中閑置了1周。

  二、B工作在第一周末開始工作,I工作使用完機械的時間不變,即第13周。所以這種情況下不存在機械閑置。

  進過以上分析,第69題只能選擇C選項。很多考生認為選擇D,選擇D的原因就是認為機械I工作完成后的一周也算為閑置時間了,只有搞清楚閑置時間的確定,才不會(huì )誤選D.不知老師這樣講解是否和您的意思相符,哪里有疑問歡迎繼續提問。

  【追問】李三強主編2008考試輔導書《建設工程三控》電力出版社(建設工程教育網贊助)上P443回答也有理,當然掐頭去尾,可以無閑置時間。

  【回答】您好:

  第69題的正確答案為C,上面的解答中老師已經將解題思路寫給您,針對老師上面的講解哪里有疑問請您具體指出,老師再針對性地給您講解。

  【追問】B工作在最遲開始時間開始工作,那么最遲完成時間就是第4周,題干是必須順序施工,那么D工作將會(huì )拖遲一周開始,而D工作又是關鍵工作,是必會(huì )影響總工期。

  【回答】學員4100157,您好!您的問題答復如下:

  您好,B工作應該是在第一周末,第二周初開始,再第三周末結束,I工作從第10周初開始,第13周末結束,這樣既不會(huì )延長工期,且施工機械在現場也不會(huì )閑置。

  ★問題所屬科目:監理工程師——建設工程進度控制
