成人伊人电影,成人淫片免费视频95视频,国产高清视频免费,久久99毛片免费观看不卡,夜夜操com,成人久久18免费网站,天天操天天干天天干

手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼添加老師進群
當前位置:建設工程教育網 > 監理工程師 > 備考資料 > 復習資料 > 正文

2016監理工程師進度控制:工程延期的申報與審批

2016-05-04 13:41  來源:建設工程教育網  字體:  打印 收藏

 ?。ㄒ唬┥陥蠊こ萄悠诘臈l件監理工程師發出工程變更指令而導致工程量增加;

  合同所涉及的任何可能造成工程延期的原因,如延期交圖、工程暫停、對合格工程的剝離檢查及不利的外界條件等;

  異常惡劣的氣候條件;

  由業主造成的任何延誤、干擾或障礙,如未及時提供施工場地、未及時付款等;

  除承包單位自身以外的其他任何原因。

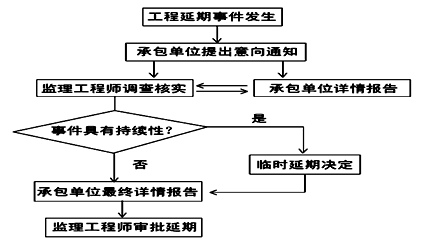

  (二)工程延期的審批程序

  當工程延期事件發生后,承包單位應在合同規定的有效期內以書面形式通知監理工程師(即工程延期意向通知)。

  承包單位應在合同規定的有效期內(或監理工程師可能同意的合理期限內)向監理工程師提交詳細的申述報告(延期理由及依據)。

  監理工程師收到該報告后應及時進行調查核實,準確地確定出工程延期時間。

  當延期事件具有持續性,承包單位在合同規定的有效期內不能提交最終詳細的申訴報告時,應先向監理工程師提交階段性詳情報告。

  監理工程師應在調查核實階段性報告的基礎上,盡快作出延長工期的臨時決定。

  臨時決定的延期時間不宜太長,一般不超過最終批準的延期時間。

  待延期事件結束后,承包單位應在合同規定的期限內向監理工程師提交最終的詳情報告。

  監理工程師應復查詳情報告的全部?jì)热?,然后確定該延期事件所需要的延期時間。

  如果遇到比較復雜的延期事件,先作出臨時延期的決定,然后再作出最后決定的辦法。

  監理工程師在作出臨時工程延期批準或最終工程延期批準之前,均應與業主和承包單位進行協商。

閱讀排行

更多
課程

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
回到頂部
折疊
