  • 當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 歷年試題

    2023年監理工程師土建控制考試試題答案41-45題

    2023-06-09 11:55 來源:建設工程教育網
    打印
    字體:

    2023年監理工程師土建控制考試試題答案41-45題

    41.在工程網絡(luò )計劃中,關于計劃工期的說法,正確的是(?。?。

    A.當有要求工期時,計劃工期不大于要求工期

    B.當未規定要求工期時,計劃工期可小于計算工期

    C.根據網絡(luò )計劃確定計劃工期時,計劃工期須等于計算工期

    D.根據網絡(luò )計劃確定計劃工期時,可不考慮要求工期

    【答案】A

    【解析】本題考查的是工作持續時間和工期。計劃工期是指根據要求工期和計算工期所確定的作為實施目標的工期。當已規定了要求工期時,計劃工期不應超過要求工期;當未規定要求工期時,可令計劃工期等于計算工期。參見教材P45。

    42.某工程網絡(luò )計劃如下圖所示,工作D的最遲開始時間和總時差分別是(?。?。

    土建控制試題

    A.6和2

    B.6和4

    C.7和2

    D.7和3

    【答案】D

    【解析】本題考查的是雙代號網絡(luò )計劃時間參數的計算。

    土建控制試題答案

    工作D的總時差為3,最遲開始時間=4+3=7。參見《進度控制》教材P47~49。

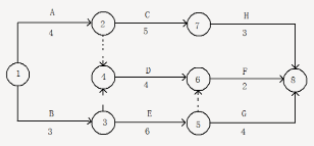

    43.工程單代號網絡(luò )計劃中,工作總時差是指(?。?。

    A.本工作與其緊后工作之間的時間間隔

    B.本工作與其緊后工作之間時間間隔的最小值

    C.本工作與其緊后工作之間時間間隔加該緊后工作總時差之和的最小值

    D.本工作與其緊后工作之間時間間隔加該緊后工作總時差之和的最大值

    【答案】C

    【解析】本題考查的是單代號網絡(luò )計劃時間參數的計算。其他工作的總時差應等于本工作與其各緊后工作之間的時間間隔加該緊后工作的總時差所得之和的最小值。參見《進度控制》教材P57。

    44.某工程雙代號時標網絡(luò )計劃如下圖,工作C的最早開始時間和總時差分別是(?。?。

    土建控制試題答案解析

    A.3和2

    B.3和1

    C.2和2

    D.2和1

    【答案】B

    【解析】本題考查的是時標網絡(luò )計劃中時間參數的判定。工作C的最早開始時間可以直接由圖可得,為3天;工作C的總時差=min{1,3+2}=1天。參見《進度控制》教材P62~63。

    45.工程網絡(luò )計劃資源優化的目標是(?。?。

    A.工期固定條件下尋求資源均衡

    B.工期固定條件下尋求資源需求最小

    C.資源供應充足條件下尋求最短工期

    D.尋求資源需求最小時的工期安排

    【答案】A

    【解析】本題考查的是資源優化。在通常情況下,網絡(luò )計劃的資源優化分為兩種,即“資源有限,工期最短”的優化和“工期固定,資源均衡”的優化。前者是通過調整計劃安排,在滿足資源限制條件下,使工期延長最少的過程;而后者是通過調整計劃安排,在工期保持不變的條件下,使資源需用量盡可能均衡的過程。參見《進度控制》教材P75~76。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
