2021年監理工程師水利控制入門測試卷
2021年監理工程師水利控制備考已經開始,建設工程教育網準備水利控制入門測試卷一張,讓考生自檢目前學習水平,還在等什么~一起看看吧~
《建設工程目標控制(水利)》入門測評卷
一、單項選擇題
1.組織的顧客和其他相關方可能對同一產品的功能提出不同要求,需求不同,質量要求也不同。這體現了質量的( )。
A.時效性
B.相對性
C.地域性
D.獨立性
2.作為質量管理的一部分,致力于提供質量要求會(huì )得到滿足的信任,是指的( )。
A.質量義務
B.質量權利
C.質量擔保
D.質量保證
3.隨著全球性貿易的發展,按照ISO9000標準的要求建立質量管理體系,積極開展( )已成為世界性的大趨勢。
A.質量管理
B.參與方質量認證
C.合同管理
D.第三方質量認證
4.工程產品質量由咨詢單位、設計單位、承包人、材料供應商等來完成,故質量形成具有( )。
A.影響因素多
B.波動性大
C.隱蔽性
D.復雜性
5.在施工過程中要加強質量檢驗工作,認真執行( ),切實做好工程質量的全過程控制。
A.三檢制
B.四檢制
C.五檢制
D.六檢制
6.下列在招標范圍內的工程建設項目必須進行招標的是( )。
A.施工單項合同估算價200萬元人民幣
B.重要設備單項合同估算價100萬元人民幣
C.勘察單項合同估算價50萬元人民幣
D.監理單項合同估算價100萬元人民幣
7.監理機構對所監理的工程項目進行的定期或不定期的監督與檢查,是指的( )。
A.旁站
B.見證取樣
C.平行檢驗
D.巡視
8.影響工程質量的因素有五大方面,即“人、材料、機械、方法、環境”。( )有效控制這五方面因素的質量是確保工程施工階段質量的關鍵。
A.事后
B.事中
C.事前
D.驗收時
9.根據合同條件的規定,工程設備運至現場后,( )應負責在現場工程設備的接收工作。
A.發包人
B.監理人
C.承包人
D.檢測機構
10.土方碾壓施工工藝試驗的目的是核實填筑土料室內擊實試驗結果的( )。
A.準確性
B.有效性
C.可行性
D.合理性
11.細骨料的質量要求中,其細度模數,應在( )范圍內。
A.1.4~2.0
B.1.4~3.0
C.2.4~4.0
D.2.4~3.0
12.新堤填筑按施工段( )m劃分為一個單元工程。
A.20~50
B.50~100
C.100~500
D.200~500
13.堤防工程中,老堤加培按工程量( )劃分為一個單元工程。
A.100~500m
B.200~500m
C.200~500m3
D.500~2000m3
14.工程外觀質量評定二級的標準是測點中符合質量標準的點數占總測點數的( )。
A.70%~89.9%
B.60%~79.9%
C.90%~99.9%
D.85%~95%
15.監督承包人對已完工程項目中所存在的施工質量缺陷進行修復的是( )。
A.監理機構
B.項目所在地政府部門
C.項目法人
D.項目質量監督管理部門
16.下列屬于按單位產品的質量特征分類的是( )。
A.一次抽樣檢驗
B.多次抽樣檢驗
C.序貫抽樣檢驗
D.計量抽樣檢驗
17.計量型抽樣檢驗方案的設計時,根據上、下質量統計是否符合接收判定值,對于分立雙側規格限,同時計算上、下質量規格限。下列結論正確的是( )。
A.QL≥kL且QU≥kU,則接收該批
B.QL≥kL或QU≥kU,則接收該批
C.QL<kl且qu<ku,則接收該批< p="">
D.QL<kl且qu<ku,則拒收該批< p="">
18.土料攤鋪檢驗時,鋪料時應在設計邊線外側各超填一定余量,人工鋪料宜大于( )cm,機械鋪料宜大于( )cm。
A.15,20
B.10,20
C.15,30
D.10,30
19.對于工程建設中出現的質量事故,下列說法正確的是( )。
A.由監理單位人員過失引起的,由建設單位承擔責任
B.由監理單位人員失職引起的,由建設單位承擔責任
C.非監理單位人員過失或失職所引起的,監理單位不承擔責任
D.非監理單位人員過失或失職所引起的,監理單位和建設單位共同承擔責任
20.常見的工程質量事故類型是( )。
A.多因多果復合型
B.多因致果集中型
C.因果連鎖型
D.復合型
21.質量數據的波動分為( )。
A.正常波動和異常波動
B.正常波動和超量波動
C.范圍波動和超量波動
D.穩定波動和震蕩波動
22.非正常型直方圖中,導致緩坡型的原因是( )。
A.由于分組過多或組距太細所致
B.由于原材料或操作方法的顯著變化所致
C.由于工序施工過程中的上控制界限或下控制界限控制太嚴所造成的
D.由于收集數據不當所致
23.排列圖繪制中,C區代表的意義是( )。
A.次要因素
B.關鍵因素
C.一般因素
D.主要因素
24.超負荷運行,造成吊塔傾倒屬于( )引起的安全事故因素。
A.施工用電
B.使用起重設備
C.高處墜落
D.爆破
25.特級高處作業指的是高度在( )m以上的高處作業。
A.60
B.50
C.40
D.30
26.根據土方施工安全規定,在邊坡高于( ),陡于1:1的坡上工作時,須掛安全繩。
A.2m
B.3m
C.5m
D.10m
27.項目法人應每月主持召開( )由各參建單位參加的安全生產例會(huì ),并形成會(huì )議紀要,印發相關單位。
A.三次
B.兩次
C.一次
D.四次
28.各參建單位的安全生產管理制度應報( )備案。
A.監理單位
B.項目法人
C.水利工程主管部門
D.安全質量監督管理部分
29.施工安全技術措施是針對( )而制定的,編制安全技術措施的技術人員必須掌握工程概況、施工環境、施工條件、施工方法等第一手資料,并熟悉安全法規、標準等,才能編寫有針對性的安全技術措施。
A.每項工程特點
B.每項工程性質
C.每項工程內容
D.每項工程形式
30.對方案中采用的新技術、新工藝、新結構、新材料、新設備等,特別要審核有無相應的安全技術操作規程和安全技術措施,對( )的各工種的施工安全技術,審核其是否滿足《水利水電工程施工通用安全技術規程》(SL398—2007)規定的要求。
A.建設單位
B.監理單位
C.施工單位
D.設計單位
31.在危險源評價的方法中,作業條件危險性評價法適用于( )評價。
A.決策期
B.設計期
C.施工期
D.各階段
32.工程施工中發生生產安全事故造成10人死亡,該事故屬于( )事故。
A.特別重大
B.重大
C.較大
D.一般
33.某工程發生生產安全事故,造成15人死亡,40人重傷,此次事故屬于( )。
A.特別重大事故
B.重大事故
C.較大事故
D.一般事故
34.發包人的總體控制性進度計劃主要包括工程項目建設總進度計劃和( )。
A.設計單位實施進度計劃
B.承包人實施進度計劃
C.設備采購單位實施進度計劃
D.工程項目年度進度計劃
35.下圖雙代號網絡(luò )圖中屬于B工作的緊后工作的是( )。
A.工作A
B.工作C
C.工作G
D.工作D
36.下列關于網絡(luò )圖節點的編號說法錯誤的是( )。
A.各節點的編號不允許重復
B.各工作的開始節點號必須小于結束節點號
C.垂直編號法不宜用于垂直箭頭較多時
D.水平編號法是自左至右逐列按垂直方向由上到下進行
37.在工程網絡(luò )圖中,工作K的最遲完成時間為第22天,其持續時間為5天,該工作有三項緊前工作,它們的最早完成時間分別為第8天、第10天、第12天,則工作K的總時差為( )天。
A.6
B.5
C.4
D.2

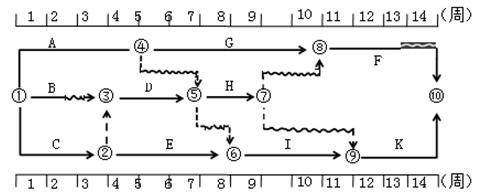

38.某工程單代號網絡(luò )計劃如下圖所示,工作E的最早開始時間是( )。
A.10
B.13
C.17
D.27

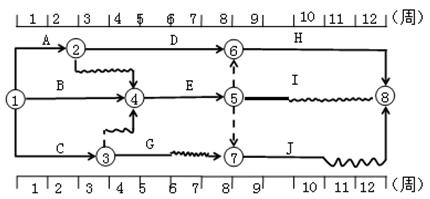

39.某工程雙代號時標網絡(luò )計劃如下圖所示,其中工作C的總時差為( )周。
A.1
B.2
C.3
D.4
40.某工程雙代號時標網絡(luò )計劃如下圖所示,其中工作H的總時差和自由時差( )周。
A.均為1
B.分別為3和0
C.分別為3和2
D.均為0
41.由于某原因規定了某項工作不得早于某時刻開始,這類網絡(luò )計劃屬于( )。
A.雙代號網絡(luò )計劃
B.雙代號搭接網絡(luò )計劃
C.有時限的網絡(luò )計劃
D.單代號網絡(luò )計劃
42.計劃評審技術中工作的持續時間可以利用三點估算法進行,下列不屬于三點估算法估計完成時間的是( )。
A.客觀估計時間
B.最可能估計時間
C.樂(lè )觀估計時間
D.悲觀估計時間
43.項目所需資源可能來自項目執行組織的內部或外部,外部資源是通過( )獲得。
A.職能經理負責獲取(分配)
B.采購過程
C.資源經理負責獲取(分配)
D.項目經理負責獲取(分配)
44.在初始網絡(luò )計劃編制后,資源受到一定限制的條件下,為解決資源沖突而重新安排有關工作項目的優化是( )的優化問題。
A.工期固定,使資源均衡
B.限制資源,使工期縮短
C.限制資源,使工期最短
D.工期固定,使資源最少
45.在關鍵路線上可以壓縮的數值超過平行非關鍵路線上( )的時差值的情況下,它的壓縮值就受到時差的限制。
A.第一項工作
B.最后一項工作
C.最長時間工作
D.最短時間工作
46.下列屬于樞紐工程類型的是( )。
A.堤防工程
B.疏浚工程
C.水電站
D.閘站工程
47.合同性進度計劃是( )的重要依據。
A.承包人安排施工活動
B.監理人控制進度
C.處理有關合同問題
D.發包人審核進度
48.施工進度與工程成本、質量之間存在著( )的辯證關系。
A.對立統一
B.平行
C.對立
D.統一
49.根據《水利水電工程標準施工招標文件(2009年版)》通用合同條款,承包人編制詳細的施工總進度計劃及其說明提交( )審批。
A.監理人
B.發包人
C.項目經理
D.發包人和監理人
50.下列選項不屬于工期延誤計算依據的是( )。
A.合同規定的完工時間
B.承包人呈報的施工進度計劃
C.合同雙方共同認可的對工期的修改文件
D.施工現場情況
51.作業分類碼相關描述正確的是( )。
A.只能是某一EPS節點
B.可以是特定項目的數據
C.只能是全局的數據
D.只能是某個項目的數據
52.下列屬于正在實施的工作,可反饋更新的參數的是( )。
A.實際開始日期與實際完成日期
B.完成百分比或尚需工期
C.實際使用資源數量/費用
D.實際其他費用和尚需其他費用
53.水利工程中,既屬于引水工程,又屬于河道工程的是( )。
A.灌溉工程
B.提防工程
C.河湖整治工程
D.水電站
54.下列關于設備原價說法錯誤的是( )。
A.國產設備其原價指出廠價
B.進口設備其原價指到岸價
C.大型機組分瓣運至工地后的拼裝費用包括在設備原價內
D.設備原價屬于設備費的組成部分
55.在工程建設過程中,用于資金籌措、召開董事會(huì )議發生的費用屬于( )。
A.企業管理費
B.建設單位開辦費
C.項目管理費
D.預備費
56.( )是指在工程建設階段列入工程投資項目下,而在完工后又移交給其他行業部門或地方使用的固定資產價值。
A.固定資產投資
B.臨時工程
C.與工程無直接關系的工程投資
D.應核銷的投資支出
57.若存入銀行1000萬存款,銀行給出的年利率為4%,那么“4%”指的是資金時間價值的( )。
A.相對值
B.絕對值
C.平均值
D.最低值
58.某項目建設期2年,建設期內每年年初貸款1000萬元,若在運營期第1年末償還800萬元,在運營期第2年至第6年每年年末等額償還剩余貸款,在貸款年利率為6%的情況下,運營期第2至第6年每年末應還本付息額為( )萬元。
A.454.0
B.359.6
C.328.5
D.317.1
59.某項目建設期3年,建設期內每年初貸款200萬元,年利率為10%,若在運營期第3年末到第5年末等額償還200萬元,則在運營期第7年末全部?jì)斶€貸款本利和時尚需償還( )萬元。
A.489.22
B.538.87
C.759.98
D.618.31
60.某項目建設期為3年,建設期貸款均衡發放,在建設期第1年貸款2000萬元,第2年貸款3000萬元,第3年貸款1000萬,貸款年利率為8%,建設期內利息只計息不支付,則該項目第2年的建設期貸款利息估算為( )萬元。
A.80.0
B.286.4
C.346.4
D.469.3
61.以產量表示的項目盈虧平衡點與項目投資效果的關系是( )。
A.盈虧平衡點越低,項目盈利能力越低
B.盈虧平衡點越低,項目抗風險能力越強
C.盈虧平衡點越高,項目風險越小
D.盈虧平衡點越高,項目產品單位成本越高
62.某投資項目投資175萬元,項目計算期10年,基準折現率10%,年凈收益可能為20萬/年、28萬/年、33萬/年的概率分別為0.25、0.4、0.35,該項目?jì)衄F值( )萬元。
A.-2.606
B.-0.898
C.-0.236
D.1.944
63.某項目現金流量如下所示(單位:萬元),若基準收益率為10%,(P/A,10%,5)=3.791,(P/A,10%,4)=3.170,則該項目的凈現值為( )萬元。
年份 | 0 | 1 | 2 | 3 | 4 | 5 |
流入 | 0 | 800 | 800 | 800 | 800 | 800 |
流出 | 1000 | 500 | 500 | 500 | 500 | 500 |
A.36.22
B.181.1
C.137.3
D.500
64.項目建議書其他附件有( )。
A.結論和建議
B.工程管理方案
C.水文分析報告
D.對外交通運輸方案
65.PPP項目運作模式主要步驟不包括( )。
A.組建特殊目的公司
B.政府資金的介入
C.社會(huì )資本的介入
D.明確相關方責任
66.從價值工程的特點分析,價值工程的目標是( )。
A.以實現最低的總成本,使某產品或作業具有它所必須具備的功能
B.對產品進行功能分析
C.提高產品的技術經濟效益
D.將功能轉化為量化值
67.開展價值工程活動通常分為分析問題、綜合研究、方案評價等階段,其中綜合研究階段主要應回答的問題是( )。
A.VE的對象是什么
B.它的成本是多少
C.還有其他方法實現這一功能嗎
D.新方案的成本是多少
68.主要材料預算價格低于基價時,( )。
A.按基價計入工程單價參與取費
B.按預算價計入工程單價
C.預算價與基價的差值以材料補償形式計算
D.材料補償列入單價表中并計取稅金
69.下列各項中,屬于設備的是( )。
A.電纜
B.機組本體上的梯子
C.滑觸線和支架
D.穿墻隔板
70.某建設項目期初一次投資200萬元,每年的凈現金流量為44萬元,項目壽命期10年,已知(P/A,17%,10)=4.659,(P/A,18%,10)=4.494,則該建設項目的IRR為( )。
A.17.69%
B.17.31%
C.17.51%
D.17.49%
71.下列合同形式中,主要適用于沒有施工圖或圖紙不詳細、工程量不明但卻急需開工的緊迫工程的是( )。
A.估算工程量單價合同
B.純單價合同
C.單價與總價包干混合式合同
D.成本加酬金合同
72.監理人在收到索賠通知書或有關索賠的進一步證明材料后的( )天內,將索賠處理結果答復承包人。
A.7
B.14
C.28
D.42
73.下列關于承包人提交資金流量估算的描述中,錯誤的是( )。
A.發包人有權要求調整
B.必須得到發包人的簽認后,承包人才能有保證地得到進度款
C.監理人有權要求調整
D.已經批準的資金流估算是發包人調整資金使用計劃和籌措資金的依據
74.回填灌漿、接縫灌漿和接觸灌漿按施工圖紙所示灌漿區域計算的有效灌漿面積以( )為單位計量。
A.t
B.m
C.m2
D.m3
75.根據《水利水電工程標準文件》通用合同條款,監理人出具進度付款證書( )。
A.應視為監理人已同意承包人完成的該部分工作
B.應視為接受了承包人完成的該部分工作
C.應視為監理人已批準承包人完成的該部分工作
D.不應視為監理人已同意、批準或接受了承包人完成的該部分工作
76.施工索賠產生的的原因不包括( )。
A.工程環境變化
B.合同缺陷
C.監理人違約
D.工程變更
77.根據《建設工程造價鑒定規范》(GB/T51262-2017),當事人一方在合同約定的期限內提出索賠,對方當事人不答復發生爭議,鑒定人應( )。
A.根據專業判斷作出鑒定
B.厘清證據的基礎上作出鑒定
C.對此索賠作出否定性鑒定
D.對此索賠作出肯定性鑒定
78.如果合同中沒有約定或約定不明的,當應予計算的實際工程量與招標工程量清單出現偏差超過( )%,且該變化引起措施項目相應發生變化,應予調整。
A.12
B.8
C.10
D.15
79.在項目已經建成,通過竣工驗收,并經過一段時間的生產運行后,對項目全過程進行總結和評價指的是( )。
A.項目后評價
B.竣工財務決算
C.投資偏差分析
D.財務決算審計
80.社會(huì )影響評價的目標不包括( )。
A.趨利避害
B.規避社會(huì )風險
C.尋求發展機遇
D.增加社會(huì )收入
二、多項選擇題
81.ISO9000系列標準中,其核心組成部分包括( )。
A.ISO9000
B.ISO9001
C.ISO9003
D.ISO9004
E.ISO9011
82.工程項目的可行性研究的目的是通過對擬建項目進行全面分析及多方面比較,論證該項目( )。
A.是否符合可持續發展
B.是否滿足地區規劃
C.是否必須(適合)建設
D.技術上是否可靠
E.經濟上是否合理
83.勘察、設計招標時,招標人應當根據招標項目的特點和需要編制招標文件,其內容包括( )。
A.投標須知
B.投標文件格式及主要合同條款
C.勘察設計范圍,對勘察設計進度、階段和深度要求
D.投標保證金
E.勘察設計費用支付方式,對未中標人是否給予補償及補償標準
84.在工程項整個建設周期內,屬于施工方法質量控制內容的有( )。
A.技術方案
B.專家論證
C.合同措施
D.檢測手段
E.施工組織設計
85.承包人在工程施工前應根據( ),列出質量控制點明細表,提交監理機構審查批準后,實施質量預控。
A.施工過程質量控制的要求
B.工程性質
C.工程特點
D.自身特點
E.自身性質
86.引水(渠道)工程按( )劃分單位工程。
A.招標標段
B.工程結構
C.加固內容
D.工程量
E.長度
87.一般可以采用全數檢驗的情況有( )。
A.批量大
B.破壞性檢驗
C.檢查費用低
D.稍有一點缺陷就會(huì )帶來巨大損失的場合
E.質量標準高
88.下列事故原因中,屬于違反基本建設程序的是( )。
A.工程地質勘測精度不足
B.技術素質差管理水平不達標
C.可行性研究不充分
D.越級設計工程
E.設計計算錯誤
89.下列關于質量數據分類的說法中,正確的是( )。
A.按質量數據的本身特征分類可分為控制性數據和驗收性數據
B.按質量數據收集的目的不同分類可分為計量值數據和計數值數據
C.計量值數據是指可以連續取值的數據,屬于連續型變量
D.計數值數據是指只能計數、不能連續取值的數據
E.由計量值數據衍生出來的量,也屬于計量值數據
90.下列關于工序能力指數的判定結論正確的有( )。
A.當1.33<cp<1.67時,說明工程能力勉強< p="">
B.當1.33<cp<1.67時,說明工程能力良好< p="">
C.當Cp=1.33時,說明工程能力勉強
D.當Cp<1時,說明工程能力不足
E.當Cp<1時,說明工程能力良好
91.安全生產目標主要內容包括( )。
A.安全生產教育培訓目標
B.重大危險源監控目標
C.應急管理目標
D.生產安全事故控制目標
E.安全生產支出目標
92.施工過程中進行安全檢查,其形式主要有( )。
A.施工單位“三檢制”實施
B.施工單位定期組織的安全檢查
C.各級管理人員的日常巡回檢查、專業安全檢查
D.季節性和節假日安全檢查
E.班組自我檢查、交接檢查
93.施工危險源辨識的方法很多,按照辨識是否采用定量分析來分類,可以分為( )。
A.定性分析方法
B.價值工程分析方法
C.數據評分分析方法
D.定量分析方法
E.統計分析方法
94.根據生產安全事故造成的人員傷亡或者直接經濟損失,工程事故分為( )。
A.特別重大事故
B.重大事故
C.較大事故
D.一般事故
E.輕微事故
95.下列關于進度計劃表示方法說法正確的有( )。
A.橫道圖能夠反映出各項工作之間的相互關系
B.施工進度曲線的切線斜率越大表示每天完成的數量越大
C.形象進度圖是把工程計劃以建筑物形象進度來表示
D.進度里程碑計劃修改調整計劃極為簡便,只需修改日期、進程
E.進度里程碑計劃適用于項目的概念性計劃階段
96.繪制雙代號網絡(luò )圖時,節點編號的原則包括( )。
A.嚴禁重復編號
B.可以隨機編號
C.節點編號從小到大可不連續
D.節點可以有相同編號
E.虛工作的節點可以不編號

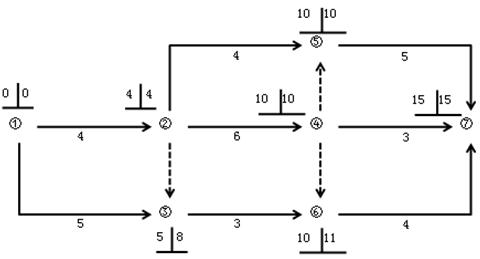

97.某工程雙代號網絡(luò )計劃如下圖所示,圖中已標出每個節點的最早時間和最遲時間(天),該計劃表明( )。
A.工作1-3的最遲完成時間為8天
B.工作4-7為關鍵工作
C.工作2-5的總時差為零
D.工作3-6的總時差為1天
E.工作6-7的總時差為1天

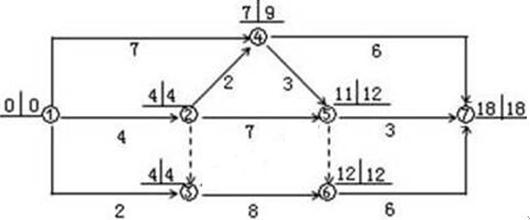

98.某工程雙代號網絡(luò )計劃中各個節點的最早時間和最遲時間如下圖所示,圖中表明( )。
A.工作1—3為關鍵工作
B.工作2—4的總時差為2
C.工作2—5的總時差為1
D.工作3—6為關鍵工作
E.工作5—7的自由時差為4
99.下列屬于費用比選法的有( )。
A.凈現值比較法
B.凈年值比較法
C.費用現值比較法
D.差額投資內部收益率比較法
E.費用年值比較法
100.下列屬于RSM法的主要步驟的有( )。
A.繪制時標網絡(luò )的每單位時間的資源需要量動態曲線
B.最終檢查網絡(luò )計劃,確定是否存在資源沖突
C.修正調整后的網絡(luò )計劃及資源需要量動態曲線
D.根據式△Tij=EFi-LSj,逐步調整引起沖突的工作,直到?jīng)_突得到解決
E.調整過程中如果有工期延長,按照調整資源沖突且延長工期的方案
101.水利工程按照工程的性質不同可分為( )。
A.樞紐工程
B.引水工程
C.水電站工程
D.河道工程
E.堤防工程
102.發包人控制性進度計劃編制依據包括( )。
A.已批復的可行性研究報告
B.已批復的初步設計報告
C.工程所在地水文資料
D.報建手續已經辦理
E.項目法人已經建立
103.水利水電工程施工受到的社會(huì )、自然因素的影響包括( )。
A.施工期的供水要求
B.施工度汛
C.冬季施工
D.資金需求
E.施工設備資源配置
104.工程總進度協調的主要任務是把每個承包人的( )納入總進度計劃協調中,以保證總目標的實現。
A.分部分項工作計劃
B.單位工程進度計劃
C.施工組織設計
D.單位工程施工措施
E.年、季、月施工進度計劃
105.造成施工延誤的原因有( )。
A.工程量改變
B.新增工程項目
C.監理人指示干擾或延誤
D.施工質量缺陷導致返工
E.執行監理工程師的暫時停工令
106.進度計劃成果展示形式包括( )。
A.資源使用狀況
B.工作時間
C.網絡(luò )圖
D.非工作時間
E.甘特圖
107.在基本建設的經濟活動過程中,由( )環節構成。
A.投資分配
B.資金籌集
C.利潤回收
D.基本建設生產
E.基本建設交換
108.下列費用屬于設備費中采購及保管費的有( )。
A.運輸保險費
B.運雜費
C.倉庫、轉運站等設施的運行費
D.設備檢驗試驗費
E.采購保管部門工作人員基本工資
109.計算資金時間價值的基本方法有( )。
A.年值法
B.現值法
C.浮動法
D.單利法
E.復利法
110.關于靜態投資回收期特點的說法,正確的是( )。
A.靜態投資回收期只考慮了方案投資回收之前的效果
B.靜態投資回收期越長,表明投資回收快
C.靜態投資回收期一般以“年”為單位
D.靜態投資回收期越短,抗風險能力越強
E.若靜態投資回收期一般從投產年算起
111.關于敏感度系數SAF的說法,正確的是( )。
A.SAF越大,表示評價指標A對于不確定因素F越敏感
B.SAF=(△A/A)/(△F/F)
C.(△A/A)表示不確定性因素的變化
D.(△F/F)表示不確定性因素發生變化時,評價指標相應的變化率
E.敏感度系數為正表示評價指標與不確定性因素同方向變化
112.項目債務籌資渠道中,下列屬于借用國外資金(途徑)的有( )。
A.外國政府貸款
B.在國內金融市場上發行債券
C.國際金融組織貸款
D.國外商業銀行貸款
E.利用出口信貸
113.下列關于價值工程在設計階段應用的現實意義的說法中,正確的有( )。
A.既可以提高工程功能,又可以降低項目投資
B.在保證項目投資不變的情況下,降低工程功能
C.在保證工程功能不變的情況下,降低項目投資
D.在保證工程主要功能不變、次要功能略有下降的情況下,使項目投資大幅度降低
E.在項目投資大幅度提高的情況下,功能略有提高
114.工程部分概算中,屬于永久工程的有( )。
A.建筑工程
B.機電設備及安裝工程
C.獨立費用
D.施工臨時工程
E.金屬結構設備及安裝工程
115.概算審查的方法主要包括( )。
A.對比分析法
B.查詢核實法
C.因素分析法
D.聯合會(huì )審法
E.價值工程方法
116.下列關于工程量清單內容的說法中,正確的有( )。
A.分類分項工程量清單應包括序號、項目編碼、項目名稱、計量單位、工程數量、主要技術條款編碼和備注
B.工程量清單中的工程量作為最終結算的工程量
C.措施項目為完成工程項目施工,發生于該工程施工前和施工過程中不能或不宜用實物量表示,一般用單價表示的施工措施工程項目
D.其他項目清單中的項目,在項目實施過程中可能發生也可能不發生
E.零星工作項目清單是力了在工程的實施過程中,某些可能發生的臨時性的或新增加的工作所采用的計價方法和名義數量
117.下列關于工程款支付分類的說法中,正確的有( )。
A.工程款支付可以按照時間階段、價款屬性、工程量清單、合同履約執行情況進行分類
B.按照時間階段可以分為預付款支付、進度款支付、竣工結算環節
C.按照工程量清單可以分為預付款、質量保證金、計日工、索賠等
D.按照合同履約執行情況分類,可以分為正常支付和非正常支付
E.按照價款屬性可以分為預付款、質量保證金、計日工、索賠等
118.根據《水利水電工程標準文件》中合同條款規定,承包人可以向發包人索賠工期、費用和利潤的情況有( )。
A.承包人遇到不利物質條件
B.發包人原因引起造成暫停施工后無法按時復工
C.發包人提供資料錯誤導致承包人的返工或造成工程損失
D.發包人在全部工程竣工前,使用已接受的單位工程導致承包人費用增加的
E.發包人原因導致的工程缺陷和損失
119.下列屬于局部偏差特征的有( )。
A.涉及的工程內容較多
B.范圍較大
C.容易了解偏差發生時間
D.原因較復雜
E.有利于分析發生偏差的原因
1200.經濟評價主要包括( )。
A.法規評價
B.營利性評價
C.國民經濟評價
D.財務評價
E.投資評價
答案部分
------------------------------------------------------------------------------------------------------------------------------------------------
一、單項選擇題
1.【答案】B
【解析】本題考查的是質量控制基本概念。質量的相對性,組織的顧客和其他相關方可能對同一產品的功能提出不同要求,需求不同,質量要求也不同。參見教材P2。
2.【答案】D
【解析】本題考查的是質量控制基本概念。質量保證的定義是:質量管理的一部分,致力于提供質量要求會(huì )得到滿足的信任。參見教材P5。
3.【答案】D
【解析】本題考查的是質量控制基本概念。隨著全球性貿易的發展,按照ISO9000標準的要求建立質量管理體系,積極開展第三方質量認證已成為世界性的大趨勢。參見教材P14。
4.【答案】D
【解析】本題考查的是建設工程質量的形成過程及特點。工程產品質量由咨詢單位、設計單位、承包人、材料供應商等來完成,故質量形成過程比較復雜。參見教材P19。
5.【答案】A
【解析】本題考查的是工程質量責任體系。在施工過程中要加強質量檢驗工作,認真執行“三檢制”,切實做好工程質量的全過程控制。參見教材P24。
6.【答案】D
【解析】本題考查的是工程建設項目招標的相關規定。在必須進行招標范圍內的工程建設項目,其勘察、設計、施工、監理以及與工程建設有關的重要設備、材料等的采購達到下列標準之一的,必須招標:(1)施工單項合同估算價在400萬元人民幣以上;(2)重要設備、材料等貨物的采購,單項合同估算價在200萬元人民幣以上;(3)勘察、設計、監理等服務的采購,單項合同估算價在100萬元人民幣以上。參見教材P28。
7.【答案】D
【解析】本題考查的是施工階段質量控制概述。巡視:監理機構對所監理的工程項目進行的定期或不定期的監督與檢查。參見教材P42。
8.【答案】C
【解析】本題考查的是施工實施階段影響因素的質量控制。影響工程質量的因素有五大方面,即“人、材料、機械、方法、環境”。事前有效控制這五方面因素的質量是確保工程施工階段質量的關鍵,也是監理機構進行質量控制過程中的主要任務之一。參見教材P54。
9.【答案】C
【解析】本題考查的是施工實施階段影響因素的質量控制。根據合同條件的規定,工程設備運至現場后,承包人應負責在現場工程設備的接收工作,然后由監理機構進行檢查驗收。參見教材P57。
10.【答案】D
【解析】本題考查的是工藝試驗及工序的質量控制。核實填筑土料室內擊實試驗結果的合理性。參見教材P61。
11.【答案】D
【解析】本題考查的是質量控制實例。細骨料的細度模數,應在2.4~3.0范圍內。參見教材P75。
12.【答案】C
【解析】本題考查的是工程質量評定。新堤填筑按施工段100~500m劃分為一個單元工程;老堤加培按工程量500~2000m3劃分為一個單元工程。參見教材P95。
13.【答案】D
【解析】本題考查的是工程質量評定。新堤填筑按施工段100~500m劃分為一個單元工程;老堤加培按工程量500~2000m3劃分為一個單元工程。參見教材P95。
14.【答案】C
【解析】本題考查的是工程質量評定。工程外觀質量評定等級標準,合格率為90%~99.9%時,評為二級。參見教材P98。
15.【答案】A
【解析】本題考查的是缺陷責任期質量控制。監理機構應監督承包人對已完工程項目中所存在的施工質量缺陷進行修復。參見教材P108。
16.【答案】D
【解析】本題考查的是抽樣檢驗原理。選項A、B、C錯誤,屬于屬于按單位產品的質量特征分類。參見教材P116。
17.【答案】A
【解析】本題考查的是抽樣檢驗原理。選項B錯誤,QL≥kL且QU≥kU,則接收該批;選項C、D錯誤,QL<kl或qu<ku,則拒收該批。參見教材p122。< p="">
18.【答案】D
【解析】本題考查的是常見水利工程質量檢驗實例。土料攤鋪檢驗時,鋪料時應在設計邊線外側各超填一定余量,人工鋪料宜大于10cm,機械鋪料宜大于30cm。參見教材P125。
19.【答案】C
【解析】本題考查的是工程質量事故及其分類。對于工程建設中出現的質量事故,除非是由監理單位人員過失或失職所引起,否則監理單位并不為之承擔責任。參見教材P128。
20.【答案】D
【解析】本題考查的是工程質量事故原因分析。從質量事故的調查中發現,單純的集中型或單純的連鎖型均較少,常見的往往是某些因果連鎖,又有一些原因集中,最終導致事故的發生,稱為復合型。參見教材P131。
21.【答案】A
【解析】本題考查的是質量控制統計分析的基本知識。質量數據的波動分為兩大類,即正常波動和異常波動。參見教材P144。
22.【答案】C
【解析】本題考查的是常用的質量分析方法。緩坡型,由于工序施工過程中的上控制界限或下控制界限控制太嚴所造成的。參見教材P148。
23.【答案】C
【解析】本題考查的是常用的質量分析方法。排列圖繪制中,C區代表的意義是一般因素。參見教材P156。
24.【答案】B
【解析】本題考查的是施工不安全因素分析。這類起重機較突出的大事故發生在“倒塔”“折臂”和拆裝時。容易發生這類事故的主要原因有以下幾點:(1)司機操作不熟練,引起誤操作。(2)超負荷運行,造成吊塔傾倒。(3)斜吊時,吊物一離開地面就繞其垂直方向擺動,極易傷人,同時也會(huì )引起倒塔。(4)軌道鋪設不符合規定,尤其是地錨埋設不符合要求。(5)安全裝置失靈。參見教材P164。
25.【答案】D
【解析】本題考查的是施工不安全因素分析。高度在30m以上時,稱為特級高處作業。參見教材P165。
26.【答案】B
【解析】本題考查的是施工不安全因素分析。在邊坡高于3m、陡于1:1的坡上工作時,須掛安全繩,在濕潤的斜坡上工作,應有防滑措施。參見教材P166。
27.【答案】C
【解析】本題考查的是安全生產管理機構和職責。項目法人應每月主持召開一次由各參建單位參加的安全生產例會(huì ),并形成會(huì )議紀要,印發相關單位。參見教材P172。
28.【答案】B
【解析】本題考查的是安全生產管理制度。各參建單位的安全生產管理制度應報項目法人備案。參見教材P181。
29.【答案】A
【解析】本題考查的是施工安全技術措施審核和施工安全管理。施工安全技術措施是針對每項工程特點而制定的,編制安全技術措施的技術人員必須掌握工程概況、施工環境、施工條件、施工方法等第一手資料,并熟悉安全法規、標準等,才能編寫有針對性的安全技術措施。參見教材P184。
30.【答案】C
【解析】本題考查的是施工安全技術措施審核和施工安全管理。對方案中采用的新技術、新工藝、新結構、新材料、新設備等,特別要審核有無相應的安全技術操作規程和安全技術措施,對施工單位的各工種的施工安全技術,審核其是否滿足《水利水電工程施工通用安全技術規程》(SL398—2007)規定的要求。參見教材P185。
31.【答案】D
【解析】本題考查的是施工危險源風險評價及重大危險源控制。作業條件危險性評價法適用于各階段評價。參見教材P197。
32.【答案】B
【解析】本題考查的是生產安全事故調查與處理。重大事故,是指造成10人(包括10人)以上30人以下死亡,或者50人以上100人以下重傷,或者5000萬元以上1億元以下直接經濟損失的事故。參見教材P206。
33.【答案】B
【解析】本題考查的是生產安全事故調查與處理。根據工程事故造成的人員傷亡或者直接經濟損失,工程生產安全事故分為4個等級:(1)特別重大事故,是指造成30人以上死亡,或者100人以上重傷,或者1億元以上直接經濟損失的事故;(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重傷,或者5000萬元以上1億元以下直接經濟損失的事故;(3)較大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重傷,或者1000萬元以上5000萬元以下直接經濟損失的事故;(4)一般事故,是指造成3人以下死亡,或者10人以下重傷,或者100萬元以上1000萬元以下直接經濟損失的事故。造成15人死亡,40人重傷,屬于重大事故。參見教材P206。
34.【答案】D
【解析】本題考查的是建設項目進度控制概述。發包人的總體控制性進度計劃主要包括工程項目建設總進度計劃、工程項目年度進度計劃。參見教材P8。
35.【答案】B
【解析】本題考查的是網絡(luò )計劃技術基礎知識。緊排在本工作之后的工作,稱為該工作的緊后工作。參見教材P16。
36.【答案】D
【解析】本題考查的是網絡(luò )計劃技術基礎知識。選項D錯誤,垂直編號法是自左至右逐列按垂直方向由上到下或由下到上對節點進行編號的方法。參見教材P27。
37.【答案】B
【解析】本題考查的是關鍵路線法(CPM)。工作總時差等于該工作的最遲開始時間與其最早開始時間之差,或等于該工作的最遲完成時間與其最早完成時間之差。工作K的最早開始時間=max{8,10,12}=12天,總時差=22-5-12=5天。參見教材P34。
38.【答案】C
【解析】本題考查的是關鍵路線法(CPM)。E工作有兩個緊前工作B和D,B工作的最遲完成時間為10,D工作最遲完成時間為17,所以E工作的最早開始時間應等于其緊前工作最早完成時間的最大值17。參見教材P40。
39.【答案】A
【解析】本題考查的是雙代號時標網絡(luò )計劃及新橫道圖。以終點節點為完成節點的工作,其總時差應等于計劃工期與本工作最早完成時間之差;其他工作的總時差等于其各緊后工作總時差的最小值與本工作的自由時差之和。即:min{1+3,2+2,1,1+2}=1(周)。參見教材P46。
40.【答案】C
【解析】本題考查的是雙代號時標網絡(luò )計劃及新橫道圖。當工作之后只緊接虛工作時,則該工作箭線上一定不存在波形線,而其緊接的虛箭線中波形線水平投影長度的最短者為該工作的自由時差。H工作自由時差為2周,H工作總時差=min{1+2,3}=3(周)。參見教材P46。
41.【答案】C
【解析】本題考查的是有時限的網絡(luò )計劃。網絡(luò )計劃中的工作,除了受邏輯關系約束而不能違反既定順序關系之外,有的還由于外界因素的影響而在時間安排上受到某種限制:或不得早于某時刻開始;或不得遲于某時刻完成;或不得安排在某一期間進行。這就是最早開始時限、最遲完成時限和中斷時限,統稱為時限或強制時限。參見教材P48。
42.【答案】A
【解析】本題考查的是計劃評審技術(PERT)。所謂工作歷時的三點估算法,就是在項目已有勘查、觀測、試驗資料基礎上,參照過去實踐經驗,客觀地估計出下列三種情況下的可能完成時間:(1)樂(lè )觀估計時間;(2)悲觀估計時間;(3)最可能估計時間。參見教材P65。
43.【答案】B
【解析】本題考查的是網絡(luò )計劃編制。項目所需資源可能來自項目執行組織的內部或外部。內部資源由職能經理或資源經理負責獲取(分配),外部資源則是通過采購過程獲得。參見教材P86。
44.【答案】C
【解析】本題考查的是網絡(luò )計劃優化?!跋拗瀑Y源,使工期最短”的優化問題,是在初始網絡(luò )計劃編制后,資源受到一定限制的條件下,為解決資源沖突而重新安排有關工作項目的優化。參見教材P95。
45.【答案】B
【解析】本題考查的是網絡(luò )計劃優化。在關鍵路線上可以壓縮的數值超過平行非關鍵路線上最后一項工作的時差值的情況下,它的壓縮值就受到時差的限制。參見教材P106。
46.【答案】C
【解析】本題考查的是發包人控制性進度計劃的編制。樞紐工程可分為水庫、泵站、攔河閘、水電站等類型。選項ABD屬于河道工程。參見教材P111。
47.【答案】C
【解析】本題考查的是合同性進度計劃編制。合同性進度計劃既是承包人安排施工活動、監理人控制進度的重要文件,也是處理有關合同問題的重要依據。參見教材P115。
48.【答案】A
【解析】本題考查的是進度控制基本思想和工程進度影響因素。施工進度與工程成本、質量之間存在著對立統一的辯證關系。參見教材P127。
49.【答案】A
【解析】本題考查的是監理人施工進度控制的內容與權限。根據《水利水電工程標準施工招標文件(2009年版)》通用合同條款,承包人應按技術標準和要求(合同技術條款)約定的內容和期限以及監理人的指示,編制詳細的施工總進度計劃及其說明提交監理人審批。參見教材P130。
50.【答案】B
【解析】本題考查的是工期延誤的計算。工期延誤計算的依據主要有:(1)合同規定的完工時間;(2)承包人呈報的經監理人同意的施工進度計劃;(3)合同雙方共同認可的對工期的修改文件,如認可信、會(huì )談紀要、來往信件等;(4)受干擾后實際工程進度記錄,如施工日記、進度報告等;(5)施工現場情況。參見教材P144。
51.【答案】B
【解析】本題考查的是OraclePrimaveraP6軟件。作業分類碼既可以是全局或是特定項目的數據,也可以是某一EPS節點或某個項目的數據。參見教材P155。
52.【答案】B
【解析】本題考查的是OraclePrimaveraP6軟件。對于正在實施的工作,可反饋更新的參數主要包括:實際開始日期,完成百分比或尚需工期,實際常規數量/費用和尚需數量/費用,實際其他費用和尚需其他費用。更新時應按照新的開始日期進行計算。選項ACD屬于對于已實際完成的工作,可反饋更新的參數。參見教材P158。
53.【答案】A
【解析】本題考查的是建設項目投資。灌溉工程既屬于引水工程,又屬于河道工程。參見教材P8。
54.【答案】B
【解析】本題考查的是設備費。選項B錯誤,進口設備,以到岸價和進口征收的稅金、手續費、商檢費及港口費等各項費用之和為原價。參見教材P18。
55.【答案】C
【解析】本題考查的是獨立費用。項目管理費包括工程建設過程中用于資金籌措、召開董事(股東)會(huì )議、視察工程建設所發生的會(huì )議和差旅交通等費用。參見教材P19。
56.【答案】C
【解析】本題考查的是預備費及建設期融資利息。與工程無直接關系的工程投資,指在工程建設階段列入工程投資項目下,而在完工后又移交給其他行業部門或地方使用的固定資產價值。參見教材P22。
57.【答案】A
【解析】本題考查的是資金的時間價值理論。利率是衡量資金時間價值的相對尺度。參見教材P23。
58.【答案】B
【解析】本題考查的是資金的時間價值理論。運營期第2至第6年每年末應還本付息額A=[1000(F/A,6%,2)(F/P,6%,2)-800](A/P,6%,5)=359.6(萬元)。參見教材P31。
59.【答案】D
【解析】本題考查的是資金的時間價值理論。F=200(F/A,10%,3)(F/P,10%,8)-200(F/A,10%,3)(F/P,10%,2)=618(萬元)。參見教材P31。
60.【答案】B
【解析】本題考查的是水利建設項目經濟評價。建設期,各年利息計算如下:第1年應計利息=1/2×2000×8%=80(萬元);第2年應計利息=(2000+80+1/2×3000)×8%=286.4(萬元);第3年應計利息=(2000+80+3000+286.4+1/2×1000)×8%=469.3(萬元)。參見教材P39。
61.【答案】B
【解析】本題考查的是不確定性分析與風險分析。盈虧平衡點越低,達到此點的盈虧平衡產量和收益或成本也就越少,項目投產后盈利的可能性越大,適應市場變化的能力越強,抗風險能力也越強。參見教材P52。
62.【答案】B
【解析】本題考查的是不確定性分析與風險分析。
項目?jì)衄F值=[-175+20(F/A,10%,10)]×0.25+[-175+28(F/A,10%,10)]×0.4+[-175+33(F/A,10%,10)]×0.25=-2.606-0.236+1.944=-0.898(萬元)。參見教材P57。
63.【答案】C
【解析】本題考查的是方案經濟比選。每年凈現金流量=800-500=300(萬元),NPV=-1000+300×(P/A,10%,5)=-1000+300×3.791=137.3(萬元)。參見教材P59。
64.【答案】C
【解析】本題考查的是項目建議書和可行性研究。項目建議書其他附件:(1)有關規劃的審查審批意見及與工程有關的其他重要文件;(2)相關專題論證、審查會(huì )議紀要和意見;(3)水文分析報告;(4)工程地質勘察報告;(5)工程建設必要性和規模論證專題報告;(6)工程建設征地補償與移民安置專題報告;(7)貸款能力測算專題報告;(8)其他重要專題報告。參見教材P64。
65.【答案】D
【解析】本題考查的是項目資金籌措。PPP項目運作模式主要有三大步驟:組建特殊目的公司、政府資金的介入、社會(huì )資本的介入。參見教材P78。
66.【答案】A
【解析】本題考查的是提高設計經濟合理性的方法手段。價值工程的目標是以實現最低的總成本,使某產品或作業具有它所必須具備的功能。參見教材P89。
67.【答案】C
【解析】本題考查的是提高設計經濟合理性的方法手段。綜合研究階段的提問:還有其他方法實現這一功能嗎。參見教材P91。
68.【答案】B
【解析】本題考查的是水利工程設計概算編制及審查。主要材料預算價格低于基價時,按預算價計入工程單價。參見教材P102。
69.【答案】B
【解析】本題考查的是水利工程設計概算編制及審查。成套供貨、現場加工或零星購買的儲氣罐、儲油罐、閘門、盤用儀表、機組本體上的梯子、平臺和欄桿等均為設備,不能因供貨來源不同而改變其作為設備的性質。參見教材P112。
70.【答案】A
【解析】本題考查的是水利建設項目經濟評價。折現率為17%時,項目?jì)衄F值=44×4.659-200=4.996;折現率為18%時項目?jì)衄F值=44×4.494-200=-2.264。所以項目的IRR=17%+1%×4.996/|4.996+2.264|=17.69%。參見教材P43。
71.【答案】B
【解析】本題考查的是施工合同的類型。純單價合同主要適用于沒有施工圖或圖紙不詳細、工程量不明但卻急需開工的緊迫工程,當然,對于純單價合同來說,發包人必須對工程的計量方式作出明確的規定,以使承包人能夠合理地確定工程量,以確定單價。參見教材P124。
72.【答案】D
【解析】本題考查的是監理人施工進度控制的內容與權限。監理人在收到索賠通知書或有關索賠的進一步證明材料后的42天內,將索賠處理結果答復承包人。參見教材P132。
73.【答案】B
【解析】本題考查的是資金使用計劃的編制。選項B錯誤,承包人提交資金流量估算應得到監理人的簽認后,承包人才能有保證地得到發包人的進度款支付。參見教材P142。
74.【答案】C
【解析】本題考查的是工程計量與計價控制?;靥罟酀{、接縫灌漿和接觸灌漿按施工圖紙所示灌漿區域計算的有效灌漿面積以m2為單位計量。參見教材P150。
75.【答案】D
【解析】本題考查的是工程款支付。監理人出具進度付款證書,不應視為監理人已同意、批準或接受了承包人完成的該部分工作。參見教材P173。
76.【答案】C
【解析】本題考查的是索賠費用管理。選項C錯誤,索賠產生的原因包括:(1)發包人違約;(2)合同缺陷;(3)工程變更;(4)工程環境的變化;(5)不可抗力或不利的物質條件。參見教材P184。
77.【答案】D
【解析】本題考查的是索賠費用管理?!督ㄔO工程造價鑒定規范》(GB/T51262-2017),當事人一方在合同約定的期限內提出索賠,對方當事人未在合同約定的期限內答復的,鑒定人應對此索賠作出肯定性鑒定。參見教材P194。
78.【答案】D
【解析】本題考查的是合同價格調整。如果合同中沒有約定或約定不明的,當應予計算的實際工程量與招標工程量清單出現偏差(包括因工程變更等原因導致的工程量偏差)超過15%,且該變化引起措施項目相應發生變化,應予調整。參見教材P197。
79.【答案】A
【解析】本題考查的是項目后評價。建設項目后評價是在項目已經建成,通過竣工驗收,并經過一段時間的生產運行后,對項目全過程進行總結和評價。參見教材P227。
80.【答案】D
【解析】本題考查的是項目后評價。社會(huì )影響評價的目標是趨利避害,規避社會(huì )風險,尋求發展機遇。參見教材P237。
二、多項選擇題
81.【答案】ABDE
【解析】本題考查的是質量控制基本概念。ISO9000系列標準包括四個核心組成部分,即由ISO9000、ISO9001、ISO9004、ISO9011。參見教材P10。
82.【答案】CDE
【解析】本題考查的是建設工程質量的形成過程及特點。工程項目的可行性研究的目的是通過對擬建項目進行全面分析及多方面比較,論證該項目是否必須(適合)建設、技術上是否可靠、經濟上是否合理。參見教材P17。
83.【答案】ABCE
【解析】本題考查的是工程勘察、設計招標階段的質量控制??辈?、設計招標文件應當包括下列內容:(1)投標須知。(2)投標文件格式及主要合同條款。(3)項目說明書,包括資金來源情況。(4)勘察設計范圍,對勘察設計進度、階段和深度要求。(5)勘察設計基礎資料。(6)勘察設計費用支付方式,對未中標人是否給予補償及補償標準。(7)投標報價要求。(8)對投標人資格審查的標準。(9)評標標準和方法。(10)投標有效期。參見教材P30。
84.【答案】ADE
【解析】本題考查的是施工實施階段影響因素的質量控制。施工方法的質量控制,包含工程項自整個建設周期內所采取的技術方案、工藝流程、組織措施、檢測手段、施工組織設計等的控制。參見教材P59。
85.【答案】ABCD
【解析】本題考查的是工藝試驗及工序的質量控制。承包人在工程施工前應根據施工過程質量控制的要求、工程性質和特點以及自身的特點,列出質量控制點明細表,表中應詳細地列出各質量控制點的名稱或控制內容、檢驗標準及方法等,提交監理機構審查批準后,實施質量預控。參見教材P64。
86.【答案】AB
【解析】本題考查的是工程質量評定。引水(渠道)工程按招標標段或工程結構劃分單位工程,大、中型引水(渠道)建筑物以每座獨立的建筑物為一個單位工程。參見教材P93。
87.【答案】CD
【解析】本題考查的是抽樣檢驗原理。全數檢驗常用在非破壞性檢驗,批量小、檢查費用少或稍有一點缺陷就會(huì )帶來巨大損失的場合等。參見教材P115。
88.【答案】CD
【解析】本題考查的是工程質量事故原因分析。選項A錯誤,屬于工程地質勘察失誤或地基處理失誤;選項E錯誤,屬于設計方案和設計計算失誤。參見教材P131。
89.【答案】CDE
【解析】本題考查的是質量控制統計分析的基本知識。選項A錯誤,按質量數據的本身特征分類可分為計量值數據和計數值數據兩種;選項B錯誤,按質量數據收集的目的不同分類,可以分為控制性數據和驗收性數據兩種。參見教材P141。
90.【答案】BCD
【解析】本題考查的是常用的質量分析方法。選項A錯誤,當1.33<cp<1.67時,說明工程能力良好;選項e錯誤,當cp<1時,說明工程能力不足。參見教材p150。< p="">
91.【答案】ABCD
【解析】本題考查的是安全生產目標管理。選項E錯誤,應該為安全生產投入目標。參見教材P167。
92.【答案】BCDE
【解析】本題考查的是施工安全技術措施審核和施工安全管理。施工過程中進行安全檢查,其形式有以下幾種:(1)施工單位定期組織的安全檢查。(2)各級管理人員的日常巡回檢查、專業安全檢查。(3)季節性和節假日安全檢查。(4)班組自我檢查、交接檢查。參見教材P189。
93.【答案】AD
【解析】本題考查的是施工危險源辨識。施工危險源辨識的方法很多,按照辨識是否采用定量分析來分類,可以分為定性分析方法和定量分析方法兩大類。參見教材P193。
94.【答案】ABCD
【解析】本題考查的是生產安全事故調查與處理。根據生產安全事故造成的人員傷亡或者直接經濟損失,事故分為4個等級,即特別重大事故、特大事故、較大事故、一般事故。參見教材P206。
95.【答案】BCE
【解析】本題考查的是進度計劃的表示方法。選項A錯誤,橫道圖不能反映出各項工作之間的相互關系;選項D錯誤,形象進度圖計劃修改調整計劃極為簡便,只需修改日期、進程。參見教材P10~12。
96.【答案】AC
【解析】本題考查的是網絡(luò )計劃技術基本知識。選項B錯誤,節點編號從小到大,可不連續;選項D錯誤,不允許出現節點代號相同的箭線;選項E錯誤,虛工作起銜接節點的作用,也應該編號。參見教材P18。

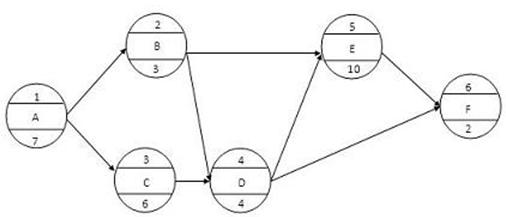

97.【答案】AE
【解析】本題考查的是關鍵路線法(CPM)。選項B錯誤,關鍵線路為①→②→④→⑤→⑦,工作4-7不是關鍵工作;選項C錯誤,工作的總時差等于該工作完成節點的最遲時間減去該工作開始節點的最早時間所得差值再減其持續時間,工作2-5的總時差為10-4-4=2(天);選項D錯誤,工作3-6的總時差為11-5-3=3(天)。參見教材P38。

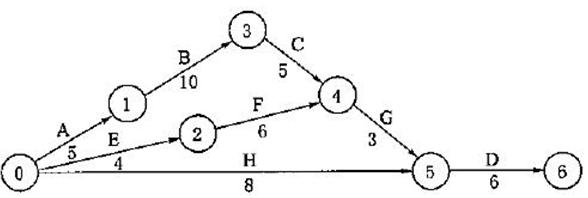

98.【答案】CDE
【解析】本題考查的是關鍵路線法(CPM)。選項A錯誤,工作1-3為非關鍵工作;選項B錯誤,工作2-4的總時差=9-4-2=3。參見教材P38。
99.【答案】CE
【解析】本題考查的是方案經濟比選。費用比選法包括費用現值比較法和費用年值比較法。參見教材P59。
100.【答案】ACD
【解析】本題考查的是網絡(luò )計劃優化。RSM法的主要步驟如下:(1)繪制時標網絡(luò )的每單位時間的資源需要量動態曲線。(2)由前向后逐時段檢查網絡(luò )計劃,確定是否存在資源沖突。(3)根據式△Tij=EFi-LSj,逐步調整引起沖突的工作,直到?jīng)_突得到解決。(4)修正調整后的網絡(luò )計劃及資源需要量動態曲線。(5)重復(2)、(3)、(4)步驟,直到每個時段都不存在資源沖突。參見教材P97。
101.【答案】ABD
【解析】本題考查的是發包人控制性進度計劃的編制。水利工程按照工程的性質不同可分為三大類,包括樞紐工程、引水工程和河道工程。參見教材P110。
102.【答案】ABC
【解析】本題考查的是發包人控制性進度計劃的編制。發包人控制性進度計劃編制依據包括:(1)已批復的可行性研究報告;(2)已批復的初步設計報告;(3)工程建設地點的交通現狀及近期發展規劃;(4)建筑材料的來源和供應條件調查;(5)施工區水源、電源情況及供應條件;(6)當地可提供修理、加工能力的情況;(7)工程所在地水文資料;(8)工程所在地氣象資料;(9)工程地質資料;(10)國家政策、法律等規定。參見教材P110。
103.【答案】ABC
【解析】本題考查的是合同性進度計劃編制。水利水電工程施工受到的社會(huì )、自然因素影響大,如施工期的供水要求、施工度汛、冬季施工等。參見教材P118。
104.【答案】CDE
【解析】本題考查的是監理人施工進度控制的內容與權限。工程總進度協調的主要任務是把每個承包人的施工組織設計、單位工程施工措施和年、季、月施工進度計劃納入總進度計劃協調中,以保證總目標的實現。參見教材P132。
105.【答案】ABC
【解析】本題考查的是工期延誤類型及合同責任。造成施工延誤的原因很多,有時甚至是十分復雜的,如工程量改變、設計改變、新增工程項目、監理人指示干擾或延誤、發包人的干擾、承包人管理不善、不利的自然因素或其他意外事件等。參見教材P142。
106.【答案】ACE
【解析】本題考查的是MicrosoftProject軟件。進度計劃成果展示形式包括甘特圖、任務分配、網絡(luò )圖、資源使用狀況、資源圖表等。參見教材P161。
107.【答案】ADE
【解析】本題考查的是投資與基本建設。在基本建設的經濟活動過程中,由投資分配、基本建設生產和基本建設交換三個環節構成。參見教材P3。
108.【答案】CDE
【解析】本題考查的是設備費。采購及保管費指建設單位和施工企業在負責設備的采購、保管過程中發生的各項費用,主要包括:(1)采購保管部門工作人員的基本工資、輔助工資、職工福利費、勞動保護費、養老保險費、失業保瞼費、醫療保險費、工傷保險費、生育保險費、住房公積金、教育經費、辦公費、差旅交通費、工具用具使用費等;(2)倉庫、轉運站等設施的運行費、維修費、固定資產折舊費、技術安全措施費和設備的檢驗、試驗費等。參見教材P18。
109.【答案】DE
【解析】本題考查的是資金的時間價值理論。計算資金時間價值的基本方法有兩種:?jiǎn)卫ê蛷屠?。參?jiàn)教材P25。
110.【答案】ACD
【解析】本題考查的是水利建設項目經濟評價。靜態投資回收期一般以“年”為單位,自項目建設開始年算起。投資回收期短,表明項目投資回收快,抗風險能力強。參見教材P41。
111.【答案】BE
【解析】本題考查的是不確定性分析與風險分析。|SAF|較大者敏感度系數高。(△F/F)表示不確定性因素F的變化;(△A/A)表示不確定性因素F發生△F變化時,評價指標A相應的變化率。參見教材P53。
112.【答案】ACDE
【解析】本題考查的是項目資金籌措。項目債務籌資渠道,借用國外資金(途徑)主要包括外國政府貸款、國際金融組織貸款、國外商業銀行貸款、在國外金融市場上發行債券、吸收國外銀行、企業和私人存款、利用出口信貸等。參見教材P71。
113.【答案】ACD
【解析】本題考查的是提高設計經濟合理性的方法手段。價值工程在設計階段的應用具有以下重大的現實意義:(1)應用價值工程,既可以提髙工程功能,又可以降低項目投資;(2)應用價值工程,可在保證工程功能不變的情況下,降低項目投資;(3)應用價值工程,可在保證工程主要功能不變、次要功能略有下降的情況下,使項目投資大幅度降低;(4)應用價值工程,可在項目投資不變的情況下,提高工程功能;(5)應用價值工程,可在項目投資略有上升的情況下,大幅度提高工程功能。參見教材P94。
114.【答案】ABE
【解析】本題考查的是水利工程設計概算編制及審查。建筑工程、機電設備及安裝工程、金屬結構設備及安裝工程屬永久工程。參見教材P99。
115.
【答案】ABD
【解析】本題考查的是水利工程設計概算編制及審查。概算審查方法包括對比分析法、查詢核實法、聯合會(huì )審法。參見教材P118。
116.【答案】ADE
【解析】本題考查的是工程量清單。選項B錯誤,工程量清單中的工程量是用作投標報價的估算工程量,不作為最終結算的工程量。用于結算的工程量是承包人實際完成并按合同有關計量規定計量的工程量;選項C錯誤,措施項目為完成工程項目施工,發生于該工程施工前和施工過程中不能或不宜用實物量表示,一般用總價表示的施工措施工程項目。參見教材P130~131。
117.【答案】ABDE
【解析】本題考查的是工程款支付。選項C錯誤,按照工程量清單可以分為清單內支付和清單外支付。參見教材P167。
118.【答案】BCD
【解析】本題考查的是索賠費用管理。選項A錯誤,承包人遇到不利物質條件可索賠工期和費用;選項E錯誤,發包人原因導致的工程缺陷和損失可索賠費用和利潤。參見教材P187。
119.【答案】CE
【解析】本題考查的是投資偏差分析。累計偏差所涉及的工程內容較多、范圍較大,且原因也較復雜,因而累計偏差分析必須以局部偏差分析為基礎。選項A、D、E均未累計偏差的特征。參見教材P215。
120.【答案】CD
【解析】本題考查的是項目后評價。經濟評價主要包括財務評價和國民經濟評價。參見教材P233。

- · 陜西關于2025年度監理工程師職業資格考試考務工作的通知
- · 大連關于2025年度監理工程師職業資格考試報名的通知
- · 廣東2025年度監理工程師職業資格考試報考須知
- · 西藏關于2025年度監理工程師職業資格考試報名工作的通知
- · 貴州關于2025年度監理工程師職業資格考試報名通知
- · 江西關于做好2025年監理工程師職業資格考試考務工作的通知
- · 青海關于2025年度監理工程師職業資格考試報名安排的通知
- · 湖北關于2025年度監理工程師職業資格考試工作的通知
- · 河北關于做好2025年監理工程師職業資格考試考務工作的通知
- · 上海關于做好2025年度全國監理工程師職業資格考試工作的通知
