合同價款確定和調整歷年考試分值+練習題+思維導圖
監理土建案例知識點:合同價款確定和調整

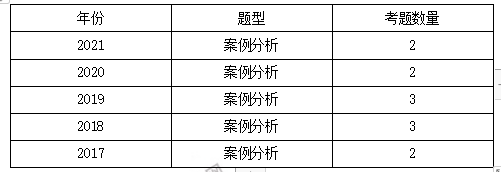

一、分值統計
二、金題鞏固
【2021年】(試題六)事件1:基坑開挖過程中,受建設單位平行發包的另一家施工承包單位施工不當影響,造成基坑局部坍塌,因此發生修理基坑圍護工程費用30萬元,變配電用房費用5萬元,工程停工5天,施工單位提出索賠,要求補償費用35萬元,工程延期5天,建設單位同意補償基坑圍護工程費用30萬元,但不同意順延工期。
問題:針對事件1,指出建設單位的不妥,并寫出正確做法。
【正確答案】建設單位的不妥之處:費用索賠30萬元不妥,不同意順延工期不妥。應賠償費用35萬元,同意工程延期5天。
【2021年】(試題六)事件3:裝修工程施工中發生不可抗力,造成下列后果:①裝修材料損失3萬元。②施工機械損失12萬元。③施工單位應建設單位要求,照管、清理和修復工程發生費用15萬元。④施工人員醫療費1.8萬元,為保證合同工期,建設單位要求施工單位趕工,施工單位為此提出增加趕工費要求。
問題:針對事件3,指出建設單位應承擔哪些費用?
【正確答案】不可抗力事件導致的費用增加:合同工程本身的損害、因工程損害導致第三方人員傷亡和財產損失以及運至施工場地用于施工的材料和待安裝的設備的損害,由發包人承擔;工程所需清理、修復費用,應由發包人承擔。不可抗力解除后復工的,發包人要求趕工的,趕工費用應由發包人承擔。建設單位應承擔的費用有:①裝修材料損失3萬元。②施工單位應建設單位要求照管清理修復工程費用15萬元。③建設單位要求趕工的趕工費。
【2020年】(試題六)某工程,建設單位與施工單位按《建設工程施工合同(示范文本)》簽訂了施工合同。合同約定:簽約合同價為1000萬元,合同工期10個月;企業管理費費率為2%(以人工費、材料費、施工機具使用費之和為基數),利潤率為7%(以人工費、材料費、施工機具使用費及企業管理費之和為基數),措施項目費按分項工程費的5%計,規費綜合費率為8%(以分部分項工程費、措施項目費及其他項目費之和為基數),稅率為9%(以分部分項工程費、措施項目費、其他項目費及規費之和為基數)。人工費為80元/工作日,機械臺班費為2000元/臺班;由于建設單位責任造成的人工窩工、機械臺班閑置,窩工和閑置費用按原人工費和機械臺班費70%計取;發生工期延誤,逾期竣工違約金每天按簽約合同價的0.5‰計取,最高為簽約合同價的5%;工程每提前一天竣工,獎勵金額按簽約合同價的1‰計取;實際工程量與暫估工程量偏差超出15%以上時,超出部分可以調整綜合單價。實施過程中發生如下事件:
事件1:因建設單位需求變化發生設計變更,導致工程停工15天,并造成某分部分項工程費增加34萬元,施工人員窩工200個工日、施工機械閑置10個臺班。為此,施工單位提出了索賠。
問題:針對事件1,項目監理機構應批準的費用索賠和工期索賠各是多少?
【正確答案】主要考核考生對發生設計變更處理工程索賠的掌握程度。
分部分項工程增加的工程造價:34×(1+5%)×(1+8%)×(1+9%)=42.03(萬元)
窩工損失:(80×200+10×2000)×70%×(1+8%)×(1+9%)÷10000=2.97(萬元)
應批準的費用索賠:42.03+2.97=45.00(萬元)
應批準的工期索賠:15天
【2020年】(試題六)事件2:該工程實際施工工期為15個月,其中,①由于設計變更造成工期延長1個月;②工程實施過程中遇不可抗力造成工期延長2個月;③施工單位準備不足導致試車失敗造成工期延長1個月;④因施工原因造成質量事故返工導致工期延長1個月。施工單位提出5個月的工程索賠(每月按30天計算)。
問題:針對事件2,逐項指出施工單位的工期索賠是否成立。
【正確答案】主要考核考生對處理工期索賠的掌握程度。
(1)①工期索賠成立;
(2)②工期索賠成立;
(3)③工期索賠不成立;
(4)④工期索賠不成立。
【2019年】(試題六)某工程,建設單位和施工單位按《建設工程施工合同(示范文本)》簽訂了施工合同,合同約定:簽約合同價為3245萬元;預付款為簽約合同價的10%,當施工單位實際完成金額累計達到合同總價的30%時開始分6個月等額扣回預付款;管理費率取12%(以人工費、材料費、施工機具使用費之和為基數),利潤率取7%(以人工費、材料費、施工機具使用費及管理費之和為基數),措施項目費按分部分項工程費的5%計(趕工不計取措施費)。規費綜合費率取8%(以分部分項工程費、措施項目費及其他項目費之和為基數),稅率取9%(以分部分項工程費、措施項目費、其他項目費及規費之和為基數);人工費為80元/工日,機械臺班費為2000元/臺班。實施過程中發生如下事件:
事件1:由于不可抗力造成下列損失:
(1)修復在建分部分項工程費18萬元;
(2)進場的工程材料損失12萬元;
(3)施工機具閑置25臺班;
(4)工程清理花費人工100工日(按計日工計,單價150元/工日);
(5)施工機具損壞損失55萬元;
(6)現場受傷工人的醫藥費0.75萬元。
問題:針對事件1,依據《建設工程施工合同(示范文本)》、逐條指出各項損失的承擔方。建設單位應承擔的金額為多少萬元?
【正確答案】(1)、(2)、(4)應由建設單位承擔;
(3)、(5)、(6)應由施工單位承擔。
建設單位應該承擔的金額為:
(1)修復工程費用措施費:18×5%=0.90(萬元);
(2)計日工費:100×150÷10000=1.50(萬元);
(3)(18+0.90+12+1.50)×(1+8%)×(1+9%)=38.14(萬元)。

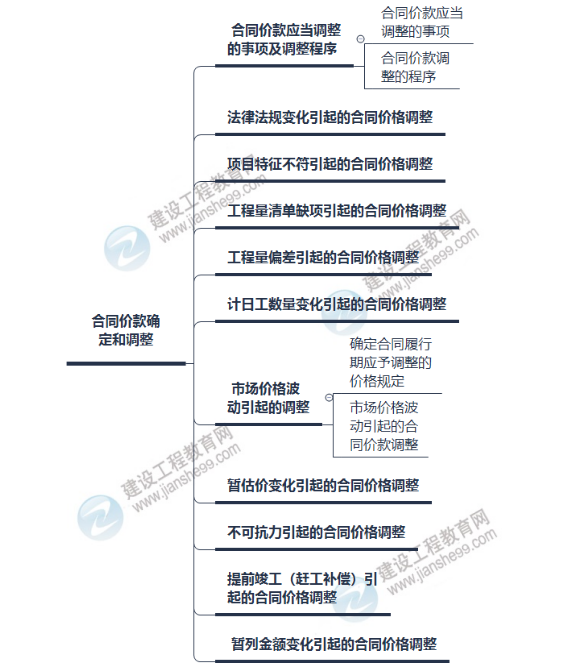

三、思維導圖
