現場施工準備的質量控制歷年考試分值+練習題+思維導圖
監理質量控制知識點:現場施工準備的質量控制

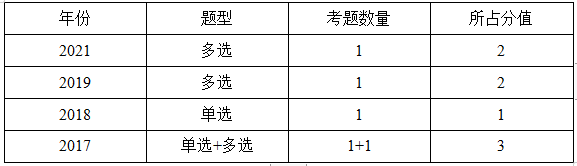

一、分值統計
二、金題鞏固
【2020年多選】總監理工程師簽發《工程開工令》時,審核開工應具備的條件有( )。
A.設計交底和圖紙會(huì )審已完成
B.現場勘察和設計人員已到位
C.主要工程材料已落實
D.進場道路已滿足開工要求
E.現場臨時辦公用房已搭建完畢
【正確答案】ACD
【答案解析】簽發工程開工令的條件:(1)設計交底和圖紙會(huì )審已完成;(2)施工組織設計已由總監理工程師簽認;(3)施工單位現場質量、安全生產管理體系已建立,管理及施工人員已到位,施工機械具備使用條件,主要工程材料已落實;(4)進場道路及水、電、通信等已滿足開工要求。
【2019年單選】根據《建設工程監理規范》,下列施工控制測量成果及保護措施中,項目監理機構復核的內容不包括( )。
A.施工單位測量人員的資格證書
B.施工平面控制網的測量成果
C.測量設備的養護記錄
D.控制樁的保護措施
【正確答案】C
【答案解析】施工控制測量成果及保護措施的檢查、復核,包括:(1)施工單位測量人員的資格證書及測量設備檢定證書;(2)施工平面控制網、高程控制網和臨時水準點的測量成果及控制樁的保護措施。
【2019年單選】在施工單位提交的下列報審表、報驗表中,專業監理工程師簽署意見后,總監理工程師還應簽署審核意見的是( )。
A.分包單位資格報審表
B.施工控制測量成果報驗表
C.分項工程質量報驗表
D.工程材料、構配件、設備報審表
【正確答案】A
【答案解析】分包工程開工前,項目監理機構應審核施工單位報送的分包單位資格報審表及有關資料,專業監理工程師進行審核并提出審查意見,符合要求后,應由總監理工程師審批并簽署意見。
【2019年單選】工程施工工期應自( )中載明的開工日期起計算。
A.工程開工報審表
B.施工組織設計報審表
C.施工控制測量成果報驗表
D.工程開工令
【正確答案】D
【答案解析】總監理工程師應在開工日期7天前向施工單位發出工程開工令。工期自總監理工程師發出的工程開工令中載明的開工日期起計算。
【2019年多選】分包工程開工前,項目監理機構應審核施工單位報送的《分包單位資格報審表》及有關資料,對分包單位資格審核的基本內容包括( )。
A.分包單位資質及其業績
B.分包單位專職管理人員和特種作業人員資格證書
C.安全生產許可文件
D.施工單位對分包單位的管理制度
E.分包單位施工規劃
【正確答案】ABC
【答案解析】分包單位資格審核應包括的基本內容:(1)營業執照、企業資質等級證書;(2)安全生產許可文件;(3)類似工程業績;(4)專職管理人員和特種作業人員的資格。

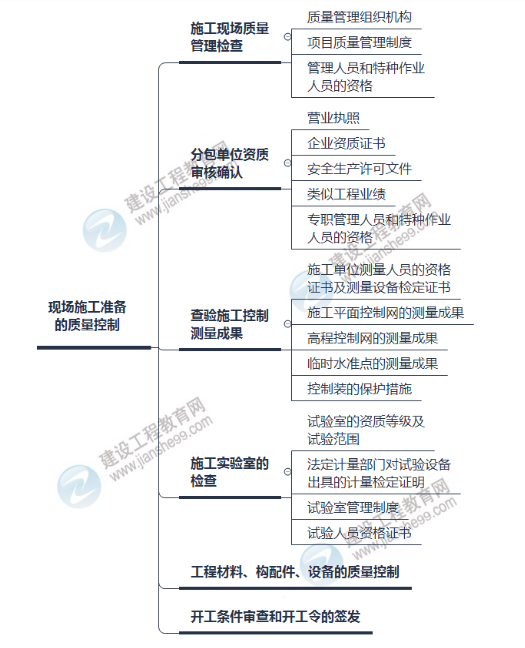

三、思維導圖

- · 監理工程師土建控制李娜老師29個記憶口訣視頻課
- · 2025年監理工程師考試時間鎖定5月中旬,備考要趁早
- · 2025年監理工程師報考時間預測
- · 監理工程師2025年3月報名,你準備好了嗎?
- · 【考情】2024年監理工程師《目標控制土建》考試考點回顧
- · 【考情】2024年注冊監理工程師《理論和法規》考試考點回顧
- · 2024年監理工程師教材開始預售
- · 2023年監理工程師《建設工程目標控制(土建)》考后點評
- · 2022年監理工程師《監理概論》考后點評
- · 李娜老師32個記憶口訣+王竹梅老師9個記憶口訣課程限時1元搶
