成人伊人电影,成人淫片免费视频95视频,国产高清视频免费,久久99毛片免费观看不卡,夜夜操com,成人久久18免费网站,天天操天天干天天干

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 歷年試題

    2006年一級建造師《管理與實務(鐵路工程)》考試試卷及答案

    2008-11-05 13:42 來源:
    打印
    字體:

      一、單項選擇題(共20題。每題1分。每題的備選項中。只有1個最符合題意)

      1.在營業線站線股道加寬撥移施工中,中線施工測量應以(?。榛鶞蔬M(jìn)行控制。
      A.站線設計中心
      B.營業正線中心
      C.站臺中心
      D.兩正線線間距

      2.細骨料型式檢驗的內容包括外觀、(?。┑?。
      A.有害物、堿含量
      B.堅固性、篩分析
      C.硫酸鹽、輕物質
      D.含泥量、有機物

      3.下圖桿件1/4截面處的剪力是(?。?。

    hspace=0

      A.0
      B.1/4P
      C.1/2P
      D.P

      4.黏性土的最佳含水量可通過(?。┰囼灉y得。
      A.水化
      B.顆粒分析
      C.擊實
      D.烘干

      5.軟土地基采用袋裝砂井進行加固時,袋裝砂井用砂的含泥量應小于(?。?。
      A.3%
      B.4%
      C.5%
      D.6%

      6.路基填筑按作業區段分為填土、整平、壓實、(?。﹨^段。
      A.反饋
      B.檢測
      C.調整
      D.驗收

      7.鐵路營業線股道間渡槽墩基礎施工,應采?。ā。┐胧┖筮M(jìn)行基坑開挖。
      A.橫豎擋板支撐
      B.噴射混凝土護壁
      C.模筑混凝土護壁
      D.扣軌加固股道

      8.某黏性土層上的橋墩基底局部出現負l2厘米超挖,修整時正確的做法是向基底填入(?。?,頂面不得高于基底設計高程。
      A.片石
      B.碎石
      C.纖維混凝土
      D.粘土

      9.Ⅰ級鐵路正線上同類型軌枕成段鋪設的最小長度為(?。?。
      A.300米
      B.400米
      C.500米
      D.600米

      10.橋涵過渡段填筑施工時,應選擇良好填料,采用合適壓實機械進行(?。┠雺?。
      A.重型
      B.薄層
      C.常規
      D.減弱

      11.鐵路工程驗收時,如果有允許偏差的項目是(?。?,則允許有20%檢測點的實測值超出給定允許偏差范圍,但最大偏差不得大于給定允許偏差值的1.5倍。
      A.多數項目
      B.主控項目
      C.一般項目
      D.地下項目

      12.隧道初期支護是為解決施工期間隧道的(?。┒扇〉墓こ檀胧?。
      A.進度、質量
      B.質量、安全
      C.穩定、安全
      D.穩定、進度

      13.在施工作業組織中,能夠實現專業化施工,并能提高勞動生產率的作業組織方式是(?。?。
      A.循環作業法
      B.平行作業法
      C.流水作業法
      D.順序作業法

      14.某鐵路工程工期滯后,為保證工期項目部人員應對網絡(luò )圖中(?。┥系墓こ踢M(jìn)行現場核對,進一步優化方案。
      A.關鍵措施
      B.關鍵線路
      C.關鍵技術
      D.關鍵部位

      15.石質隧道相向開挖,當兩掌子面距離接近l5米時,按規定應(?。┦┕?。
      A.加強聯系按原方法
      B.采用單向掘進
      C.采用短臺階法
      D.縮短進尺兩端掘進

      16.編制項目質量計劃應由項目經理主持、相關職能部門參加、以(?。橹攸c(diǎn),體現工序及過程控制。
      A.關鍵工程工期
      B.一般工序質量
      C.業主質量要求
      D.監理質量要求

      17.現場責任成本可按照確定的計劃目標成本,采用(?。┗蚴┕どa(chǎn)要素形式分解。
      A.單位工程
      B.單項工程
      C.分部分項工程
      D.分部分類工程

      18.施工企業在鐵路工程項目投標承諾及合同兌現評議中被評為A類,則其質量、安全等強制性?xún)热轁M(mǎn)足投標承諾及合同要求,評分在(?。┓忠陨?。
      A.70
      B.75
      C.80
      D.85

      19.按照鐵路建設程序,組織工程招投標屬于(?。╇A段的工作。
      A.立項決策
      B.勘察設計
      C.工程實施
      D.竣工驗收

      20.鐵路工程施工總承包資質分為(?。?。
      A.特級、一級、二級
      B.特級、一級、二級、三級
      C.一級、二級、三級
      D.一級、二級、三級、四級

      二、多項選擇題(共10題.每題2分。每題的備選項中。有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
      21.某施工單位測量隊有如下儀器:

    編號  名稱  備注
    001  全站儀  測角精度J1級
    002  全站儀  測角精度J2級
    003  經緯儀  測角精度J6級
    004  水準儀  S1級
    005  水準儀  S3級

      現需要對一座長7000米的山嶺隧道進行洞外控制測量,要求達到三等導線、二等水準精度,則(?。┨杻x器符合測量精度要求。
      A.001
      B.002
      C.003
      D.004
      E.005

      22.水泥試驗項目包括細度、標準稠度用水量、凝結時間及(?。?。
      A.安定性
      B.水灰比
      C.級配
      D.膠砂強度
      E.凈漿強度

      23.連續鋼桁梁的架設可選用(?。?。
      A.膺架法
      B.架橋機法
      C.懸拼法
      D.拖拉法
      E.浮運法

      24.用于邊坡錨固的鋼絞線存在(?。┑葐?wèn)題時不得用于制作錨索。
      A.機械損傷
      B.包裝破損
      C.嚴重銹蝕
      D.強度降低
      E.電弧燒傷

      25.墩臺模板施工時應接縫嚴密、不漏漿,且滿足(?。┮?。
      A.穩定性
      B.柔度
      C.剛度
      D.強度
      E.密度

      26.框架涵通常采用支架現澆方法施工,其施工內容包括(?。┑?。
      A.基坑開挖
      B.支架模板安裝
      C.基底處理
      D.混凝土澆筑
      E.蒸汽養生

      27.預應力混凝土連續梁橋可采用(?。┦┕?。
      A.懸臂澆筑法
      B.預制架設法
      C.旁位現澆法
      D.頂推法
      E.浮運拖拉法

      28.當對鐵路工程變更設計類別的劃分有不同意見時,(?。╊?lèi)變更設計由建設單位確定。
      A.I
      B.Ⅱ
      C.Ⅲ
      D.Ⅳ
      E.V

      29.工程投標報價策略之一是不平衡報價。其常見的做法是降低(?。┑软椖康膯蝺r(jià)。
      A.最后完成
      B.最先完成
      C.可能減少工程量
      D.可能不發生
      E.可能增加工程量

      30.在國家鐵路、合資鐵路建設項目中發生的(?。┦鹿?,不論傷亡人員歸屬及責任歸屬,施工單位、建設單位、產權代表單位均應在規定時間內直接或間接報告鐵道部勞動安全監察部門。
      A.特大
      B.險性
      C.死亡
      D.重大死亡
      E.一般

      三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)

    (一)

      背景資料:鐵路工程專業承包企業A為參加鐵路一繁忙干線增建二線工程項目投標,與鐵路工程施工總承包企業B達成內部協議。協議中約定:A企業以B企業名義參加該項目投標,若中標,A企業按中標合同額的5%向B企業交納工程管理費,全部工程由A企業組織施工。投標過程中,A企業為確保中標,又分別與投標人C、D、E企業進行協商,并協調了投標報價和降價幅度,最終以2.3億元標價中標。為履行承諾,A企業按約定向B企業交納了工程管理費,并將部分工程按每家5000萬元對應的工程量劃分給C、D、E企業。施工中,C企業施工機械侵入營業線,延誤客運列車行車2個多小時,造成較大經濟損失和不良社會(huì )影響。

      問題:
      1.按照《中華人民共和國招標投標法》和資質管理的規定,指出A、B企業哪些行為是違法違規行為?對B企業違法違規的行為在經濟上如何處罰?
      2.根據《中華人民共爭國建筑法》,B企業允許A企業以其名義承攬工程和A企業將部分工程劃分給C、D、E企業的違法做法屬什么行為?
      3.按照《鐵路行車事故處理規則》,C企業造成客運列車延誤行車屬于哪類事故?事故責任由誰承擔?按照安全與投標掛鉤的規定,如何處罰?
      4.按照《中華人民共和國合同法》,A企業以B企業名義與建設單位簽訂的工程承包合同屬何種效力的合同?說明理由。

    (二)

      背景資料:某施工單位承建一段鐵路路基工程。工程內容包括:軟土地基處理、軟土地基上路堤填筑、路堤邊坡骨架護坡等。軟土地基分別采用塑料排水板和漿體噴射攪拌樁進行處理。在施工過程中發現部分攪拌樁的無側限抗壓強度達不到設計要求,塑料排水板處理的填筑段有兩處出現坡腳隆起,位移超標。經檢查,內業資料中有技術交底、工序施工作業指導書、相關施工記錄資料,未見相關核對資料。

      問題:
      1.影響該項目工程質量的關鍵工序有哪幾項?
      2.造成漿體噴射攪拌樁出現上述質量問題的原因可能有哪幾條?如何處理?
      3.坡腳隆起、位移超標的原因可能有哪幾條?如何處理?
      4.針對出現的質量問題。指出現場管理還存在哪些不足?

    (三)

      背景資料:某鐵路橋位子陡峭山谷間,該地區雨量充沛。橋跨布置為6×24米+(45+70+45)米+6×24米。主跨跨越湍急河流。其橋墩基礎設計為鉆孔樁,其他橋墩基礎設計為預應力混凝土管樁,橋墩墩身高6~35米。施工過程中,因通視條件差發生了一起混凝土罐撞擊作業平臺的事故,致使平臺上的兩名作業人員站立不穩沖出平臺,一人抓住平臺梁懸吊半空獲救,另一人受重傷;與此同時,信號工毫無察覺,從作業平臺上墜落身亡。

      問題:
      1.指出信號工和混凝土起吊人員有哪幾項錯誤行為?上述作業平臺上的安全設施有哪些缺項?
      2.根據背景材料,按作業內容列出該橋施工中的主要風險源及作業安全要求。
      3.根據背景材料,指出該工程施工場地布置的安全注意事項。

    (四)

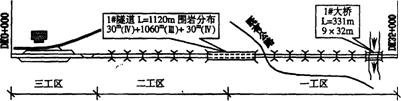

      背景資料:某集團公司承擔一項大型鐵路工程。工程內容主要包括32公里新建雙線鐵路土建工程及全線120雙線公里的鋪架工程。其中:接軌站有少量填方工程,具有現場制梁條件及設置鋪軌基地條件;1#大橋下最大水深6.0米,覆蓋層厚2.0~4.0米,樁基入巖,高樁承臺頂與常水位平齊,施工期間不通航;l#隧道無不良地質,有增設橫洞條件。此工程要求2006年10月1日動工,2007年9月1日開始鋪架,2009年6月30日全線竣工。工程簡圖如下:

    hspace=0

      問題:
      1.1#隧道宜采取幾個作業面掘進?說明理由。
      2.根據工程筒圖,指出三工區承擔哪幾項施工任務以及需投入哪些主要大型機械?
      3.按專業分工原則,一工區、二工區應如何配備施工隊伍?
      4.簡述1#大橋水中墩樁基、承臺施工技術方案。
      5.指出三個工區分別需要的主要大型臨時設施。

    (五)

      背景資料:某施工企業承建一雙線鐵路工程,該段全長70公里,合同工期30個月。其主要工程有:橋梁22座,均為明挖基礎,上部結構有一座橋主跨為2×96米栓焊桁梁,其余均為32米雙線單箱梁,共680孔,現場設兩個預制梁場;雙線隧道5座,圍巖均為Ⅲ、Ⅳ級石灰巖,其中最長隧道為4.8公里;車站一座,站場土石方100萬立方米,區間土石方1200萬立方米,涵洞l60座。車站位于標段中部,東段分別有箱梁400孔,栓焊桁梁2孔,栓焊桁梁橋(可過箱梁)距車站3公里;僅車站附近具備建梁場條件;西段有箱梁280孔,其中在長隧道西端有l20孔,僅在長隧道東端有建梁場條件。隧道的平均月進度為100米,架梁進度為每天-孔。施工隊伍進場后,由于征地拆遷工作的影響,所有工程開工時間比原計劃滯后三個月。

      問題:
      1.根據背景材料,該項目重點控制工程有哪幾項?說明理由。
      2.由于箱梁寬度比隧道斷面寬,箱梁架設要通過隧道,應采取什么措施?
      3.征地拆遷工作影響開工,責任由哪方承擔?可以索賠哪些費用?
      4.在竣工時問不變的情況下,如何調整施工方案以確保工程按期完成(列舉兩個方案)?

    2006年度全國一級建造師執業資格考試試卷
    專業工程管理與實務試卷標準答案
    (鐵路)
    (滿分l60分)

      一、單項選擇題(共20題。每題1分。每題的備選項中,只有1個最符合題意)

      二、多項選擇題(共l0題,每題2分。每題的備選項中。有2個或2個以上符合題意。至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

      三、案例分析題(共5題.(一)、(二)、(三)題各20分,(四)、(五)題各30分)

    (一)

      1.(共6分)
     ?。?)A企業:超越本單位資質等級承攬工程;投標時進行圍標、串標(2分)。B企業:出借企業資質;違規收取管理費(2分)。經濟處罰:沒收B企業非法所得(1分)。出借資質處以合同額2%~4%的罰款(1分)。
      2.(共4分)
      B企業的行為屬轉包工程(2分);A企業的行為屬違法分包工程(2分)。
      3.(共6分)
      屬行車大事故(2分);其事故責任由B企業承擔(2分);A、C企業承擔連帶責任(1分);停止B企業半年投標權(1分)。
      4.(共4分)
      該合同效力為可撤銷的合同(2分);因為它是以隱瞞、欺詐手段致使建設單位與其簽訂的合同(2分)。

    (二)

      1.(共4分)
      影響該段路基工程質量的關鍵工序有:塑料排水板插打(1分);漿體噴射攪拌樁的噴射與攪拌施工(1分);路堤的填筑碾壓(1分);軟土路基的沉降、位移觀測(1分)。
      2.(共4分)
      可能的原因有:水泥質量達不到設計要求(1分);攪拌工藝、尤其是復攪長度不夠(1分);單樁噴漿量不夠(1分)。應嚴格按照工藝性試驗確定的參數控制施工;對強度不夠的攪拌樁進行傍位補樁(1分)。
      3.(共6分)
      可能的原因有:填筑速率過快(1分);地基處理深度不夠(1分);位移監測不準確(1分)。
      處理:對隆起的坡腳實行反壓(1分);加強位移監測,確保監測數據準確,嚴格按位移控制指標控制填筑(1分);如果加固深度不夠,請求設計變更(1分)。
      4.(共6分)
      施工前地質資料核對不夠(2分);施工中未嚴格按工藝參數控制施工(2分);過程記錄不真實,未準確反映施工實際情況(2分)。

    (三)

      1.(共4分)
      信號工未履行崗位職責、工作失職(1分),起吊工盲目起吊、違章操作(1分);安全信號設施不齊全(1分),無安全護欄及防護網(1分)。
      2.(共12分)
      主要風險源有:高空作業(1分)、預應力張拉作業(1分)、機械作業(1分)、水上作業(1分)、用電作業(1分)、起吊作業(1分)。
      作業安全要求如下:
      高空作業要求:安裝安全防護攔、安全網;作業人員系安全帶(1分)。
      預應力作業要求:加強設備檢修保養、按規程操作張拉千斤頂,千斤頂后不得站人(1分)。
      機械作業要求:加強機械檢驗、保養。按規程操作(1分)。
      水上作業要求:配備救生設備,在聯接通道上安裝牢固的欄桿(1分)。
      用電作業要求:布線規范、閘刀盒設箱帶鎖、安裝用電保護器(1分)。
      起吊作業要求:加強設備檢驗、保養,按規程操作,作業范圍內不得有非工作人員,設專人指揮(1分)。
      3.(共4分)
      施工場地位置應布置在最高歷史水位以上,場地周邊應設截排水溝,鄰近水面一側應設安全護欄(4分)。

    (四)

      1.(共4分)
      宜采取進口、出口兩個作業面同時掘進(2分)。因為隧道緊靠鋪架口,工期短。單口掘進影響鋪架工期:隧道地質好,故雙口掘進即可完成任務,無須增加橫洞作業面。(2分)
      2.(共6分)
      三工區承擔站內填方、鋪軌以及全線制梁、鋪架施工。(2分)主要投入機械有:架橋機、鋪軌機、運梁車、運軌排車、制梁場龍門吊等。(4分)
      3.(共7分)
      一工區配備橋梁施工隊1個,涵洞施工隊1個,路基土石方施工隊1個,隧道施工隊1個,合計4個隊(4分)。二工區配備涵洞施工隊1個,路基土石方施工隊1個,隧道施工隊1個,合計3個隊(3分)
      4.(共7分)
      水中墩樁基采取搭設施工棧橋、水上鉆孔平臺、沖擊法成孔、導管法灌樁的技術方案(4分)。水中墩承臺采取鋼吊箱圍堰后抽水鑿除樁頭、安裝鋼筋后直接澆筑承臺混凝土的方案。(3分)
      5.(共6分)
      一工區的主要大臨項目有:棧橋、臨時電站、引入便道(2分)。二工區的主要大臨項目有:進口引入便道、臨時電站、棄碴場(2分)。三工區的主要大臨項目有:制梁場、鋪軌基地、臨時電站。(2分)

    (五)

      1.(共9分)
      重點控制工程有:2×96米栓焊桁梁、箱梁制架和4.8公里隧道(3分)。
      大部分箱梁架設要通過栓焊桁梁,栓焊桁梁工期很緊(2分);箱梁制、架任務量較大,受其它工程進展的影響大(2分);最長隧道的工期很緊,控制著西端l20孔箱梁的架設(2分)。
      2.(共7分)
      過隧道的箱梁翼緣板要分兩次施工,部分翼緣板需在架設完成后再進行現場澆注(4分),箱梁需進行設計優化(3分)。
      3.(共5分)
      由業主承擔責任(2分)。
      可索賠設備停機臺班費、人員窩工費:管理費等(3分)。
      4.(共9分)
      方案一:根據最長隧道條件,可選用平導、橫洞、豎井、斜井四種方案之一,在該隧道中增加工作面,以縮短長隧道的施工工期,確保l20孔箱梁按期通過隧道。(4分)。
      方案二:合并兩個制梁場,提高梁場生產能力,梁場需生產560孔梁,長隧道西端120孔梁采用移動模架施工(5分)。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
