  知識點三:投資偏差分析

  1.投資偏差計算

  2.投資偏差的原因分析

  3.投資偏差分析方法

  4.曲線法的圖形表示

  1.投資偏差計算

  投資偏差是指投資的實際值與計劃值的差異。其計算公式為:

 ?。?)投資偏差=已完工程實際投資-已完工程計劃投資,如果為正值,表示投資超支,如果為負值,表示投資節約。

 ?。?)進度偏差=擬完工程計劃投資-已完工程計劃投資,如果為正值表示進度落后,如果為負值,表示進度超前。

 ?。?)在項目實施過程中,各單位時間的投資數據的計算

  已完工程實際投資=已完工程量×實際單價

  已完工程計劃投資=已完工程量×計劃單價

  擬完工程計劃投資=擬完工程量×計劃單價

  2.投資偏差的原因分析

 ?。?)物價上漲

 ?、偃斯q價;②材料漲價;③設備漲價;④利率、匯率變化。

 ?。?)設計原因

 ?、僭O計錯誤;②設計漏項;③設計標準變化;④設計保守;⑤圖紙提供不及時;⑥其他。

 ?。?)業主原因

 ?、僭黾觾热?;②投資規劃不當;③組織不落實;④建設手續不全;⑤協調不佳;⑥未及時提供場地;⑦其他。

 ?。?)施工原因

 ?、偈┕し桨覆划?;②材料代用不妥;③施工質量有問題;④趕進度;⑤工期拖延;⑥其他。

 ?。?)客觀原因

 ?、僮匀灰蛩?;②基礎處理;③社會(huì )原因;④法規變化;⑤其他。

  3.偏差分析方法

 ?。?)橫道圖法

  采用橫道圖法進行投資偏差分析,是用不同的橫道標識已完工程計劃投資、擬完工程計劃投資和已完工程實際投資,橫道的長度與其金額成比例。

 ?。?)表格法

  表格法是進行偏差分析最常用的一種方法,它將項目編號、名稱、各投資參數以及投資偏差數綜合歸納入一張表格中,并且直接在表格中進行比較。

 ?。?)曲線法

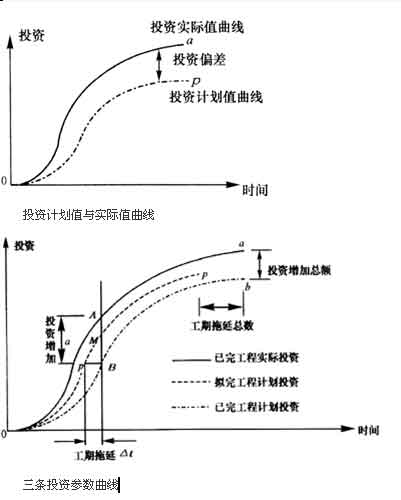

  曲線法是用投資累計曲線(S曲線)來進行投資偏差分析的一種方法。在投資與時間關系曲線中,標出三條相應的曲線,既已完工程實際投資、擬完工程計劃投資、已完工程計劃投資,運用這些曲線可以分析工程的投資偏差和進度偏差。

  4.注意投資偏差分析中的曲線法的圖形表示
